Редакция · обновлено 30 августа 2026

Стяжка пола — слой выравнивания между основанием и финишным покрытием. Она принимает нагрузку, скрывает трубы и контуры тёплого пола и даёт ту ровную поверхность, на которую укладывают ламинат, плитку или паркет.

Три технологии устройства пола: мокрая (классическая цементно-песчаная), полусухая (с фиброй и минимумом воды) и сухая (керамзит с плиты ГВЛ). Первая дешевле и сохнет 28 суток, полусухая готова через 4–7 дней, сухая — сразу. Ниже — какая стяжка для какого случая, как считать толщину, как ведут работы и сколько это стоит.

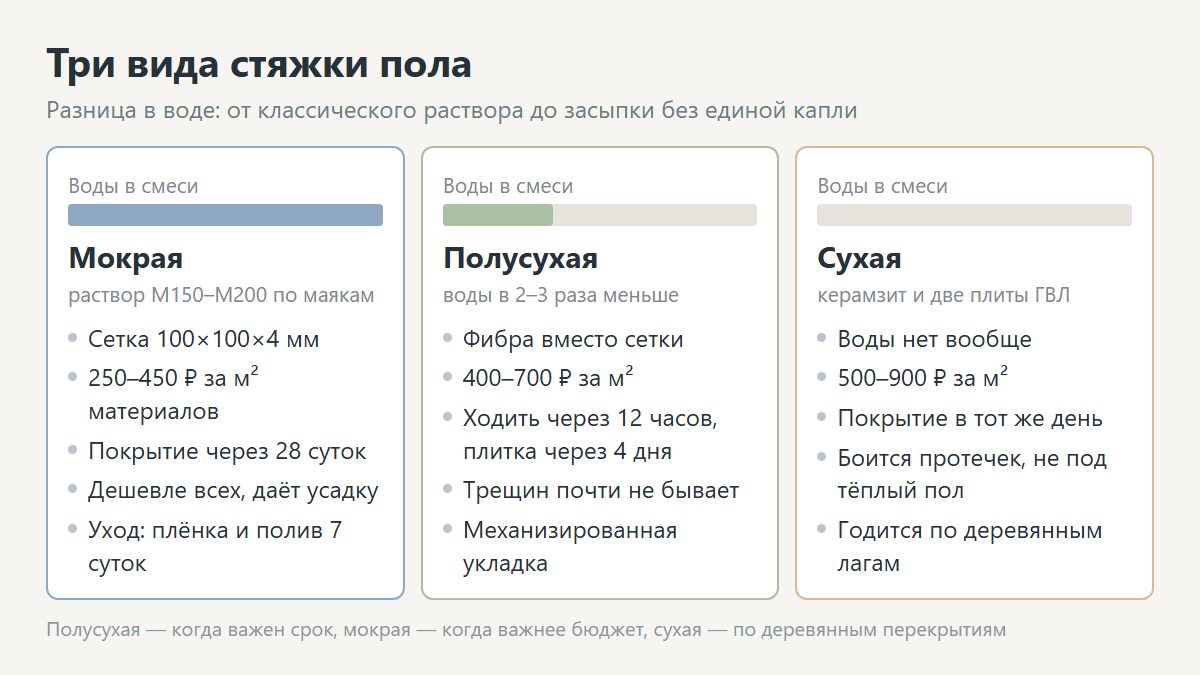

Три технологии стяжки

Три вида стяжки пола: мокрая цементно-песчаная, полусухая с фиброй, сухая на керамзите
Разница в воде: от классического раствора до засыпки без единой капли

Технологии различаются количеством воды в смеси, и от этого зависит и срок, и цена, и требования к помещения условиям.

  • Мокрая стяжка пола. Цементно-песчаный раствор М150–М200, укладка по маяки линии. Самая дешёвая: 250–450 ₽ за м² материалы при толщине 50 мм. Набирает прочность 28 суток, требует армирования и даёт усадку.
  • Полусухая стяжка пола. Та же смеси основа, но воды в 2–3 раза меньше, плюс фиброволокно вместо сетки. Материал укладывают механизированно, ходить можно через 12 часов, финишное покрытие — через 4–7 дней. 400–700 ₽ за м². Усадка минимальная, трещин почти не бывает.
  • Сухая стяжка пола. Керамзитовая засыпка и две плиты ГВЛ на клей и саморезы. Воды нет вообще, а финишные материалы кладут сразу. 500–900 ₽ за м². Боится протечек и не годится под тёплый водяной пол.

Для частного дома практический выбор такой: полусухая — если нужен результат быстро и без трещин, мокрая — если бюджет важнее срока, сухая — по деревянным перекрытиям, где вес критичен.

Какой толщины делать

Толщина стяжки пола зависит от основания и от того, что в ней спрятано.

  • Минимум по бетонной плиты основанию: 30 мм для мокрой, 40 мм для полусухой. Тоньше — трещины.
  • По утеплителю: от 50 мм с армированием, иначе стяжка ломается под нагрузкой.
  • Над трубой тёплого пола: 45–70 мм по высоте от верха трубы. Меньше 30 мм даёт «тепловую зебру» — полосы на поверхность, которые видно на ощупь.
  • По грунту: 80–100 мм по утеплителю, с сеткой 100×100×4 мм.
  • Максимум за один раз: 100 мм. Больше набирают в два приёма или заменяют часть керамзитобетоном.

Каждый сантиметр цементно-песчаной стяжки — это 20–22 кг на м². Толщина 70 мм на 100 м² весит 15 тонн, и по деревянным перекрытиям такая нагрузка недопустима: там следует использовать сухую стяжку или лёгкую по керамзиту.

Перепад по помещения площади учитывают отдельно, это важно. Если пол «завален» на 4 см, толщину считают по высшей точке плюс минимальный слой, иначе в низком углу стяжка будет тоньше нормы и треснет.

Пирог пола

Пирог пола зависит от того, что находится под стяжкой.

  • По грунту. Уплотнённый песок, щебень, бетонная подготовка 50–80 мм, гидроизоляция, ЭППС 100–150 мм, плёнка, армированная стяжка 80 мм.
  • По плиты перекрытию. Грунтовка основания, звукоизоляция или подложка, плёнка, стяжка 40–60 мм.
  • По деревянным лагам. Только сухая стяжка: засыпка керамзитом по плёнке, две плиты ГВЛ вразбежку.
  • С тёплым полом. ЭППС с фольгой, контуры на сетке, демпферная лента по периметру, стяжка 60–70 мм с пластификатором.

Демпферная лента обязательна во всех вариантах. Стяжка расширяется при наборе прочности и при нагреве от тёплого пола: без зазора по периметру она упирается в стены и трескается. Лента должна идти по всему периметру помещения и по всем выступающим конструкциям.

Плёнку под стяжкой используют для двух задач: она не пускает воду из раствора в утеплитель и разделяет слои, чтобы пола плита «плавала» и не цеплялась за основание. Стыки плёнки кладут внахлёст 15–20 см и проклеивают.

Порядок работ

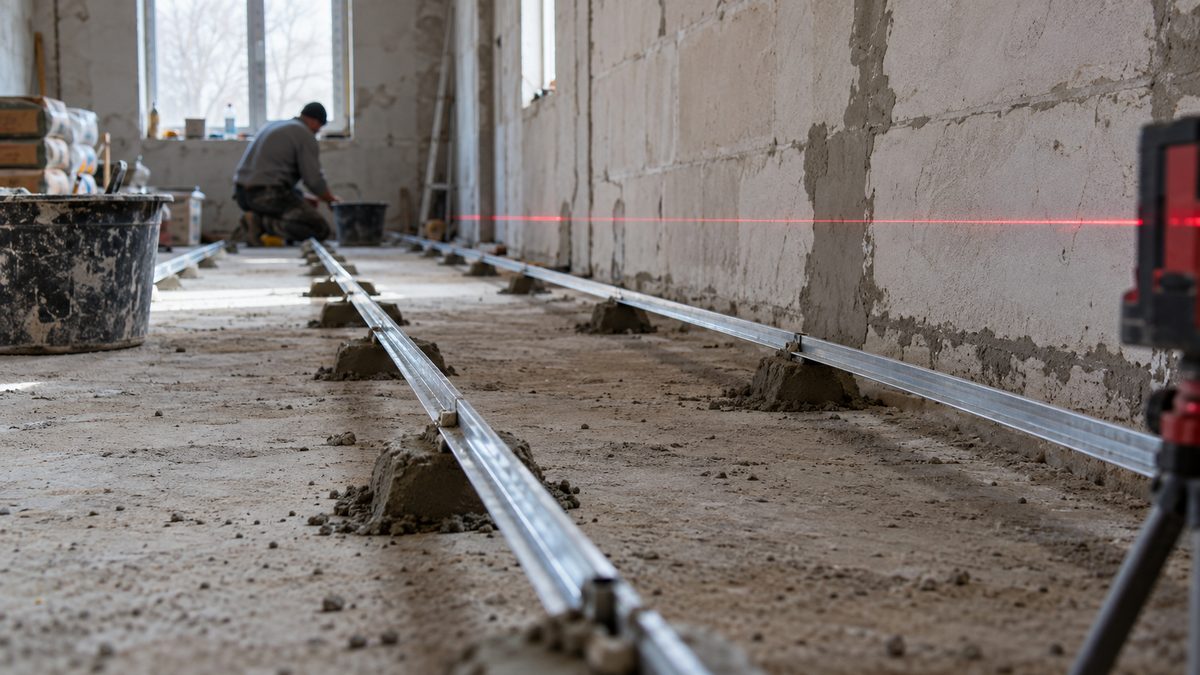

Установка маяков под стяжку пола по лазерному уровню на растворных марках
Маяки по лазеру — единственный способ получить ровную поверхность на всей площади

Устройства стяжки пола последовательность одинакова для мокрой и полусухой технологии.

  • Подготовка основания. Убрать мусор, заделать щели, обеспылить, прогрунтовать. Все трубы и кабель уже уложены и закреплены.
  • Нулевая отметка. Лазерным уровнем по всем помещениям сразу: пол должен быть в одной плоскости во всём доме.
  • Демпферная лента. По периметру, с запасом по высоте, срезается после набора прочности.
  • Гидроизоляция и плёнка. В мокрых зонах обмазочные материалы наносят с заходом на стены 20 см по высоте.
  • Маяки. Профиль на растворных марках через 1–1,5 метра, строго по лазеру. Это тот этап, где решается ровность.
  • Армирование. Сетку 100×100×4 мм укладывают в середину слоя для мокрой стяжки, фибру добавляют в смеси для полусухой.
  • Укладка. Раствор между маяками выравнивают правилом, потом заглаживают.
  • Затирка. Для полусухой — шлифмашиной через 4–6 часов, это и даёт гладкую поверхность.
  • Уход. Мокрую стяжку укрывают плёнкой и увлажняют 7 суток, иначе она пересохнет и станет пылить.

Заливка всегда должна идти за один заход в пределах помещения. Стык двух заливок в середине комнаты — гарантированная трещина, поэтому объём материалы считают заранее и работают бригадой.

Работы ведут при температуре не ниже +5 °C, без сквозняков и прямого солнца на свежей поверхности. Быстрое высыхание — главный враг: вода нужна не для того, чтобы стяжка пола высохла, а для того, чтобы цемент набрал прочность.

Сроки готовности

  • Мокрая стяжка. Ходить через 3 суток, укладки финишное покрытие — через 28 суток. Правило: неделя на каждый сантиметр толщины при слое до 40 мм, дальше срок больше.
  • Полусухая. Ходить через 12 часов, плитку укладывают через 4 дня, ламинат и паркет через 7–14.
  • Сухая. Финишное покрытие в тот же день.
  • Тёплый пол. Первый прогрев не раньше 28 суток и с плавным подъёмом температуры: +5 °C в сутки.

Проверить готовность просто: положить кусок полиэтилена метр на метр, прижать по краям и оставить на сутки. Конденсат снизу означает, что стяжка ещё отдаёт влагу и класть покрытие нельзя.

Ускорять высыхание тепловыми пушками нельзя: верх схватится, низ останется сырым, и стяжка расслоится. Также нельзя открывать окна нараспашку в первую неделю — сквозняк сушит неравномерно.

Сколько стоит

  • Пескобетон М300, за м² при слое 50 мм: 250–450 ₽ (2026).
  • Полусухая стяжка под ключ, за м²: 600–1200 ₽.
  • Мокрая стяжка под ключ, за м²: 500–1000 ₽.
  • Сухая стяжка, за м²: 900–1600 ₽ с материалом.
  • Армирующая сетка, за м²: 80–200 ₽.
  • Демпферная лента вдоль стены, за метр: 25–60 ₽.
  • Утеплитель ЭППС 100 мм, за м²: 550–950 ₽.
  • Гидроизоляция мокрых зон, за м²: 400–900 ₽.

Устройства стяжки пола в доме 120 м² обходится в 90–200 тыс. ₽ под ключ по мокрой или полусухой технологии. С утеплением по грунту сумма вырастает до 200–350 тыс. ₽.

Своими руками экономится 40–50 %, но полусухую технологию без пневмонагнетателя не использовать: материал подаётся под давлением. Реально самому — мокрая на площади до 30–40 м² за заход или сухая на любой площади.

Наливной пол и ровнители

Наливной пол — не замена стяжки, а слой выравнивания поверх неё. Путать их не следует: у них разные задачи и разная толщина.

  • Базовый ровнитель. Толщина 5–30 мм: материал используют, когда стяжка пола уже есть, но перепад великоват под ламинат. 250–500 ₽ за м².
  • Финишный наливной пол. 1–5 мм, самовыравнивающийся: такие материалы дают зеркальную поверхность под кварцвинил и линолеум.
  • Гипсовые ровнители. Только для сухих помещений, зато сохнут быстрее цементных.
  • Ремонтные составы. Быстротвердеющие смеси для локального ремонт участков: заделка выбоин и трещин перед укладкой покрытия.

Технология монтажа простая: грунтовка в два слоя, разведение по инструкции, розлив полосами, которые прокатывают игольчатым валиком для выхода воздуха. Работать нужно быстро, состав живёт 20–40 минут.

Ошибка, которую делают в данном случае чаще всего, — попытка использовать наливной пол вместо стяжки. Слой 30 мм наливной смеси на 100 м² стоит как полноценная полусухая стяжка, а прочность у него ниже. Правильно так: стяжка выводит уровень и принимает нагрузку, ровнитель добирает последние миллиметры.

Стяжка под разные покрытия

Требования к поверхности зависят от того, что на неё ляжет.

  • Плиточное покрытие и керамогранит. Перепад до 4 мм на 2 метра. Клей добирает неровности, поэтому идеал не нужен. Обязательна грунтовка перед укладкой.
  • Ламинат и паркетная доска. Перепад до 2 мм на 2 метра. Подложка компенсирует немного, но волна даёт скрип замков через год.
  • Кварцвинил и линолеум. Самые жёсткие требования: до 1–2 мм, любая крупинка проступает наверх. Здесь используют финишные материалы выравнивания.
  • Массивная доска на лаги. Стяжка может быть грубее, но горизонт важно держать: лаги выравнивают по уровню.
  • Наливной декоративный пол. Идеальное основание, полностью обеспыленное и прогрунтованное.

Отдельно про мокрые зоны. Под плиточное покрытие в санузле стяжку делают с уклоном 1–2 % к трапу, если он есть, а гидроизоляцию заводят на стены на 20 см. Материал гидроизоляции — обмазочный, в два слоя с армированием углов лентой.

Также важно помнить про порог. Разница толщин покрытий между комнатами доходит до 15 мм: плитка с клеем толще ламината с подложкой. Эту разницу компенсируют на этапе устройства стяжки, а не порожками потом — так пол получается в одном уровне по всему дому.

Типичные ошибки

  • Нет демпферной ленты вдоль стены. Трещины по периметру в первый месяц, которые потом расходятся.
  • Маяки на глаз. Волна по всей площади, и финишные материалы ложатся с перепадами.
  • Толщина меньше минимума. Стяжка ломается под нагрузкой в местах, где её не хватило.
  • Два захода в одной комнате. Трещина по границе заливок.
  • Нет ухода за мокрой стяжкой. Пересыхание, потеря прочности, пыление.
  • Сетка на дне. Армирование не работает: её следует укладывать в середину.
  • Покрытие на сырую стяжку. Вздутие ламината, отслоение плитки, плесень под линолеумом — и это уже ремонт.
  • Прогрев тёплого пола раньше срока. Стяжка трескается вдоль труб.
  • Стяжка по грунту без утеплителя. Холодный пол и конденсат снизу — так часто делают и потом жалеют.

Если стяжка пола уже треснула, сначала определяют характер трещин. Волосяные усадочные не опасны: их расшивают и заполняют ремонт составом. Трещины с перепадом по высоте и пустоты под слоем означают отслоение, и такой участок вырубают и переделывают.

Стяжка своими руками

Сделать мокрую стяжку самостоятельно реально, если площадь за один заход не больше 30–40 м² и есть помощник. В данном случае решает не сила, а темп: раствор живёт полтора-два часа.

  • Инструмент. Бетономешалка на 130–180 литров, правило 2 метра, лазерный уровень, тёрка, ведро, тачка. Аренда мешалки — 500–900 ₽ в сутки (2026).
  • Смесь. Готовый пескобетон М300 мешками либо цемент М400 с песком 1:3. Готовая смеси форма дороже на 20–30 %, зато состав стабильный.
  • Пластификатор. 0,5–1 % от массы цемента: раствор становится подвижнее без лишней воды.
  • Помощник. Один мешает и подаёт, второй укладывает и выравнивают правилом. В одиночку темп не держится.
  • Порядок монтажа маяков. От дальней стены к двери, чтобы выходить из комнаты по готовому.

Типичный график работ на комнату 20 м²: день на подготовку и маяки, день на заливку, неделя на уход с увлажнением. Дальше стяжка стоит месяц, и в это время по ней можно ходить, но нельзя ставить тяжёлое и катать тачки.

Полусухую технологию самостоятельно не сделать: она требует пневмонагнетателя и затирочной машины. Сухую, наоборот, освоить проще всего — там нет мокрых процессов, и такие работ этапы можно вести по одной комнате в свободное время.

Правильно рассчитать материал помогает простая формула: площадь помещения умножить на толщину в метрах и на 2000 кг/м³ — получится вес смеси. Для 20 м² при слое 50 мм это 2 тонны, то есть 40 мешков по 50 кг.

Как принимать

  • Ровность. Правилом 2 метра, перепад не больше 2 мм под ламинат и 4 мм под плиточное покрытие.
  • Горизонт. Лазером по всем помещениям: разница по высоте между комнатами не должна быть больше 5 мм.
  • Пустоты. Простукивание деревянным бруском по всей площади: глухой звук — отслоение.
  • Прочность. Царапнуть гвоздём: борозда не должна пылить и крошиться.
  • Трещины. Волосяные допустимы, сквозные и с перепадом — нет.
  • Влажность. Плёнкой на сутки или влагомером: не выше 4 % для цементной стяжки пола.

Также важно проверить, что демпферная лента у стены срезана вровень, а не заглажена под стяжку: часто её просто заливают сверху, и компенсационный зазор не работает.

Что дальше

Стяжка пола — последняя мокрая операция чернового цикла. После неё дому дают выстояться, а параллельно завозят финишные материалы и заказывают двери.

Какая стяжка лучше для частного дома

Полусухая по совокупности: быстро, ровно, без трещин. Мокрая дешевле, но сохнет 28 суток. Сухую следует использовать по деревянным перекрытиям.

Сколько сохнет стяжка

Мокрая — 28 суток до укладки покрытия, полусухая — 4–14 дней в зависимости от финиша, сухая готова сразу.

Какая минимальная толщина стяжки пола

30 мм по бетону для мокрой, 40 мм для полусухой, от 50 мм по утеплителю с армированием.

Нужно ли армировать стяжку

По утеплителю и по грунту — обязательно сеткой в середине. По бетонной плиты основанию при толщине до 50 мм достаточно фибры.

Можно ли класть плитку на свежую стяжку

Нет. Плиточное покрытие на цементном клее укладывают через 7–14 дней для полусухой и через 28 для мокрой, иначе усадка отрывает его от основания.
