Отделка дома
Отделка дома внутри делится на два этапа: черновая — выравнивание стен, потолков и полов, разводка инженерии, и чистовая — то, что видно в готовом доме. Выбор материалов на этих этапах разный: гипсокартон и штукатурка в первом, краска и плитка во втором. Порядок работ всегда один: сверху вниз и от грязных операций к чистым, и он не зависит от того, какие материалы вы выбрали. Начинать отделку можно, когда дом закрыт контуром, инженерия проложена, а влажность внутри опустилась до нормальной — в каменном доме это следующий сезон после коробки, в каркасном можно сразу.
Отделочный материал для частного дома выбрать сложнее, чем в типовом ремонте: здесь больше перепады температуры, есть неотапливаемые помещения, а в деревянном доме конструкции ещё и двигаются. Ниже — что входит в каждый этап, в каком порядке идут работы, чем отделать стены, потолок и пол, сколько это стоит и какие ошибки встречаются чаще всего.

Черновая и чистовая отделка
Разделение простое: черновая создаёт ровные и прочные поверхности, чистовая делает их красивыми. Экономить обычно пытаются на первой, а платят потом за вторую: по кривой стене любой отделочный материал ложится плохо.
В черновую отделку входят:
- Разводка электрики, водоснабжения, канализации и отопления по стенам и полам.
- Возведение перегородок и монтаж дверных проёмов.
- Штукатурка стен или обшивка гипсокартоном по каркасу.
- Стяжка пола, при необходимости с утеплением и тёплым полом.
- Подготовка потолков — выравнивание или монтаж подвесной конструкции.
- Гидроизоляция во влажных помещениях: санузел, котельная, кухня.
- Установка окон и подоконников, откосы.
В чистовую входят:
- Шпаклёвка и финишное выравнивание поверхности под покраску или обои.
- Покраска, обои, декоративная штукатурка или панели на стенах.
- Напольное покрытие: плитка, ламинат, инженерная доска, кварцвинил.
- Потолок: покраска, натяжное полотно, деревянная подшивка.
- Плинтусы, наличники, галтели и другие погонажные элементы.
- Установка межкомнатных дверей.
- Монтаж розеток, выключателей и светильников.
- Сантехника и мебель.
Между этапами полезно сделать паузу и прожить в доме отопительный сезон, если позволяет ситуация: за зиму станет видно, где дует, где холодный пол и куда не хватает розеток. Также станет понятно, какие материалы подходят под ваш режим отопления. Это дешевле, чем переделывать готовую отделку.
Когда начинать отделку

Три условия, которые необходимо выполнить, прежде чем начинать отделочные работы.

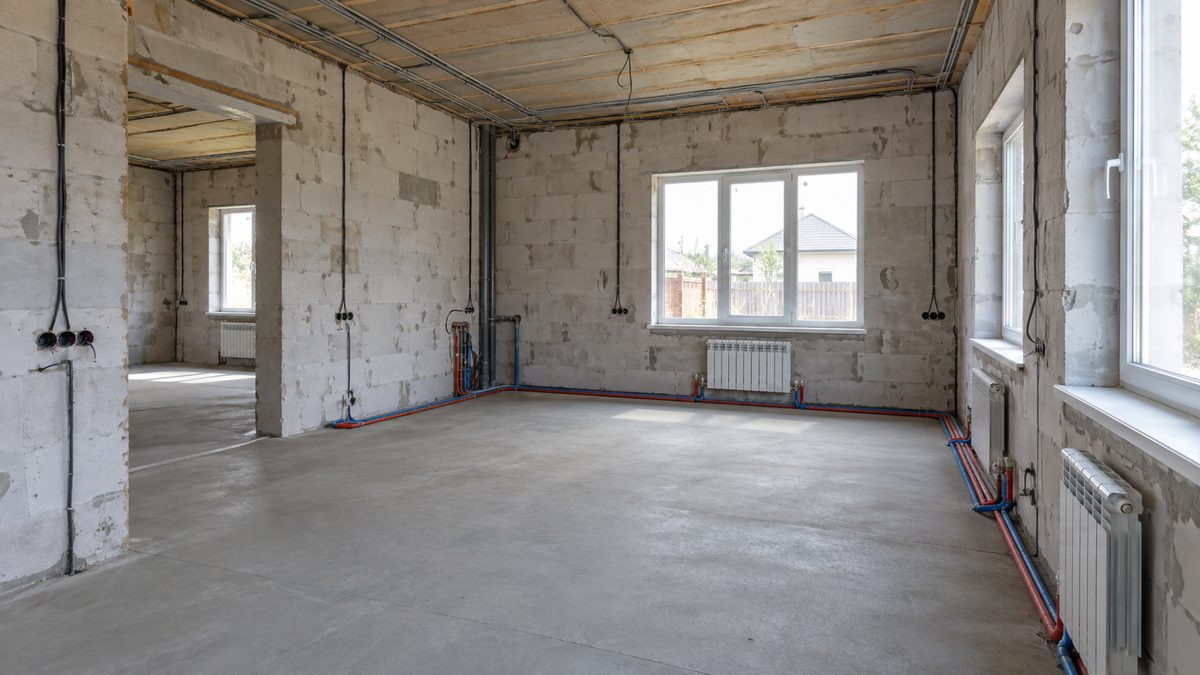

- Дом закрыт контуром. Крыша, окна, входная дверь — иначе любые мокрые процессы пойдут насмарку.
- Инженерия проложена и проверена. Трубы опрессованы, кабель протянут, места приборов размечены. Штробить готовую стену — самый дорогой способ что-то исправить.
- Влажность в норме. Каменные стены после кладки и стяжка должны высохнуть: газобетону нужен сезон, стяжке — по неделе на каждый сантиметр толщины.
Отдельная история — усадка. Дом из бруса естественной влажности садится до года и на 3–5 см по высоте, поэтому жёсткий материал в нём использовать можно не раньше чем через 8–12 месяцев после сборки, а стены зашивают только по скользящему крепежу. Каменный дом усадки почти не даёт, но перегородки из блоков всё равно отделяют от несущих конструкций деформационным швом.
Ещё одно условие для зимней отделки — работающее отопление. Штукатурка, шпаклёвка, стяжка и клей сохнут при температуре не ниже +5 °C, а большинство финишных материалов требует +15 °C и стабильной влажности.

Порядок работ
- Разводка инженерных сетей: электрика, вода, канализация, отопление.
- Перегородки и проёмы.
- Гидроизоляция влажных помещений.
- Штукатурка стен или обшивка гипсокартоном.
- Черновой потолок, если он подшивной.
- Стяжка пола с утеплением и контурами тёплого пола.
- Установка окон, подоконников и откосов, если их не поставили раньше.
- Шпаклёвка стен и потолков, шлифовка, грунтовка.
- Плитка в санузлах и на кухне.
- Покраска потолка, затем стен.
- Напольное покрытие.
- Двери, плинтусы, наличники.
- Электроустановочные изделия, светильники, сантехника.
Принцип «сверху вниз» работает внутри каждой комнаты: сначала потолок, потом стены, потом пол. Принцип «от дальнего к ближнему» — по дому: начинают с комнат, дальних от входа, чтобы не таскать материалы через готовую отделку. Подробный график — в статье порядок отделочных работ.
Как выбрать отделочные материалы

В частном доме условия жёстче, чем принято думать: неотапливаемые зимой помещения, перепады влажности, солнце в больших окнах. Поэтому выбрать материал только по картинке нельзя — важно смотреть на характеристики.
- Экологичность и безопасность. В доме, где живёт семья, стоит брать составы с маркировкой для жилых помещений: краски на водной основе, клеи без растворителей, плиты с классом эмиссии Е1 и ниже. Натуральные материалы — дерево, известковые и глиняные штукатурки, льняное масло — тут выигрывают, хотя и стоят дороже.
- Стойкость к влаге. Для санузла, кухни и котельной берут материалы, которые можно мыть и которые не разбухают. Гипсовые составы там не работают.
- Износостойкость. Прихожая, лестница и коридор изнашиваются в три-четыре раза быстрее спален, поэтому покрытие для них выбирают на класс выше.
- Пожарная безопасность. Вокруг печи, камина и котла используют негорючие материалы; деревянную отделку в этих зонах обрабатывают антипиреном.
- Ремонтопригодность. Крашеная поверхность подкрашивается локально, обои переклеиваются полосой, а панели меняются поштучно. Плитку и декоративную штукатурку локально починить сложнее.
- Цена за квадратный метр с работой. Считать нужно вместе с подготовкой: дешёвая краска по идеально выведенной поверхности выходит дороже качественных обоев, которые скрывают мелкие дефекты.
Ещё одна вещь, о которой вспоминают поздно, — совместимость с тёплым полом и с сезонным режимом. Если дом зимой не отапливается постоянно, натуральная доска и обычный ламинат в нём будут вести себя плохо, а современные кварцвиниловые покрытия и тканевые натяжные потолки переносят промерзание спокойно.
Чем отделать стены

Сначала выбирают способ выравнивания, и только потом финиш. Выравнивают двумя способами: мокрым — штукатуркой, и сухим — гипсокартоном по каркасу.
- Штукатурка даёт прочную поверхность, не съедает площадь комнаты и позволяет вешать что угодно на любую точку стены. Гипсовые составы используют в жилых помещениях, цементные — во влажных. Минус — мокрый процесс и время на просушку.
- Обшивку листами ставят, когда стены очень кривые, когда нужно спрятать коммуникации или утеплить изнутри. Быстро, чисто, но забирает 5–8 см от каждой стены и требует закладных под тяжёлые полки.
Дальше идёт финишная отделка, и выбор здесь широкий.
- Покраска. Самый универсальный материал: любой цвет, легко обновить, ремонт локального участка возможен. Требует идеально выведенной поверхности — краска не прощает неровностей.
- Обои. Флизелиновые и виниловые могут скрыть мелкие дефекты, стоят дешевле качественной покраски, выбор рисунков огромный. Под покраску берут стеклохолст или плотный флизелин.
- Декоративная штукатурка. Фактурный материал без стыков, с высокой стойкостью к влаге и механике, но дороже обоев в два-три раза.
- Стеновые панели. МДФ, шпон, реечные и гипсовые панели: монтаж быстрый, можно скрыть кривизну и проводку. Такие панели часто используют фрагментами — на акцентной стене.
- Вагонка и деревянная рейка. Классика загородного дома: тепло на ощупь, легко и быстро монтируется, скрывает неровности. Вагонка требует обработки маслом или лаком.
- Плитка и керамогранит. Санузел, кухонный фартук, зона у входа и вокруг печи или камина.
- Камень и клинкер. Декоративная отделка фрагментами — портал камина, ниша, часть стены в гостиной.
Разбор по каждому материалу для внутренней отделки — в статье отделка стен внутри дома.
Краски и составы для внутренней отделки

Краска — самое востребованное покрытие для стен и потолков в частном доме, и разница между составами больше, чем кажется по банке.
- Водно-дисперсионные акриловые — базовый вариант для жилых комнат: без запаха, сохнут за пару часов, колеруются в любой цвет. Матовые составы скрывают неровности, глянцевые моются лучше, а также дольше держат цвет.
- Латексные — прочнее акриловых, у них высокая стойкость к влажной уборке, подходят для кухни и коридора.
- Силиконовые — паропроницаемые и стойкие к влаге, их используют в санузлах и на кухне.
- Известковые и силикатные — минеральные составы на натуральной основе, дышат и не дают развиваться плесени; хороши для деревянного и газобетонного дома.
- Масла и лаки для древесины — для вагонки, балок и лестниц. Масло подчёркивает текстуру и легко обновляется, лак образует плёнку и служит дольше, но при повреждении требует полной перешлифовки.
- Грунты. Не декоративные, но обязательные: они связывают пыль, выравнивают впитываемость поверхности и снижают расход финишного слоя.
Расход краски на один слой — 100–150 мл/м², и красят всегда минимум в два слоя. Важно брать материал одной партии на всё помещение: оттенок между партиями отличается, и стык видно на длинной стене. Колеровку заказывают сразу на весь объём с запасом 10 % — докрасить потом «в тот же цвет» почти никогда не получается.
Потолок

Во внутренней отделке дома потолок редко бывает ровным сам по себе: снизу видны балки перекрытия или неровности плиты. Варианты такие:
- Натяжной. Быстро, ровно, скрывает любые дефекты и проводку. Матовое полотно выглядит как крашеный потолок, тканевое дышит и не боится низкой температуры в неотапливаемом доме.
- Листы по каркасу. Позволяют делать многоуровневые конструкции и ниши под подсветку, но требует шпаклёвки и покраски.
- Покраска по штукатурке. Возможна только на ровном монолитном перекрытии.
- Подшивка деревом. Вагонка, рейка или доска между открытыми балками — самый «загородный» вариант.
- Открытые балки. В домах с высоким потолком балки оставляют видимыми и обрабатывают маслом; между ними подшивают доску или гипсокартон.
До монтажа потолка обязательно продумывают освещение: точки светильников, трассы кабеля, места установки карнизов для штор и датчиков. Подробности — в статье отделка потолка.
Полы
Стяжка по утеплителю с контурами тёплого пола — основание, на которое потом ложится любое покрытие.
Пол в частном доме собирают слоями, и покрытие тут только верхний уровень. Ниже него — утеплитель, гидроизоляция и основание, которое определяет всё остальное.
- Пол по грунту. Уплотнённая подсыпка, бетонная подготовка, гидроизоляция, 100–150 мм ЭППС, армированная стяжка. Самый частый вариант на плитном и ленточном фундаменте.
- По перекрытию. Стяжка или сухая засыпка с гипсоволокнистым листом поверх плиты.
- По лагам. Деревянные лаги с утеплителем между ними, сверху фанера или доска. Единственный вариант для дома на сваях с продухами.
Стяжку делают толщиной 60–80 мм с армированием, а при тёплом поле — не меньше 60 мм над трубой. Сохнет она долго: неделя на сантиметр толщины, и до полного высыхания класть плотное покрытие нельзя.
Использовать в доме можно любое из покрытий:
- Керамогранит и плитка — прихожая, санузлы, кухня, котельная. Не боятся влаги и хорошо работают с тёплым полом.
- Ламинат — быстро, дёшево, много вариантов рисунка, а также простой монтаж своими руками. Класс не ниже 32, для тёплого пола — с соответствующей маркировкой.
- Кварцвинил — влагостойкий и тёплый на ощупь, подходит и для кухни, и для санузла.
- Инженерная и массивная доска — дорого и красиво, но материал требует стабильной влажности и температуры в помещениях.
- Наливной пол — в технических помещениях и как база под мебель в стиле лофт.
Подробно — в статьях полы в доме и стяжка пола.
Отделка в деревянном доме
В деревянном доме отделку крепят по скользящим направляющим: конструкции двигаются, и жёсткий крепёж их рвёт.
В деревянном доме отделочные работы подчиняются одному правилу: дерево двигается. Сруб и дом из бруса дают усадку в первый год и потом сезонно меняют размеры на 1–2 % при перепадах влажности. Отсюда практические выводы:
- Каркас под листы и панели крепят на скользящие направляющие, а не жёстко к брусу.
- Между отделкой и потолком оставляют компенсационный зазор 30–50 мм, закрытый плинтусом.
- Обсадные коробки (окосячки) в проёмах окон и дверей обязательны — иначе усадка зажмёт раму.
- Плитку в санузле кладут только по независимому каркасу с гипсоволокнистым листом, а не прямо на бревно.
- Штукатурку по дереву не наносят — она трескается вслед за движением стен.
- В доме сезонного проживания выбирают материалы, которые не боятся промерзания: тканевое натяжное полотно вместо ПВХ, кварцвинил вместо ламината.
Если сруб оставляют без обшивки, стены шлифуют и покрывают маслом или лаком в два-три слоя — это и есть весь набор материалов — это и есть отделка. Так делают чаще всего: смысл деревянного дома теряется, если закрыть натуральную древесину листами.
Стеновые панели закрывают неровности и проводку: современные реечные варианты используют на акцентной стене.
Влажные помещения
Влажные помещения — санузел, котельная и кухня — требуют отдельного подхода, и материалы там нужны свои: здесь высокая влажность, перепады температуры и риск протечки.
- Обмазочная гидроизоляция по всему полу с заходом на стены 20 см, в душевой зоне — на всю высоту.
- Цементные составы вместо гипсовых, влагостойкий лист или ГВЛ под плитку.
- Обязательная вытяжка: естественный канал или принудительный вентилятор с выводом наружу.
- Люки доступа к запорной арматуре и коллекторам — их всегда забывают и потом вырезают в готовой отделке.
- В котельной — негорючие материалы вокруг котла и дымохода, гладкие моющиеся поверхности.
- Порожек или занижение уровня пола на 10–15 мм в санузле как страховка от протечки.
Сколько времени занимает отделка

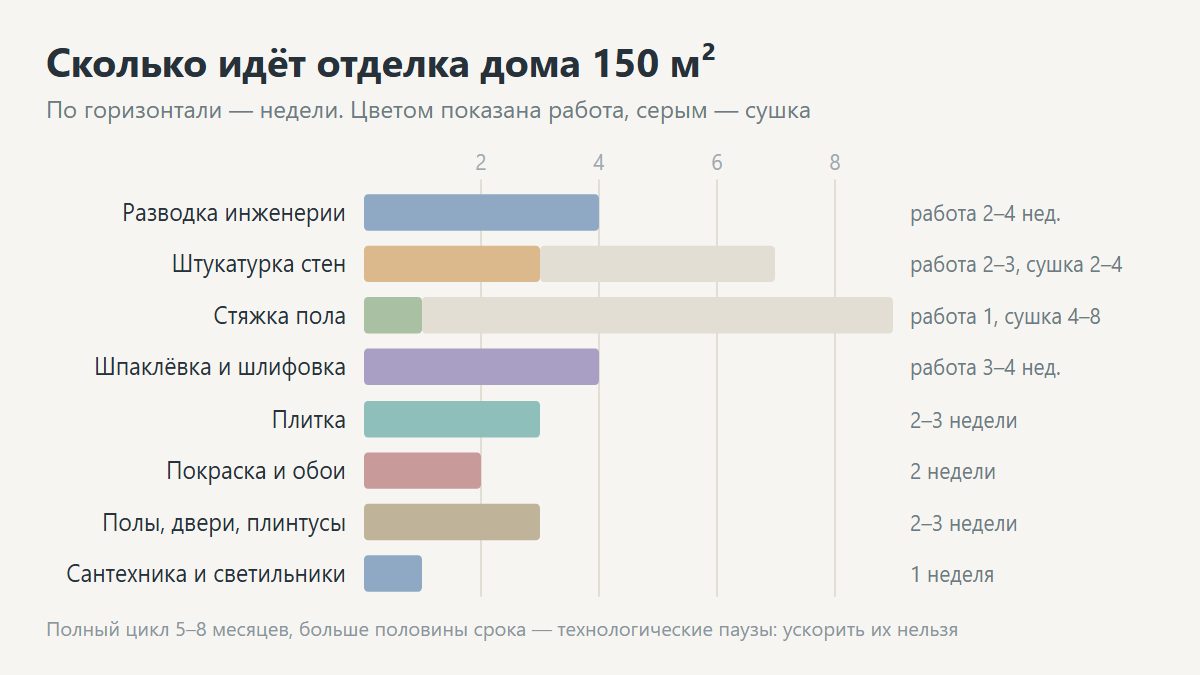

Для дома 150 м² полный цикл отделки занимает 5–8 месяцев, и больше половины этого срока — технологические паузы. Ускорить их нельзя: материалы набирают прочность при своей температуре и влажности, и попытка положить покрытие раньше срока стоит переделки.
- Разводка инженерии — 2–4 недели, в зависимости от числа санузлов и точек.
- Штукатурка стен — 2–3 недели работы плюс 2–4 недели сушки.
- Стяжка пола — неделя работы и 4–8 недель сушки, это самая длинная пауза.
- Шпаклёвка и шлифовка — 3–4 недели с межслойной сушкой.
- Плитка — 2–3 недели на санузлы и кухню.
- Покраска и обои — 2 недели.
- Полы, двери, плинтусы — 2–3 недели.
- Сантехника, электрика, светильники — неделя.
Экономить время можно двумя способами. Первый — вести работы параллельно по зонам: пока сохнет стяжка на первом этаже, штукатурят второй. Второй — использовать сухие технологии там, где это уместно: сборная стяжка вместо мокрой, листы вместо штукатурки, натяжной потолок вместо шпаклёвки. Такие решения могут сократить срок вдвое, но выйдут дороже примерно на 15 %.
Отдельно про сезон: мокрые работы зимой возможны только при работающем отоплении, и температуры в помещениях необходимо держать стабильными. Резкий прогрев холодного дома тепловой пушкой сушит поверхность неравномерно, и штукатурка идёт трещинами.
Сколько стоит отделка
Стоимость считают за квадратный метр площади дома. Ориентиры 2026 года для средней полосы, цена указана вместе с работой:
- Черновая отделка — 8000–14 000 ₽/м² с материалами: штукатурка, стяжка, разводка инженерии, перегородки.
- Чистовая эконом — 6000–10 000 ₽/м²: покраска, ламинат, простая плитка, недорогие двери.
- Чистовая комфорт — 12 000–20 000 ₽/м²: качественная краска, инженерная доска, керамогранит, встроенное освещение.
- Под ключ с дизайн-проектом — от 25 000 ₽/м².
Для дома 150 м² черновая и чистовая отделка в среднем сегменте обходятся в 3–4,5 млн ₽ — это сопоставимо со стоимостью самой коробки. Дешевле всего выходит поэтапная отделка: сначала одна часть дома, где будете жить, потом остальное. Общая смета стройки разобрана в разделе смета на строительство.
В санузле внутренней отделке предшествует гидроизоляция пола с заходом на стены — без неё цена ошибки измеряется ремонтом этажа.
Типичные ошибки
Трещины по стыкам появляются, когда отделку начали до того, как конструкции дома перестали двигаться.
- Начали слишком рано. Отделка по сырым стенам или до окончания усадки — трещины и отслоения в первый же сезон.
- Не продумали электрику. Розетки и выключатели размечают по расстановке мебели, а не «как обычно», иначе потом появляются удлинители.
- Забыли люки и доступ. К коллекторам, фильтрам и запорной арматуре должен быть доступ без вскрытия отделки.
- Гипсовая штукатурка в санузле. Материал набирает влагу, плитка отходит вместе со слоем.
- Жёсткий крепёж в деревянном доме. Отделка рвётся вслед за усадкой стен.
- Нет закладных под тяжёлое. Телевизор, кухонные шкафы, бойлер, поручни — под них в каркасе нужны бруски или фанера.
- Стяжку закрыли раньше времени. Ламинат по невысохшей стяжке вздувается, доска коробится.
- Пропустили гидроизоляцию. Одна протечка стиральной машины — и ремонт по всему первому этажу.
- Дешёвые материалы в проходных зонах. Прихожая и лестница изнашиваются быстрее всего, поэтому там необходимо использовать покрытия с высокой износостойкостью.
Ламинат кладут на сухую стяжку с подложкой: покрытие легко смонтировать самому, но влажность основания проверяют обязательно.
Куда идти дальше
Подробно по темам раздела: порядок отделочных работ, черновая отделка, полы в доме, стяжка пола, отделка стен внутри, отделка потолка.
До внутренней отделки идут утепление, фасад и инженерные разделы: отопление, водоснабжение, электрика, вентиляция. Общая последовательность стройки — в разделе этапы строительства дома.
Вопросы и ответы
Когда можно начинать отделку после постройки дома?
Каменный дом — через сезон после кладки, когда стены высохли. Каркасный — сразу после закрытия контура и монтажа инженерии. Дом из бруса естественной влажности — через 8–12 месяцев, после основной усадки.
Что дешевле: штукатурка или гипсокартон?
По материалам и работе они сопоставимы. Штукатурка выгоднее на ровных стенах и даёт прочную поверхность, сухой способ — на кривых и там, где надо спрятать коммуникации.
Чем отделать стены в деревянном доме?
Чаще всего дерево оставляют открытым: шлифовка плюс масло или лак. Если нужна другая отделка, её ведут по скользящему каркасу с компенсационными зазорами.
Сколько сохнет стяжка перед укладкой пола?
Примерно неделя на каждый сантиметр толщины: стяжка 70 мм сохнет около полутора-двух месяцев. Проверяют влагомером или плёнкой, оставленной на ночь.
Сколько стоит отделка дома 150 м²?
Черновая — 1,2–2,1 млн ₽, чистовая в среднем сегменте — 1,8–3 млн ₽. Итого 3–4,5 млн ₽ вместе с материалами и работой.
Можно ли жить в доме во время отделки?
Можно, если вести работы по частям: сначала закончить одну спальню, санузел и кухню, потом остальное. Это дольше и немного дороже, но позволяет не снимать жильё.
