Смета на строительство дома
Смета на строительство дома — документ, в котором затраты разложены по этапам работ и материалов с ценами и объёмами. Для каркасный дома он короче, чем для каменного. Для дома 150 м² из газобетона в средней полосе полная смета на строительство в ценах 2026 года укладывается в 8–15 млн ₽, то есть в 8–15 миллионов рублей: фундамент 0,4–1,4 млн, коробка со стенами и перекрытиями 1,4–2,5 млн, крыша 0,8–1,5 млн, окна и двери 0,4–0,9 млн, инженерные системы 1,2–2 млн, утепление и фасад 0,6–1,7 млн, отделка 3–4,5 млн.
Составлять смету можно самостоятельно в таблице, по калькулятору или заказать её у сметчика за 15–40 тыс. ₽. Точный расчёт получается только по проекту: без него данные по объёмам берут приблизительно, и ошибка достигает 30 %. Ниже — из чего состоит смета на строительство дома, как её составить по шагам, какие цены закладывать в 2026 году, где чаще всего ошибаются в расчёте и как проверить документ, который принёс подрядчик.

Что такое смета и зачем она нужна
Смета — это план затраты по статьям, который показывает, сколько денег уйдёт на каждый вид работ и что необходимо купить. Без сметы строительство идёт «пока хватает денег», и статистика тут безжалостна: дом без расчёта обходится дороже на 20–40 % и чаще остаётся недостроенным, например из-за подорожания материалов.
- Планирование бюджета. Видна полная стоимость дома до первой траты, а не после.
- Контроль подрядчика. Смета — приложение к договору: по ней принимают и оплачивают рабочих.
- Закупка. Объёмы посчитаны заранее, можно брать оптом со скидки.
- Кредит. Банк требует смету на строительство при ипотеке, также её просят при господдержке.
- Сравнение вариантов. Расчёт по газобетону и по кирпичной кладке показывает разницу в цифрах.
- Резерв. Видно, где заложить запас: цены на строительные материалы за сезон меняются на 10–15 %.
Полный документ состоит из трёх частей: работы, материалы и дополнительные затраты, которые обычно забывают. Многие считают только первые две и попадают на третьей: доставка, аренда техники, временное электричество, вывоз мусора. По практике такие расходы дают 8–12 % общей стоимости строительства дома, то есть сотни тысяч рублей.
Из чего состоит смета
Структура сметы повторяет порядок работ на площадке объекта. Каждый блок содержит объём в своих единицах, цену за единицу и итоги — так документ остаётся читаемым и проверяемым.
- Подготовка — геология, проект, вынос границ, планировка площадки, временное электричество.
- Земляные работы — снятие плодородного слоя, котлован или траншеи, обратная засыпка.
- Фундамент — бетон, арматура, опалубка, гидроизоляция, утепление.
- Стены и перекрытия — кладка из газобетона или кирпича, перемычки, армопояс, плиты.
- Крыша — стропила, обрешётка, гидроизоляция, кровельное покрытие, водосток.
- Окна и двери — изготовление, доставка, монтаж, откосы, подоконники.
- Инженерные сети — отопление, водоснабжение, канализация, электрика, вентиляция.
- Утепление и фасад — утеплитель, крепёж, штукатурка или навесная система.
- Отделка — черновая и чистовая, полы, стены, потолки, сантехника.
- Благоустройство — отмостка, дорожки, забор, ворота.
- Дополнительные расходы — доставка материалов, аренда техники, вывоз мусора, бытовка.
Позиции, которые часто выпадают из расчёта: армопояс под перекрытие, черновые полы, подоконники и откосы, крепёж, вывоз строительного мусора, ремонт подъездных путей и монтаж дверей. Каждый пункт по отдельности небольшой, вместе они дают 300–600 тыс. ₽ на доме средней площади.

Как составить смету самостоятельно
Рассчитать всё своими силами реально: нужен проект, таблица и актуальные цены своего региона. Порядок составления такой же, каким работает сметчик, только медленнее.
- Шаг 1. Взять проект и выписать объёмы: стены в м², кубатуру фундамента, кровлю и полы.
- Шаг 2. Разбить перечень строительных работ по видам и для каждого записать единицу измерения — м², м³, погонный метр, штука.
- Шаг 3. Собрать цены на основные позиции у трёх поставщиков и взять среднюю.
- Шаг 4. Узнать расценки на работы у трёх бригад: по региону разброс достигает двух раз.
- Шаг 5. Заложить запас: 5 % на бетон, 10 % на кирпичную кладку, 15 % на кровельное покрытие сложной формы.
- Шаг 6. Добавить дополнительные расходы: доставку, разгрузку, аренду техники.
- Шаг 7. Прибавить резерв 10–15 % от итоговой суммы — это сотни тысяч рублей.
Программы для расчёта существуют, но для частного дома достаточно выбрать обычную таблицу: колонки «этап — позиция — единица — количество — цена — сумма» и автосумма по разделам. Такой документ проще править, чем файл специализированной программы, и его понимает любой подрядчик. Готовый калькулятор даёт быструю прикидку, например по площади дома, но расчёт по проекту он не заменяет.
Цены на работы и материалы в 2026 году
Цены на работы рабочих бригад считают за квадратный или кубический метр. Цифры ниже — средние по центральным регионам на 2026 год; в Москве и области они выше на 20–30 %, в удалённых районах ниже на 15 %.

- Ленточный фундамент — 12–18 тыс. ₽ за м³ с материалом.
- Монолитная плита — 8–12 тыс. ₽ за м² под ключ.
- Кладка газобетона — 3,5–5 тыс. ₽ за м³ работы, блок 5–7 тыс. ₽ за м³.
- Кладка кирпича — 4,5–7 тыс. ₽ за м³ работы, материал от 12 тыс. ₽ за м³.
- Стропила и обрешётка — 1,2–2 тыс. ₽ за м² кровли.
- Металлочерепица с монтажом — 1,5–2,5 тыс. ₽ за м².
- Окна из ПВХ — 12–20 тыс. ₽ за м² с установкой.
- Электрика — 2–3,5 тыс. ₽ за точку с материалом.
- Отопление — 2,5–4 тыс. ₽ за м² дома.
- Штукатурка стен — 500–900 ₽ за м² с материалом.
- Черновая отделка — 4–7 тыс. ₽ за м².
- Чистовая отделка — 12–25 тыс. ₽ за м² в зависимости от уровня.
Соотношение простое: работы и материалы делят смету примерно пополам, а также на юге и в сезон доля работ растёт. Актуальные цены на строительные работы меняются дважды в год, поэтому смету, составленную зимой, к маю нужно рассчитать заново. Это не формальность: цемент и пиломатериал за сезон дорожают сильнее прочих позиций.

Смета для дома 150 м²: пример
Ниже основные статьи расходов на строительство дома из газобетона площадью 150 м², с мансардой, ленточным фундаментом и металлочерепицей. Это пример структуры, а не готовый документ: конкретные цифры зависят от проекта и региона.

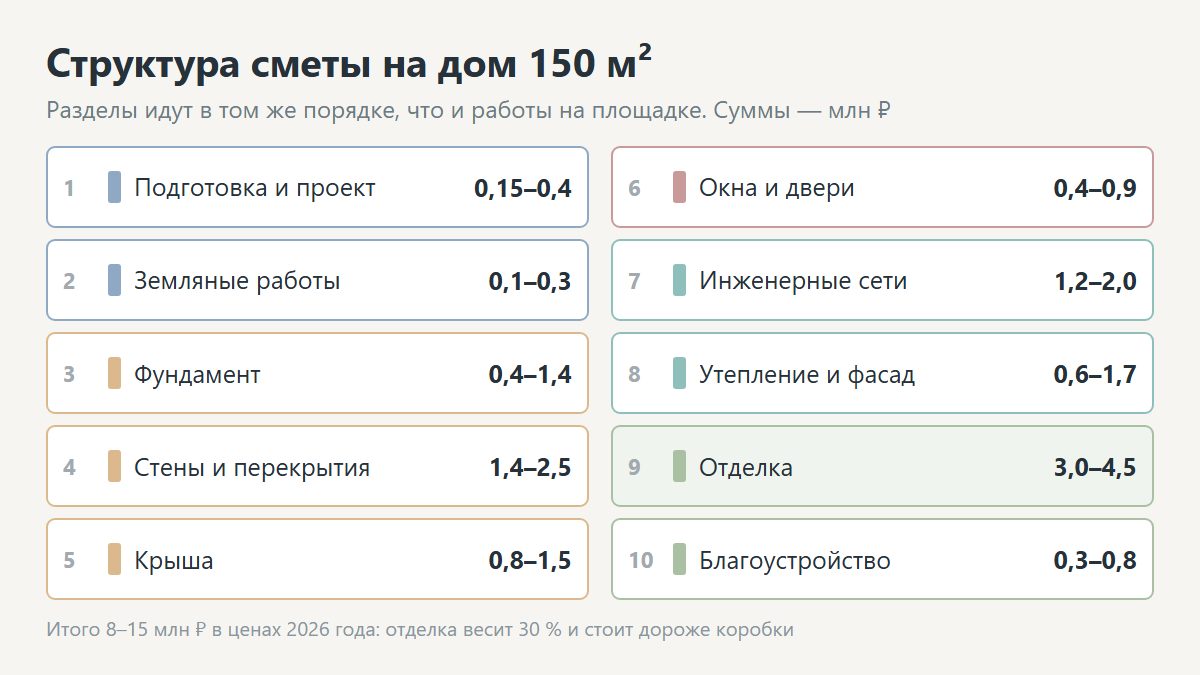

| Раздел | Стоимость, млн ₽ | Доля |
|---|---|---|
| Подготовка: геология, проект, документы | 0,15–0,4 | 3 % |
| Земляные работы и вывоз грунта | 0,1–0,3 | 2 % |
| Фундамент | 0,4–1,4 | 10 % |
| Стены, перекрытия, лестница | 1,4–2,5 | 18 % |
| Крыша | 0,8–1,5 | 11 % |
| Окна и двери | 0,4–0,9 | 6 % |
| Инженерные сети дома | 1,2–2,0 | 15 % |
| Утепление и фасад | 0,6–1,7 | 11 % |
| Отделка | 3,0–4,5 | 30 % |
| Благоустройство | 0,3–0,8 | 5 % |
Из таблицы видно главное: отделка по стоимости дороже коробки, а конструктив — фундамент, стены, крыша — занимает меньше половины бюджета на строительство. Именно поэтому дом, начатый по расчёту «на коробку», встаёт: денег на инженерию и отделку не остаётся. Разумнее считать полную стоимость сразу и при нехватке уменьшать метраж, а не откладывать работы на потом.
Где ошибаются в расчёте
Ошибки повторяются от сметы к смете, и почти все они в сторону занижения. Проверять документ стоит именно по этим точкам.

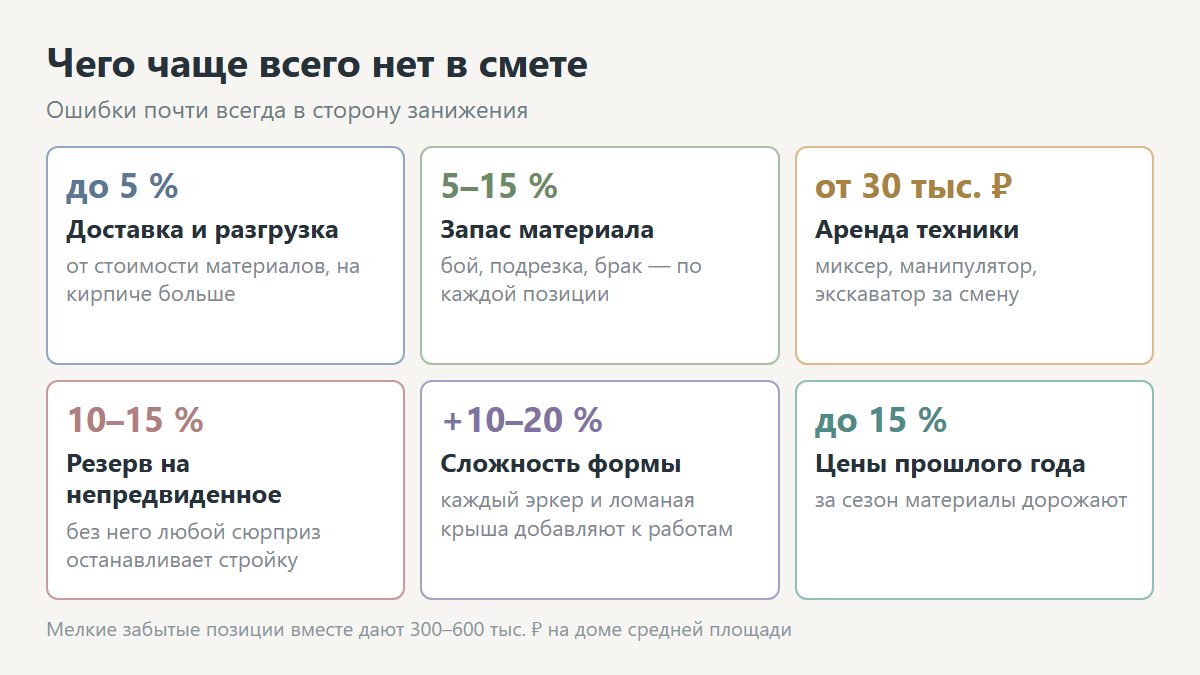

- Забыть про доставку и разгрузку. До 5 % стоимости материалов, на партии кирпича больше.
- Не заложить запас. Бой, подрезка, брак — 5–15 % в зависимости от материала.
- Считать по площади дома, а не по объёмам. Быстрый способ ошибиться на 30 %.
- Пропустить черновые слои. Стяжка, штукатурка, грунтовка стоят как чистовая отделка.
- Игнорировать технику. Миксер, манипулятор, экскаватор — от 30 тыс. рублей за смену.
- Брать данные прошлого года. За сезон рост цен доходит до 15 %.
- Не учесть сложность формы. Каждый эркер и ломаная крыша добавляют к работам 10–20 %.
- Забыть про резерв. Без него любой сюрприз останавливает стройку.
Отдельная история — смета от подрядчика с «ценой под ключ» без расшифровки. Такой документ не годится ни для контроля, ни для сравнения: в нём невозможно понять, какие материалы заложены и что именно входит в работы. Просите расчёт по позициям с указанием марок и объёмов — честный подрядчик даёт его без возражений.

Как проверить смету подрядчика
Проверка чужого расчёта занимает вечер, а экономит сотни тысяч. Порядок действий одинаков для любого объекта.
- Сверить объёмы с проектом — кубатуру фундамента, площадь стен и кровли считают по чертежам.
- Проверить цены по трём магазинам: завышение на 20–30 % встречается регулярно.
- Найти работы без объёма — позиции «комплекс работ» без единиц измерения скрывают что угодно.
- Уточнить, что не входит — вывоз мусора, доставка, подъём материалов на этаж.
- Сравнить с рынком — стоимость работ у трёх бригад даёт вилку по региону.
- Проверить итоги — арифметические ошибки в суммах разделов не редкость.
- Зафиксировать в договоре — смета становится приложением, изменения только письменно.
Услуги сметчика стоят 15–40 тыс. ₽: он проверит документ профессионально и найдёт то, что вы пропустите. Для дома стоимостью 10 млн ₽ это разумная трата: типичная находка составляет 300–800 тыс. ₽ завышения. Ещё один вариант — попросить смету на строительство у двух подрядчиков и сравнить построчно: расхождения сами покажут, где кто-то заложил лишнее по стоимости.
Как сэкономить без потери качества
Экономия начинается при проектировании и почти не работает при покупке материала. Дешёвый цемент и тонкая арматура дают минус в надёжности, а не в цене дома.

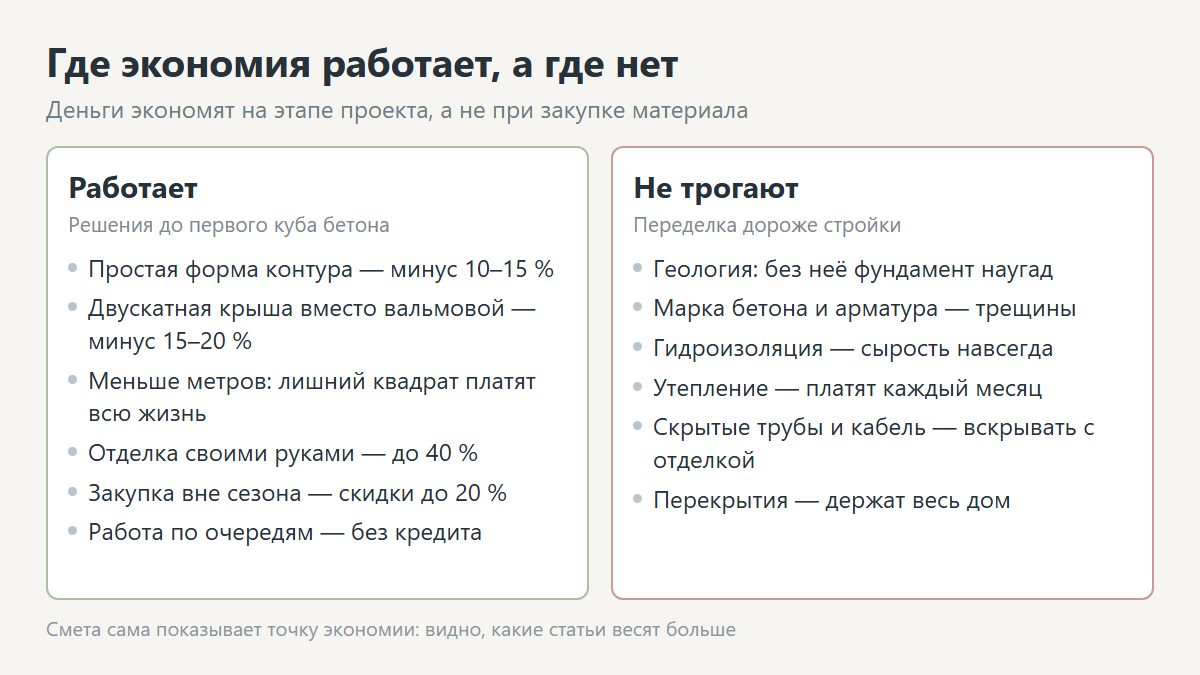

- Простая форма. Прямоугольник вместо сложного контура — минус 10–15 % к стоимости строительства.
- Меньше метров. Каждый лишний квадрат стоит и в стройке, и в отоплении всю жизнь дома.
- Двускатная крыша вместо вальмовой — минус 15–20 % на кровле.
- Отделка своими руками. До 40 % экономии там, где ошибка не критична.
- Закупка вне сезона. Зимние скидки на материалы доходят до 20 %.
- Работа по очередям. Коробка под крышу в первый сезон, отделка во второй — без кредита и спешки.
- Свой контроль. Регулярные замеры объёмов на площадке дисциплинируют бригаду.
Чего делать не стоит: экономить на геологии, фундаменте, гидроизоляции и утеплении — их ремонт потом обходится дороже стройки. Эти позиции нельзя переделать после, а последствия ошибки стоят дороже всей экономии. Правильно выбрать точку экономии помогает та же смета: видно, какие статьи весят больше и где уменьшение объёма даёт реальный эффект.

Куда идти дальше
Общий бюджет стройки разобран в разделе деньги и бюджет, а заёмные средства — в статье ипотека на строительство дома. Объёмы для расчёта берут из проекта: читайте проект дома. Сравнение технологий по цене — в разделе технологии строительства, а порядок этапов — в материале порядок работ на стройке.
Вопросы и ответы
Сколько стоит составить смету на строительство дома?
У сметчика 15–40 тыс. ₽ в зависимости от площади и детализации. Самостоятельно в таблице — бесплатно, но потребуется проект и день работы.
Сколько стоит построить дом 150 м² в 2026 году?
8–15 миллионов рублей под ключ с инженерией и отделкой. Коробка под крышей обходится в 3–5 млн ₽, остальное — сети, фасад и отделка.
Можно ли составить смету без проекта?
Только приблизительно, по размеру площади и аналогам. Точный расчёт требует объёмов из чертежей, иначе ошибка достигает 30 %.
Какой резерв закладывать в смету?
10–15 % от итоговой суммы, например 1 млн рублей при бюджете 8 млн. Меньше — рискованно: подорожание и непредвиденные работы съедают запас за сезон.
Что не входит в смету подрядчика чаще всего?
Доставка и разгрузка, вывоз мусора, аренда техники, временное электричество и подключение коммуникаций, а также услуги крана. Эти позиции уточняют до подписания договора.
Как сравнить сметы разных подрядчиков?
Построчно по одинаковым разделам с одинаковыми объёмами. Если у одного «комплекс работ» без расшифровки, сравнение невозможно — просите детальный расчёт.
