Нормы, цены и практикабез рекламы подрядчиков
Расчёты в кубах и штукахматериалы под ваш дом

Строим дом по шагам, без переделок

Справочник частного застройщика: что делать на каждом этапе, сколько это стоит в 2026 году, какие нормы действуют и где обычно теряют деньги.

Нормы по номерамСП и ГОСТ, а не «по опыту»
Цены 2026 годапо этапам и материалам
Расчёты материаловкубы, штуки, метры
Строительство частного дома из газобетона на участке

Путь стройки

Все этапы по порядку

Материалы и расчёты

Инженерные системы

Отопление частного дома

Какое отопление лучше для частного дома: газовый или электрический котёл, тёплый пол и радиаторы, схемы…

Водоснабжение частного дома

Как сделать водоснабжение частного дома: скважина или колодец, насосная станция, гидроаккумулятор, схема разводки и давление…

Канализация в частном доме

Канализация частного дома своими руками: септик, выгребная яма или станция очистки, трубы и уклон, схема…

Электрика в частном доме

Как сделать электрику в частном доме: проект и схема, электрощит, разводка проводки своими руками, заземление…

Деньги и документы

Бюджет стройки

Сколько стоит построить дом из газобетона, кирпича, бруса и каркаса в 2026 году: цена за м², дом 100 и 150…

Перейти в раздел →

Документы для строительства дома

Какие документы нужны для строительства частного дома в 2026 году: уведомление вместо разрешения, технический план, регистрация дома.

Перейти в раздел →

Вентиляция в частном доме

Как сделать вентиляцию в частном доме правильно: естественная и приточно-вытяжная, вентиляция котельной, санузла и кухни.

Перейти в раздел →
179 разборовот выбора участка до отделки
Свои схемырисуем сами, а не берём стоки
Цены с годомчтобы видеть, когда устарели
Без подрядчиковничего не продаём и не рекламируем

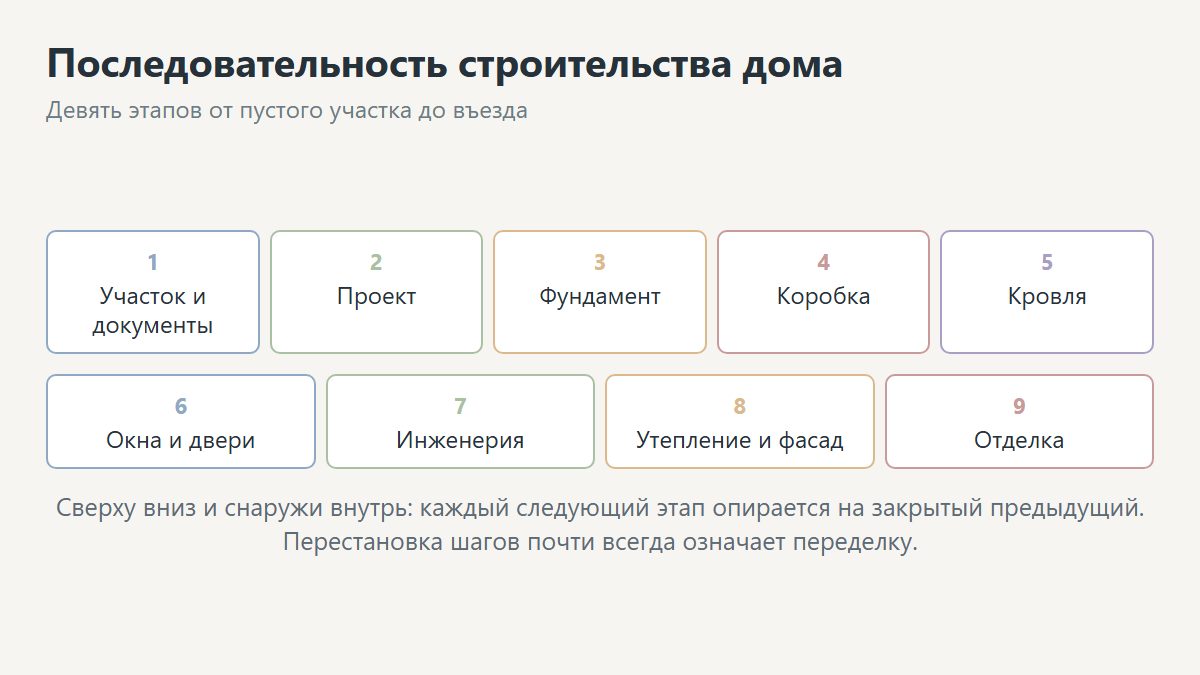

Как устроена стройка частного дома

Строительство дома — это два-три года и несколько миллионов рублей, растянутых на полтора десятка этапов. Ошибка на любом из них стоит дороже, чем на предыдущем: неверно выбранный участок портит проект, ошибка в проекте — фундамент, ошибка в фундаменте — стены и всё остальное. Здесь собран сквозной путь строительства дома: от покупки земли до отделки, с расчётами, нормативами, а также ценами 2026 года.

Материалы разбиты по этапам стройки в том порядке, в котором они реально идут. Каждый раздел отвечает на вопрос «что делать сейчас» и даёт ссылки на подробные разборы. Если вы только начинаете — идите по порядку с раздела этапы строительства. Если у вас конкретная задача — выберите нужный раздел ниже.

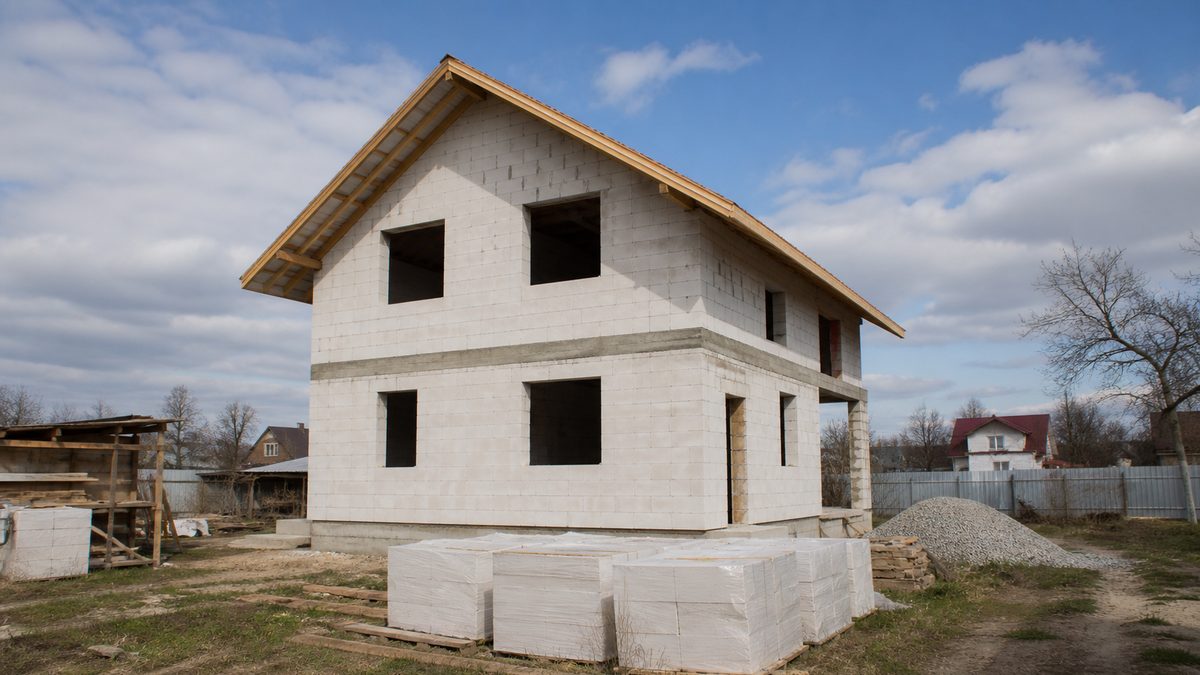

Строительство частного дома: коробка под крышей на участке
Строительство дома от А до Я: участок, документы, проект, фундамент, коробка, крыша, инженерия и отделка

С чего начинается строительство дома

Порядок первых шагов почти не зависит от того, какой дом вы строите и какой выбор технологии сделали. Он такой:

  1. Деньги. Стоимость считают на весь дом, а не на коробку: инженерия и отделка вместе стоят столько же, сколько конструктив.
  2. Участок. Проверяют категорию земли участка, вид разрешённого использования, коммуникации и подъезд.
  3. Геология. Бурят скважины и узнают грунт и уровень воды — от этого зависит фундамент.
  4. Проект. Готовый или индивидуальный, но обязательно с рабочими чертежами.
  5. Уведомление. Подают в местную администрацию до начала работ.
  6. Подрядчик или своими руками. Решают, что делаете сами, а что отдаёте бригаде.
  7. Сезон. Планируют время так, чтобы выйти под крышу до холодов.

Разбор каждого шага — в разделе этапы строительства дома и статье с чего начать стройку.

Участок и документы на дом

Земельный участок под строительство дома с документами
До начала работ проверяют категорию земли, границы по межеванию и уровень грунтовых вод

Земля под дом решает больше, чем кажется: на участке с торфом или высокой водой фундамент подорожает вдвое, а без нужного вида разрешённого использования дом не зарегистрировать.

  • Участок под строительство — что проверить до покупки, категории земель, отступы, геология, дренаж.
  • Документы — уведомление о начале строительства, разрешение, регистрация дома, технический план, договор подряда.
  • Деньги и бюджет — смета, ипотека на строительство, материнский капитал, где можно сэкономить без потери качества.
Рабочий проект дома с чертежами и планировкой
Рабочий проект дома: планы этажей, разрезы, узлы и ведомость материалов — по нему считают смету и ведут работы

Проект дома

Проект дома — это не картинка фасада, а рабочая документация, по которой считают материалы и ведут работы. Готовый проект дома дешевле и быстрее, индивидуальный решает задачи конкретной семьи и участка.

  • Проект дома — состав, готовый или индивидуальный, планировка, этажность, площадь и размеры.
  • Планировка — как разместить комнаты, чтобы жить было удобно, а не только красиво на чертеже.
  • Этажность — один этаж, два или мансарда: как это влияет на цену и эксплуатацию.

Из чего строить дом

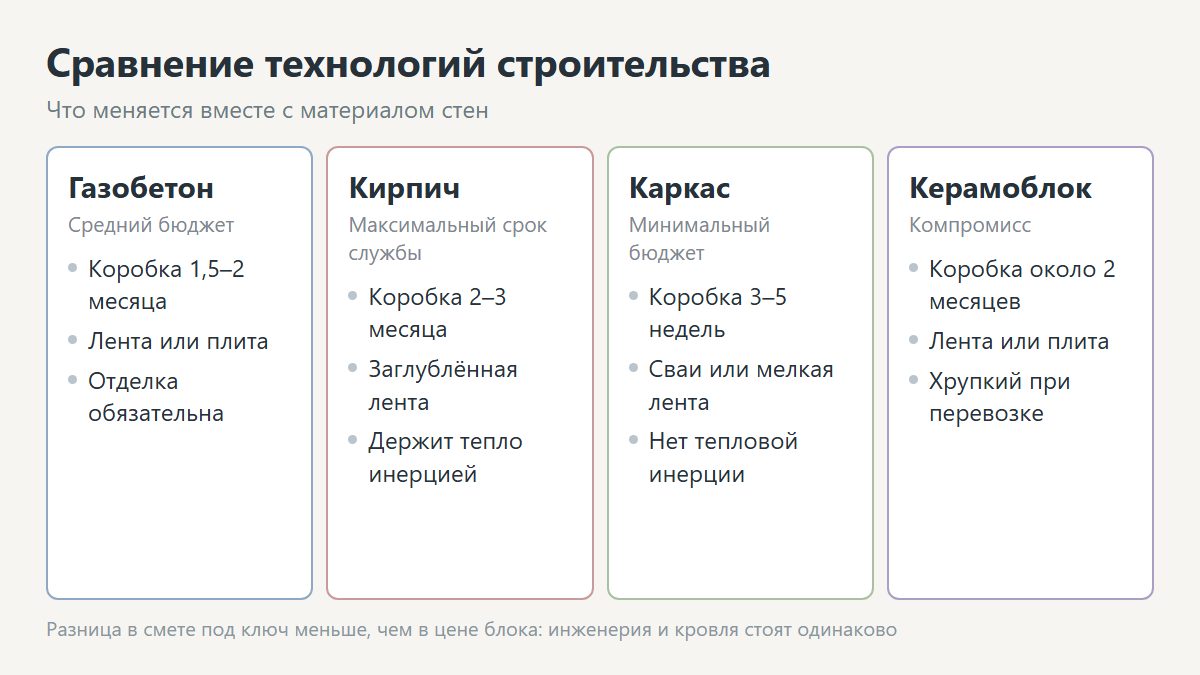

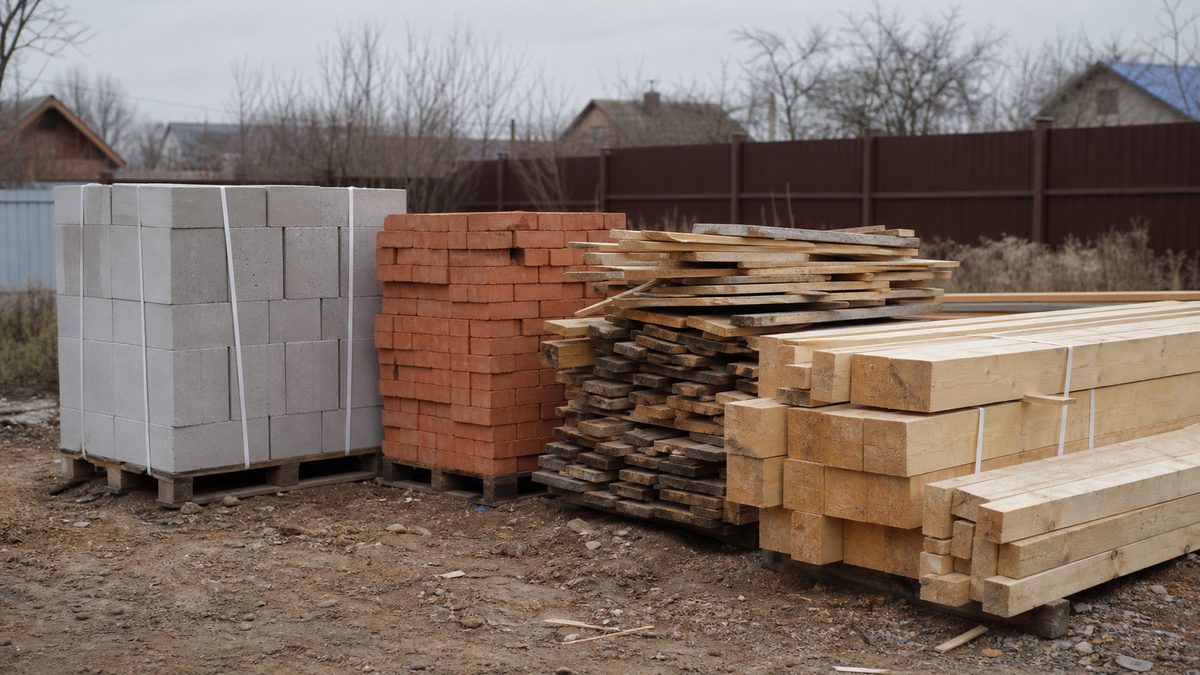

Материалы для строительства дома: газобетон, кирпич, каркас, брус
Материал стен выбирают по четырём критериям: тепло, цена готовой стены, скорость возведения и долговечность

Универсального материала для дома нет. Для постоянного проживания в средней полосе чаще всего берут газобетон 375–400 мм из крупных блоков, каркасный дом — когда важны скорость и бюджет, кирпич — когда нужен большой дом на поколения. Дом из бруса и других видов дерева выбирают, когда важна атмосфера деревянного жилья.

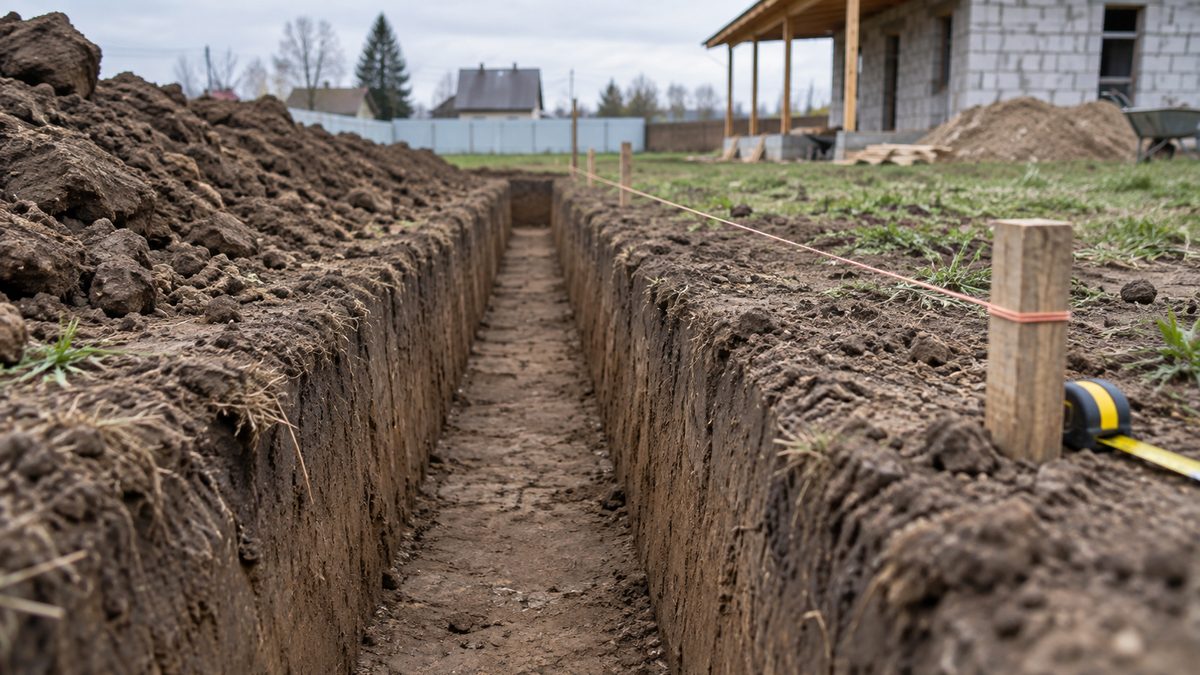

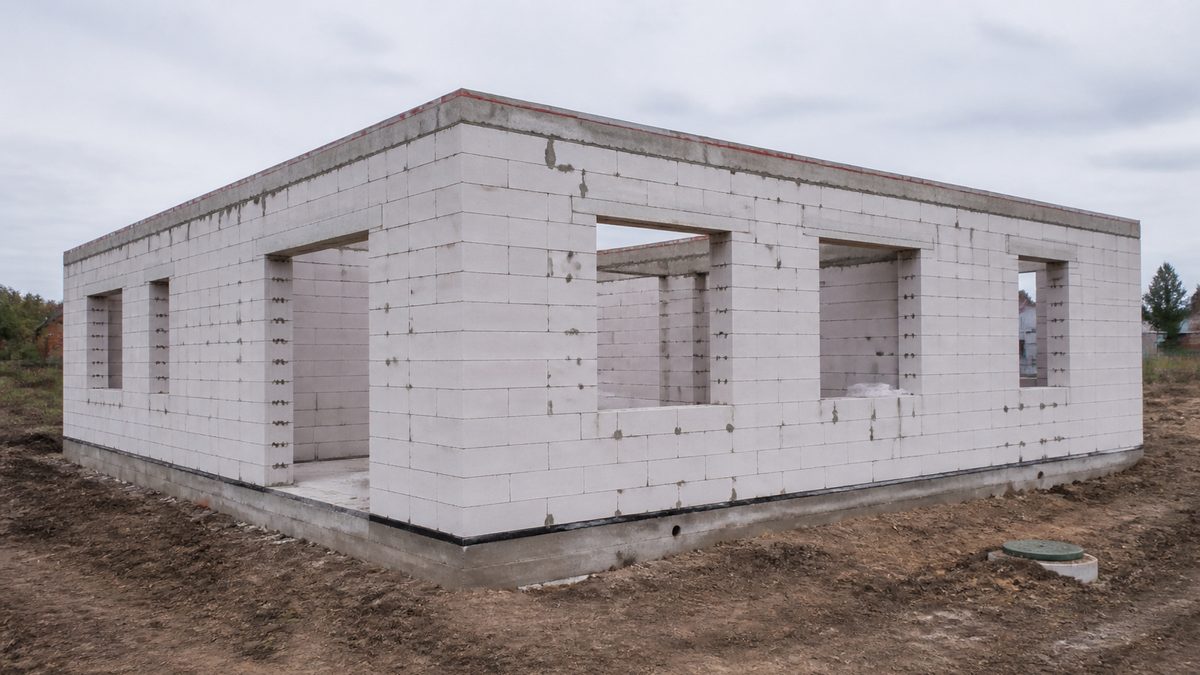

Фундамент и коробка строящегося дома
Фундамент и коробка — половина бюджета дома и все решения, которые потом нельзя переделать

Конструктив: фундамент, стены, крыша

На эти три раздела приходится около половины бюджета дома и почти все необратимые решения.

  • Фундамент — какой выбрать под свой грунт, глубина, армирование, бетон, гидроизоляция, отмостка.
  • Стены и коробка — толщина стены, размеры блоков, кладка, перемычки, армопояс, перекрытия, перегородки, лестница.
  • Крыша — виды крыш, стропильная система, обрешётка, кровельные материалы, мансарда, водосток.
  • Окна и двери — выбор профиля и стеклопакета, размеры, монтаж, откосы, входная дверь.

Инженерные системы дома

Инженерные системы дома: отопление, водоснабжение, канализация, электрика
Инженерию разводят одновременно и до отделки: переделывать её в готовом доме означает вскрывать стены и полы

Инженерия дома — это 20–25 % бюджета и самая частая причина переделок. Все коммуникации проектируют вместе, а прокладывают до отделки: переделка потребует вскрывать конструкции.

  • Отопление — какое выбрать, котёл и его мощность, схемы разводки, радиаторы, тёплый пол, дымоход.
  • Водоснабжение — скважина или колодец, насосная станция, фильтры, разводка по дому.
  • Канализация — септик или станция биологической очистки, поле фильтрации, нормы размещения.
  • Электрика — подключение к сети, щит, сечение кабеля, проводка, заземление.
  • Вентиляция — расчёт воздухообмена, естественная и приточно-вытяжная система, рекуператор.

Тепловой контур и отделка дома

После коробки и инженерии дом закрывают снаружи и приводят в порядок внутри дома. Здесь решается, сколько вы будете платить за отопление и как дом будет выглядеть.

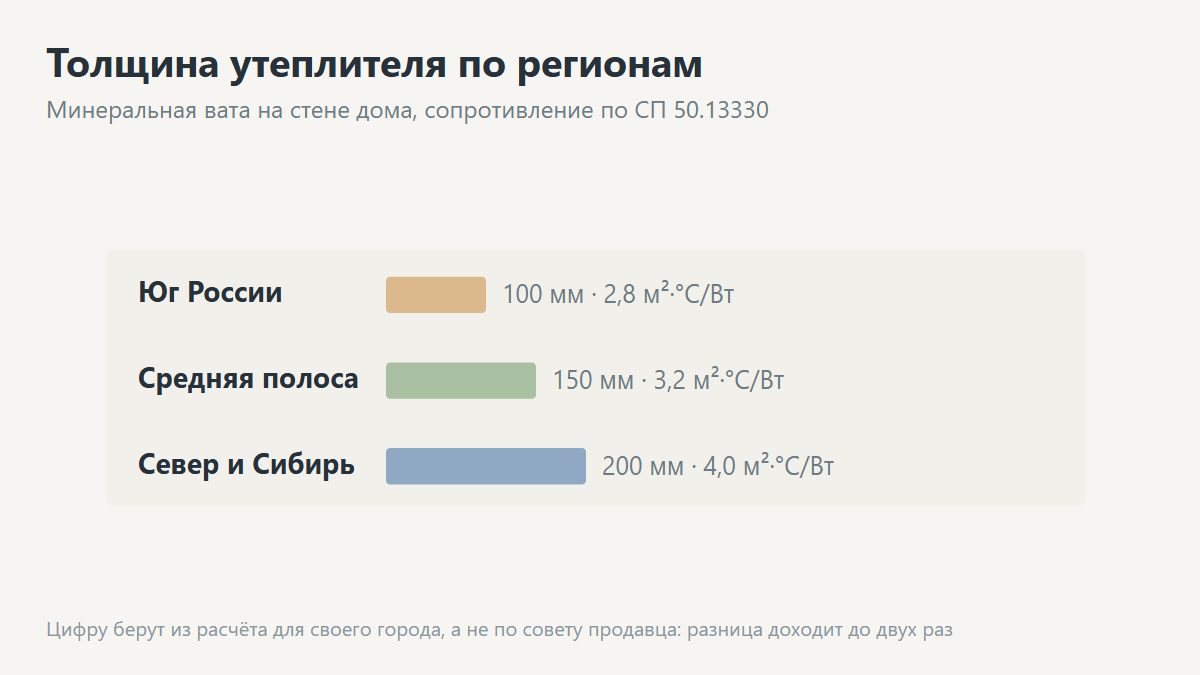

  • Утепление — выбор утеплителя, какая толщина нужна, пирог стены дома, пароизоляция, мостики холода.
  • Фасад — штукатурка, сайдинг, фасадные панели, облицовочный кирпич, камень, отделка из дерева, цоколь.
  • Отделка внутри — черновая и чистовая, стены, потолок, полы, стяжка, влажные помещения.
Готовая отделка комнаты в частном доме
Отделка занимает больше половины срока строительства дома: значительная часть времени уходит на сушку материалов

Постройки на участке

Дом — не единственное здание на участке. Баню, гараж, беседку и забор ставят по нормам, которые задают расстояния до границ участка и между строениями.

Расчёты и калькуляторы

Расчёт материалов для строительства дома в калькуляторе
Калькуляторы дают объём материалов в единицах закупки: кубометрах бетона, штуках блоков, квадратных метрах кровли

Прикинуть объём материалов и стоимость дома можно ещё до проекта: достаточно знать площадь и размеры будущего здания. Точность расчётов — 5–10 % при верных исходных данных.

  • Все калькуляторы — фундамент, бетон, блоки, кирпич, стропила, кровля, утеплитель, котёл, септик, смета.
  • Общая смета — порядок затрат по всем этапам для дома выбранной площади: считает быстро, а получить результат можно без регистрации.

Строить дом своими руками или с подрядчиком

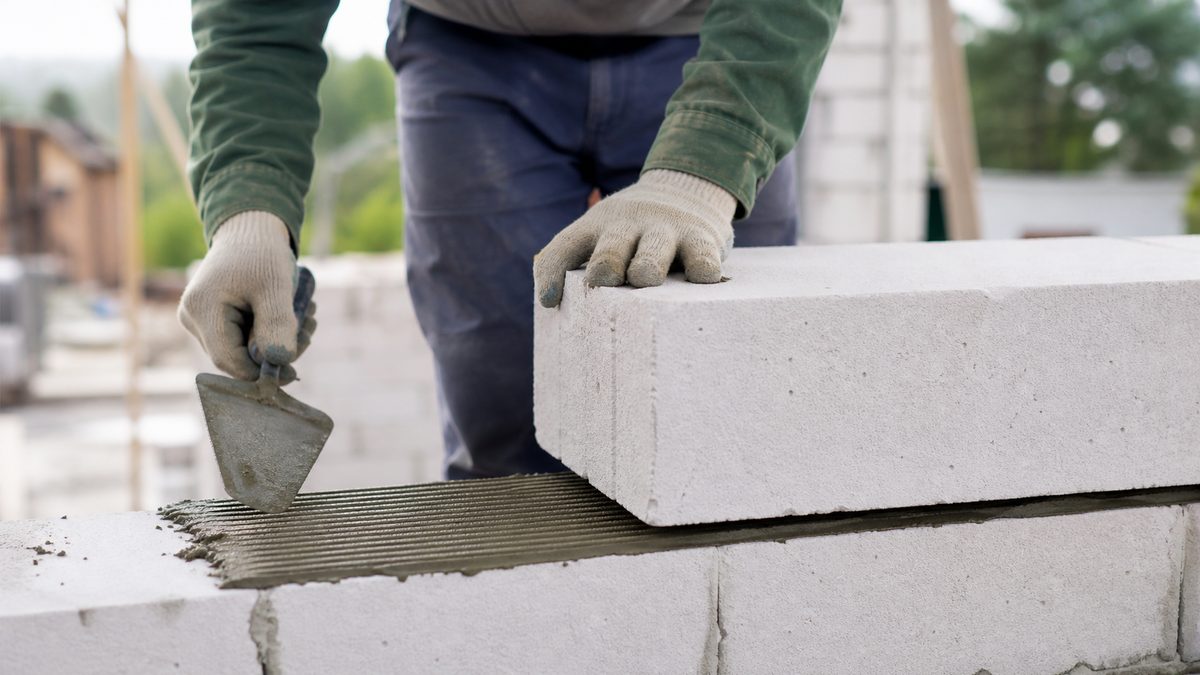

Строительство дома своими руками на участке
Своими руками разумно делать то, где цена ошибки невелика: отделку, утепление перекрытия, благоустройство

Полностью своими руками строят дом единицы, полностью на подряде — тоже немногие. Большинство выбирает середину: конструктив отдают строительной бригаде, а часть работ берут на себя. Разделение обычно проходит так:

  • Только строительная бригада. Фундамент, возведение коробки, кровля, подключение газа и электричества. Здесь цена ошибки — переделка всего дома, а часть работ по закону может выполнять только организация с допуском.
  • Можно самому при желании разобраться. Внутренняя разводка воды и канализации, утепление перекрытия, монтаж вентиляции, каркасные перегородки из дерева.
  • Разумно делать самому. Отделка, покраска, укладка ламината, сборка мебели, благоустройство участка и дорожки. Здесь любую ошибку можно исправить.

Возможность сделать часть самому даёт экономию 30–40 % сметы этапа и большой запас по бюджету, но платить приходится временем: то, что бригада делает за неделю, у одного человека по выходным занимает два месяца. И ещё один момент: подрядчик даёт гарантию, а на свою работу гарантии нет.

Если нанимаете строителей, договор необходим: в нём фиксируют объём, сроки, стоимость, порядок оплаты по этапам и ответственность за срыв. От подрядчика требуется смета с расшифровкой, а не общая сумма. Такая бумага защищает обе стороны. Как её составить и что нужно получить при приёмке — в статьях договор подряда и приёмка работ.

Договор со строительной бригадой на возведение дома
Договор со строительной организацией фиксирует объём, сроки и оплату по этапам — такая бумага защищает обе стороны

Сколько стоит дом в 2026 году

Ориентиры для дома площадью 150 м² в средней полосе, с материалами и работой. Точные цифры для вашего размера дома можно получить в калькуляторе сметы:

  • Фундамент — 400 тыс. — 1,4 млн ₽ в зависимости от типа и грунта.
  • Возведение коробки со стенами и перекрытиями — 1,4–2,5 млн ₽.
  • Крыша — 800 тыс. — 1,5 млн ₽.
  • Окна и двери — 400–900 тыс. ₽.
  • Инженерия — 1,2–2 млн ₽ на все системы.
  • Утепление и фасад — 600 тыс. — 1,7 млн ₽.
  • Отделка — 3–4,5 млн ₽ вместе с черновой.

Итого дом под ключ — стоимость от 8 до 15 млн ₽ в зависимости от технологии и уровня отделки. Разбивка по позициям и способы сэкономить — в разделе деньги и бюджет.

Где можно сэкономить, а где нельзя

Бюджет дома почти всегда оказывается больше запланированного, и вопрос «где урезать» возникает у каждого. Экономия бывает разумной и мнимой.

Экономить можно:

  • На площади дома. 120 м² вместо 180 м² — это минус треть бюджета целиком, и на комфорте при грамотной планировке сказывается мало.
  • На форме здания. Простой прямоугольник дешевле большого дома со сложной геометрией на 15–20 %: меньше углов, проще крыша, меньше отходов материала.
  • На сложности крыши. Двускатная вместо многощипцовой экономит сотни тысяч рублей и снимает риск протечек.
  • На отделке дома. Её можно делать поэтапно: сначала комнаты, где будете жить, остальное — позже. Такая возможность есть почти всегда.
  • На благоустройстве. Дорожки, забор по дальним границам, а также озеленение переносятся на следующий сезон без потерь.
  • На своём труде там, где это уместно.

Экономить нельзя:

  • На геологии. 25–60 тыс. ₽ за исследование грунта окупаются на первом же решении по фундаменту.
  • На проекте. Такая стройка «по эскизу» приводит к переделкам конструкции дома, которые стоят дороже любой проектной работы.
  • На фундаменте и конструктиве дома. Это то, что нельзя переделать, не разобрав здание.
  • На утеплении. Сэкономленные 200 тыс. ₽ вернутся счетами за отопление за три-четыре года и останутся навсегда.
  • На кровельных узлах. Планки примыкания и ендовы — 5 % бюджета крыши, но именно они держат герметичность.
  • На инженерии в стенах. Заменить трубу или кабель под отделкой стоит дороже, чем изначально взять материал высокого качества.

Общее правило: экономить следует на том, что можно доделать потом своими руками, и не экономить на том, что закрывается другими конструкциями. Всё, до чего нельзя добраться без разрушения, делают один раз и нормально.

Сроки строительства дома

Реальный график строительства дома почти всегда длиннее расчётного на 20–30 % из-за погоды, поставок и технологических пауз: время закладывают с запасом.

  • Участок, проект, документы — 2–6 месяцев до первой лопаты.
  • Фундамент — 2–4 недели работы плюс 28 дней на набор прочности бетона.
  • Возведение коробки — 1,5–3 месяца в зависимости от материала стен.
  • Крыша — 3–6 недель.
  • Инженерные коммуникации — 1,5–3 месяца.
  • Отделка — 5–8 месяцев, больше половины срока занимает сушка материалов.

Итого от покупки участка до переезда в дом — от полутора до трёх лет. Подробный график — в статье сколько строится дом.

Ошибки, которые повторяются чаще всего

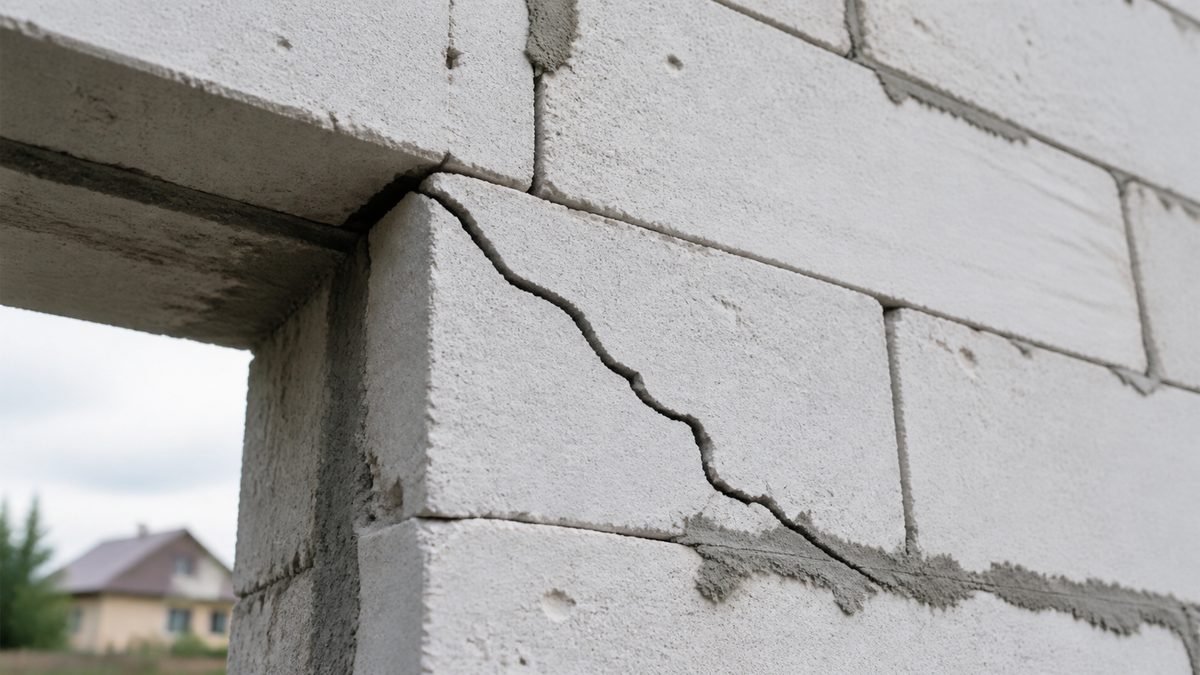

Трещина в стене дома как следствие ошибки при строительстве
Большая часть дефектов в готовом доме — следствие решений, принятых в первые месяцы стройки

Список собран из того, что встречается при строительстве домов постоянно, независимо от бюджета и выбранной технологии. Такая подборка нужна, чтобы не повторять чужой путь.

  • Купили участок, не проверив документы и грунт. Потом выясняется, что вид разрешённого использования не тот, а под пятном застройки торф.
  • Начали без проекта. Материалы закупаются наугад, бригада принимает решения на месте, а стоимость растёт непредсказуемо.
  • Выбрали фундамент по совету соседа. Участки даже на одной улице отличаются по грунту, и то, что работает у соседа, у вас может дать трещины.
  • Заложили слишком большой дом. Каждый лишний квадратный метр площади — это не только строительство, но и отопление, уборка и налог на всю жизнь дома.
  • Не продумали инженерию до отделки. Розетки за шкафами, отсутствие люков к коллекторам, забытые выводы воды на улицу.
  • Ушли в зиму с открытой коробкой. Материалы набирают влагу, весной приходится долго сушить и часть работ переделывать.
  • Сэкономили на вентиляции. Герметичный дом без воздухообмена даёт конденсат на окнах и плесень в углах уже в первую зиму.
  • Не оформили договор со строительной бригадой. При споре нечем подтвердить ни объём, ни сроки, ни оплату: получить деньги обратно почти невозможно.
  • Считали бюджет только на коробку. Инженерия и отделка удваивают сумму, и на них денег уже не остаётся.

Почти каждая из этих ошибок совершается в первые месяцы, когда кажется, что время ещё есть. Поэтому подготовительный этап — документы, геология, проект и смета — следует пройти внимательнее любого последующего: он стоит недорого, а определяет всё остальное.

Как устроены разделы этого сайта

Каждый крупный раздел про строительство дома построен одинаково: общая страница отвечает на главный вопрос темы и даёт карту, а из неё ведут ссылки на подробные разборы отдельных вопросов.

  • Обзорная страница раздела — что это, какие бывают варианты, как выбрать, сколько стоит, какие ошибки. Её достаточно, чтобы принять решение.
  • Статьи внутри раздела — пошаговые разборы: технология работ, нормативы, узлы, конкретные цифры.
  • Калькуляторы — расчёт объёма материалов и стоимости по вашим размерам: длина, ширина, высота, площадь.
  • Перекрёстные ссылки — в конце каждой страницы указано, что идёт до и после этого этапа стройки.

Цены везде указаны на 2026 год для средней полосы и даны вилкой: разброс внутри неё — это регион, сложность объекта и качество работы строительной бригады. Нормативы называем номером и годом, чтобы вы могли проверить их сами. Мы не приводим цифры «в среднем по стране» без пояснения, откуда они взяты.

Сезон и погода

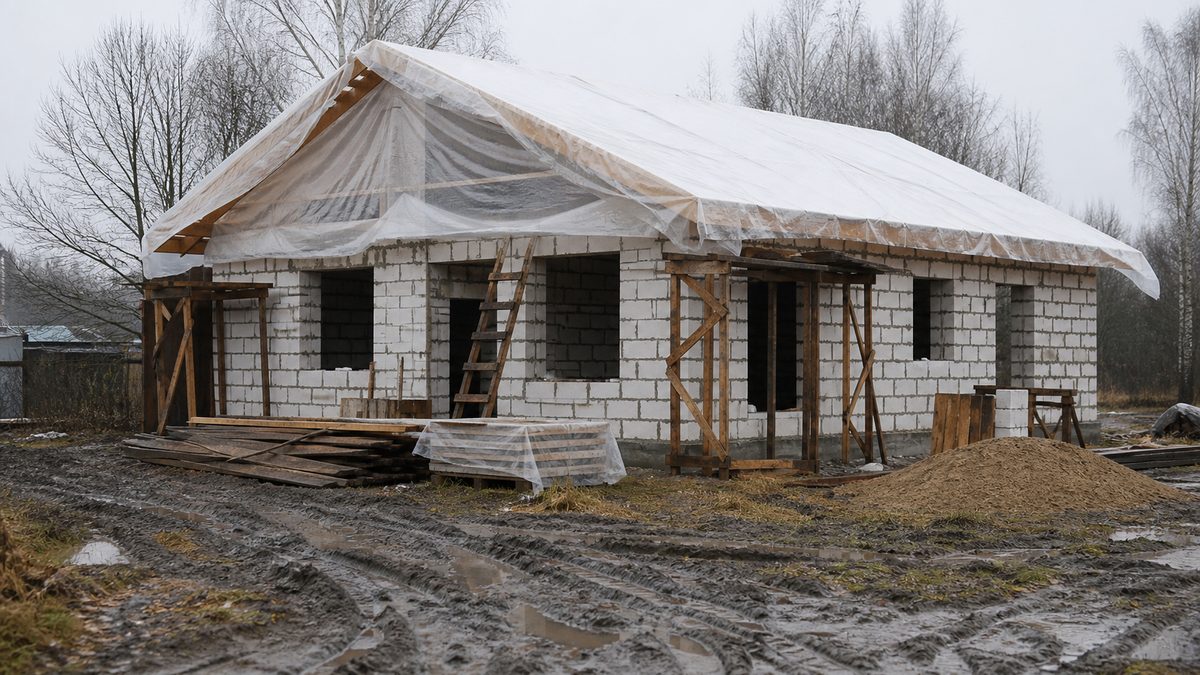

Строительство дома в разные сезоны года
График строительства дома привязывают к сезону: коробку стараются закрыть крышей до холодов

График строительства дома в средней полосе привязан к погоде сильнее, чем к деньгам. Есть работы, которые можно вести круглый год, и есть те, что жёстко зависят от температуры.

  • Весна. Земляные работы у дома после схода воды, разметка, геология. Начинать фундамент по раскисшему грунту нельзя: техника вязнет, стенки траншеи осыпаются.
  • Лето. Основной сезон: фундамент, возведение коробки, кровля. Бетон в жару требует ухода — поверхность накрывают и проливают водой.
  • Осень. Крыша, окна, наружные работы до устойчивых холодов. Задача — закрыть тепловой контур здания до первых морозов: позже потребуется большой расход на прогрев.
  • Зима. Внутренние работы при работающем отоплении: инженерия, черновая отделка. Каркасные конструкции и монтаж металлических кровель возможны и в мороз, а вот кладку вести нельзя.

Если контур закрыть до холодов не получается, дом необходимо законсервировать: накрывают верх стен, закрывают проёмы, отводят воду от фундамента. Возведение коробки, оставленной открытой на зиму, обходится дороже — материалы набирают влагу, и весной часть работ приходится переделывать.

Оптимальный график для дома в средней полосе выглядит так: фундамент в мае-июне, коробка в июле-августе, кровля в сентябре, окна в октябре. Тогда зимой можно спокойно вести инженерию и отделку, а к следующему лету получить готовое здание. Уложиться в один сезон реально только с каркасной технологией и при готовом проекте на руках: в остальных случаях требуется два сезона.

Что читать в первую очередь

Если вы в самом начале пути к своему дому — эти материалы отвечают на вопросы, которые возникают раньше остальных:

Все материалы о строительстве дома пишет редакция на основе действующих нормативов, наших расчётов, а также открытых данных о ценах. Мы не продаём материалы и работы, не связаны со строительными компаниями — подробнее об этом в разделе о проекте.
