Нормы, цены и практикабез рекламы подрядчиков
Расчёты в кубах и штукахматериалы под ваш дом

Калькулятор сметы на дом

Редакция · обновлено 14 сентября 2026

Калькулятор сметы считает стоимость строительства дома по укрупнённым показателям: площадь, этаж количество, материал несущие стены, тип фундамента и кровли. Получите ориентир для планирования бюджета с точностью 15–20 %.

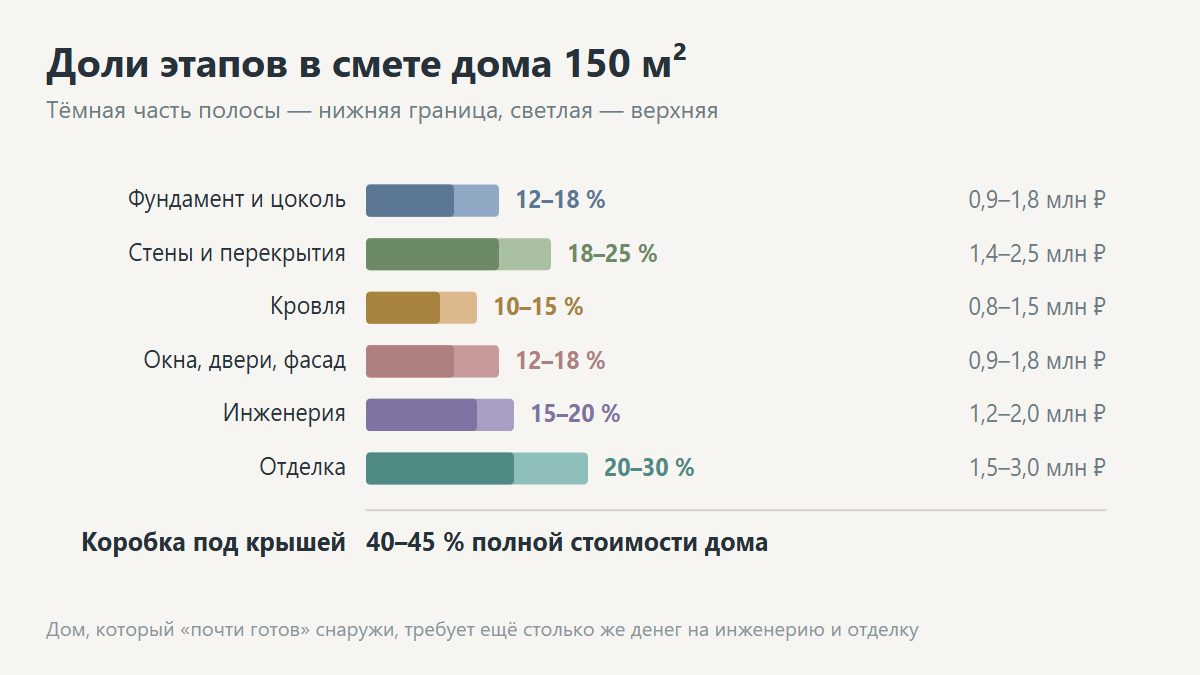

Расчёт стоимости строительства дома: смета по этапам от фундамента до отделки
Смета делится на пять этапов, и каждый занимает свою долю бюджета строительства

Как пользоваться калькулятором

  • Шаг 1 — введите площадь дома и этаж количество.
  • Шаг 2 — выберите материал несущие стен: газобетон блоки, кирпич, керамоблок, брус или каркас.
  • Шаг 3 — укажите фундамент дома: лента, монолитная плита или сваи.
  • Шаг 4 — выберите тип кровли и форму дома.
  • Шаг 5 — отметьте нужный уровень готовности: коробка, под ключ без отделки или полностью.
  • Результат — расчет по этапам строительства и общая сумма сметы. Получите её сразу на экране.

Расчет идёт по средним ценам 2026 года для средней полосы. Реальная смета дома отличается на 15–20 % в обе стороны в зависимости от региона, сезона и подрядчика.

Из чего складывается смета

ЭтапДоля бюджетаДля дома 150 м²
Фундамент и цоколь12–18 %0,9–1,8 млн ₽
Стены и перекрытия18–25 %1,4–2,5 млн ₽
Кровля10–15 %0,8–1,5 млн ₽
Окна, двери, фасад12–18 %0,9–1,8 млн ₽
Инженерия15–20 %1,2–2,0 млн ₽
Отделка20–30 %1,5–3,0 млн ₽

Отсюда правило, которое ломает большинство бюджетов: коробка под крышей — это только 40–45 % полной стоимости дома. Постройка, которая «почти готова» снаружи, требует ещё столько же денег на инженерию и отделочные работы.

Цена за квадратный метр

Удельная стоимость строительства дома зависит от материала несущие стен и от уровня готовности.

  • Каркасные дома: коробка 17–22 тыс. ₽ за м², под ключ 40–55 тыс. ₽.
  • Газобетон блоки: коробка 20–28 тыс. ₽, под ключ 44–60 тыс. ₽.
  • Керамоблок: коробка 23–31 тыс. ₽, под ключ 47–64 тыс. ₽.
  • Кирпич полнотелый: коробка 26–35 тыс. ₽, под ключ 49–67 тыс. ₽.
  • Брус или бревно: коробка 23–31 тыс. ₽, под ключ 47–64 тыс. ₽.

Разница между газобетон вариантом и тем, где стены из кирпич кладки, в коробке 25–30 %, но в полной смете дома всего 10–12 %: отделка и инженерия стоят одинаково независимо от того, из чего сложены несущие стены.

Что влияет на смету сильнее всего

  • Этаж количество. Дома в два уровня дешевле одноэтажных той же площади на 10–15 %: фундамент и площадь кровли вдвое меньше.
  • Форма. Простой прямоугольник дешевле сложной формы с эркерами на 15–25 %.
  • Фундамент дома. Монолитная плита дороже ленты на 30–50 %, а сваи дешевле плита варианта вдвое.
  • Перекрытия. Деревянные вдвое дешевле монолитных, но ограничивают пролёт между несущие стенами.
  • Кровля. Простая двускатная дешевле вальмовой на 20 %, а ломаной — на 35 %.
  • Отделка. Разброс в пять раз: от базовой до дизайнерской.
  • Инженерия. Газ дешевле электричества в эксплуатации, но подключение стоит дороже.

Самые дешёвые по смете дома — двухэтажный прямоугольник из газобетон блоки кладки на ленте, с двускатной кровлей и деревянными перекрытиями. Самый дорогой при той же площади — одноэтажный сложной формы из кирпич материала на плите с монолитными перекрытиями. Разница доходит до 60 %.

Пример расчёта

Дома площадь 150 м², два этаж уровня, газобетон 400 мм, лента, деревянные перекрытия, двускатная кровля из металлочерепицы, средний уровень отделочных работ.

  • Фундамент и цоколь: 1,1 млн ₽.
  • Стены и перекрытия: 1,6 млн ₽.
  • Кровля: 0,9 млн ₽.
  • Окна, двери, фасад: 1,1 млн ₽.
  • Инженерия: 1,3 млн ₽.
  • Отделка: 1,8 млн ₽.
  • Итого: 7,8 млн ₽, или 52 тыс. ₽ за м².

Из этой суммы работа занимает 45–55 %, строительные материалы — остальное. Своими силами экономится не всё: земляные, отделочные и вспомогательные этапы строительства реальны, а кровля, инженерия и монолитная плита требуют бригады.

Что калькулятор не считает

  • Участок и его подготовку. Планировка, дренаж, вывоз грунта — 200–800 тыс. ₽.
  • Проект. Типовой 30–60 тыс. ₽, индивидуальный 900–2500 ₽ за м².
  • Подключение к сетям. Электричество, газ, вода — 150 тыс. — 1 млн ₽.
  • Благоустройство. Забор, дорожки, отмостка, ворота — 500 тыс. — 2 млн ₽.
  • Постройки на участке. Гараж, баня, навес, сарай — их считают отдельно от дома.
  • Мебель и техника. Обычно 15–25 % от стоимости дома.
  • Резерв. 10–15 % от сметы — та строка, которую убирают первой и жалеют всегда.

Практическое наблюдение: полная стоимость «заехать и жить» превышает смету на коробку и отделку примерно в 1,4–1,6 раза. Планировать бюджет строительства дома нужно от этой цифры, а не от цены за квадратный метр из рекламы.

Как считать смету по этапам

Общая цифра нужна для планирования, но строят по этапам, и деньги тоже считают по ним. Каждый этап строительства дома лучше просчитать отдельно.

  • Фундамент. Объём бетона, арматура, опалубка, земляные работы. Свайно-винтовой вариант считают по числу свай, ленту и плита толщину — по кубометрам.
  • Коробка. Блоки или кирпич, раствор, армопояс, несущие перемычки, перекрытия. Здесь материалы дают 60 % суммы этапа.
  • Кровля. Пиломатериал стропильной система, обрешётка, гидроизоляция, покрытие, водостоки.
  • Фасад. Утеплитель, штукатурка или сайдинг, отливы, откосы.
  • Инженерия. Электрика по точкам, вода и канализация по точкам, отопление по приборам.
  • Отделка. По помещениям: стены, потолок, пол, двери, сантехника.

Такой поэтапный расчет даёт точность лучше, чем цена за метр, и позволяет двигать сроки строительства без потери контроля над бюджетом. Если денег на весь объём дома сразу нет, останавливаются после коробки под крышей: в таком виде постройка стоит без ущерба две-три зимы.

Отдельно стоит заложить проект. Проект стоит 1–2 % сметы, а экономит 10–15 %: без него материалы закупаются с перебором, а переделки съедают больше, чем стоила бы работа проектировщика.

Где смета обычно вырастает

  • Грунт. Слабое основание меняет фундамент и добавляет 300 тыс. — 1 млн ₽. Геология за 40–70 тыс. ₽ снимает этот риск.
  • Изменения по ходу. Перенос стены на этапе коробки стоит 20 тыс. ₽, на этапе отделки — 200 тыс. ₽.
  • Инженерия «по факту». Без схемы разводка воды и электрики обходится на 30–40 % дороже.
  • Материалы не одной партией. Дозакупка идёт по новым ценам и часто другого оттенка.
  • Зимняя пауза. Незакрытая коробка требует консервации, а весной — ремонта.
  • Смена подрядчика. Новая бригада не берёт гарантию на чужую работу и часть переделывает.

Практический вывод: смета строительства дома — это не одна цифра, а живой документ. Его пересчитывают после геологии, после проекта и после закупки основных материалы позиций. Три пересчёта дают точность 5–7 % вместо стартовых 20 %.

Что дальше

Сколько стоит построить дом 150 м²

7–9 млн ₽ под ключ из газобетон блоки кладки со средней отделкой в 2026 году, или 45–60 тыс. ₽ за м².

Сколько стоит коробка дома

40–45 % полной сметы. Для дома 150 м² из газобетона расчет даёт 3,3–3,8 млн ₽ вместе с фундаментом и кровлей.

Какой дом дешевле: одноэтажный или двухэтажный

Дома в два этаж уровня при той же площади дешевле на 10–15 %: меньше площадь фундамента и кровли.

Какой резерв закладывать в смету

10–15 %. Без резерва стройка встаёт на первом же незапланированном этапе.
