Этапы строительства дома

Редакция · обновлено 11 сентября 2026

Строительство дома делится на девять шагов, и порядок между ними жёсткий: каждый следующий опирается на предыдущий и переделке почти не поддаётся. Сначала участок, геология и проект, затем фундамент, коробка, крыша, закрытый контур, инженерные коммуникации, утепление с фасадом и только в конце внутренняя отделка. Дом средней площади проходит этот путь за один-два сезона, если работы не встают из-за денег или документов.

Ниже — весь порядок строительства по шагам: что входит в каждый шаг, сколько он занимает, какая доля бюджета на него уходит и какие решения нельзя откладывать. Это карта раздела: из каждого шага есть ссылка на подробный разбор.

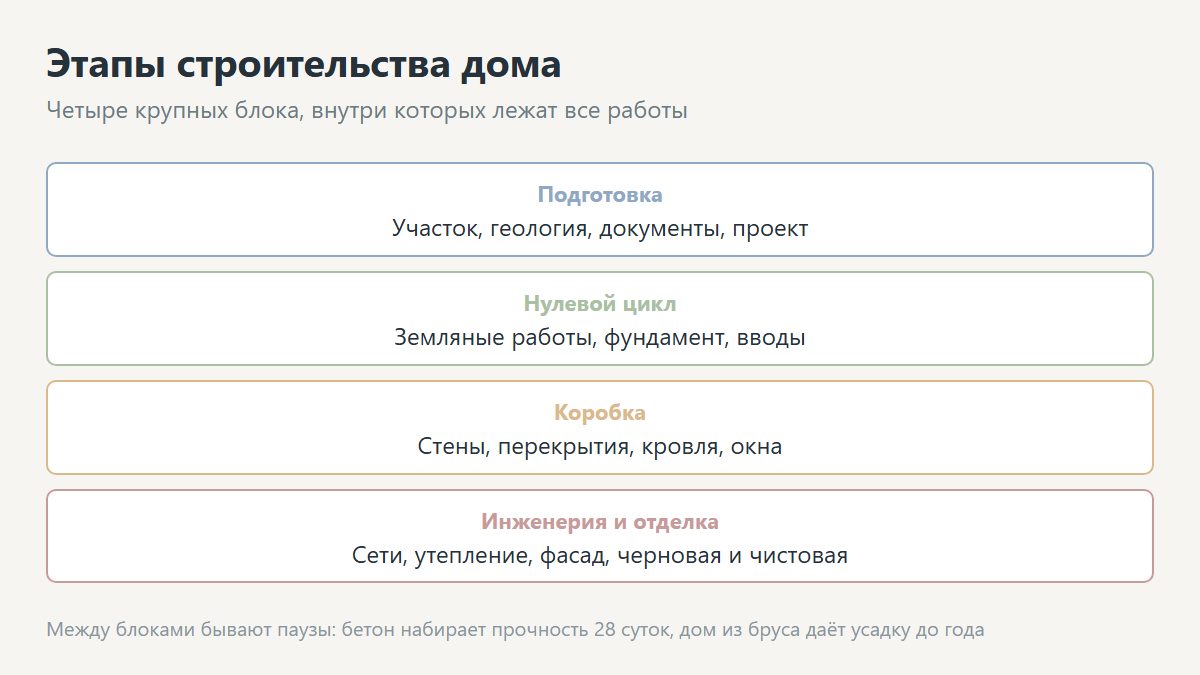

Схема этапов строительства дома от участка до отделки
Порядок работ на стройке: девять этапов от выбора участка до внутренней отделки

Сколько этапов у строительства дома

Формально строительство дома делят по-разному: подрядчики считают их по актам, банки — по траншам ипотеки, строители — по видам работ. Практичнее всего делить по результату, который можно потрогать и принять. Этапы такие:

  1. Нулевой этап — участок, геология, проект и документы.
  2. Подготовка участка — расчистка, подъезд, разметка, электричество на стройку.
  3. Фундамент — земляные работы, опалубка, арматура, заливка бетона.
  4. Коробка — возведение стен, перемычки, армопояс, перекрытия.
  5. Крыша — стропильная система, обрешётка, кровельное покрытие.
  6. Закрытый контур — установка окон и входной двери.
  7. Коммуникации — отопление, вода, канализация, электрика, вентиляция.
  8. Утепление и наружная отделка — тепловой контур снаружи.
  9. Внутренняя отделка — черновая, затем чистовая.

Пропустить нельзя ни один этап строительства. Поменять местами можно только два: наружную отделку иногда делают после внутренней, а часть инженерных работ по электрике начинают раньше, пока стены не закрыты. Всё остальное — строгая очередь, и нарушать её нельзя.

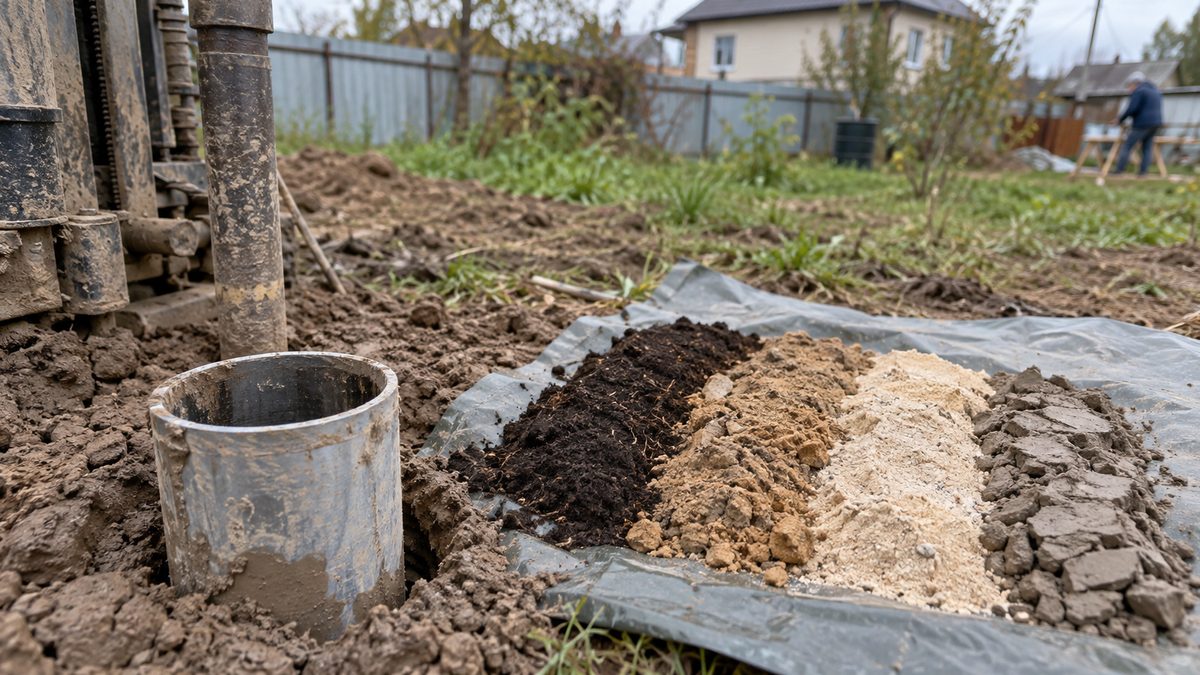

Бурение скважины для геологических изысканий на участке
Геология: две-три скважины на участке дают условия, по которым выбирают основание

Нулевой этап: участок, геология, проект

Самый дешёвый этап и самый дорогой по последствиям. Здесь принимаются решения, которые потом определяют стоимость всего строительства.

Участок

До покупки участка обязательно необходимо проверить три вещи: категорию земли и вид разрешённого использования, наличие подъезда круглый год и точки подключения — электричество, газ, вода. Красивый участок без подъезда зимой и с ближайшей опорой ЛЭП за километр обходится дороже, чем дорогой участок в обжитом посёлке: подключение к сетям — это тоже стоимость строительства.

Геология

Инженерно-геологические изыскания — это две-три скважины на участке и отчёт: какие грунты, на какой глубине грунтовые воды, как глубоко промерзает почва. Отчёт стоит как небольшая часть фундамента, а экономит иногда весь фундамент: выбор основания делается по грунту, а не по совету соседа. На пучинистом суглинке с высокой водой плита ведёт себя иначе, чем на песке.

Проект

Он бывает типовой и индивидуальный. Типовой дешевле и быстрее, но требует привязки к участку и грунту, и в этом его главная особенность. В состав входят архитектурная часть, конструктивная (основание, стены, перекрытия, узлы) и инженерная (отопление, водоснабжение, электрика). Возведение здания по одной картинке из интернета — самый частый способ получить трещины и переделки.

Документы

Перед началом работ подают уведомление о планируемом строительстве. Ответ администрации действует десять лет, так же считается и срок по реконструкции. После окончания подают второе уведомление и ставят дом на кадастровый учёт. Разрешение на строительство для частного жилого дома сейчас не требуется, но соблюдать требования к отступам и высоте по-прежнему необходимо.

  • Уведомление о планируемом строительстве — до начала работ.
  • Проверка отступов от границ участка и красных линий.
  • Технические условия на электричество и газ — их берут заранее, до начала работ.
  • Договор подряда, если работы ведёт бригада.

Подробно: выбор участка, геология участка, рабочие чертежи, документы для строительства.

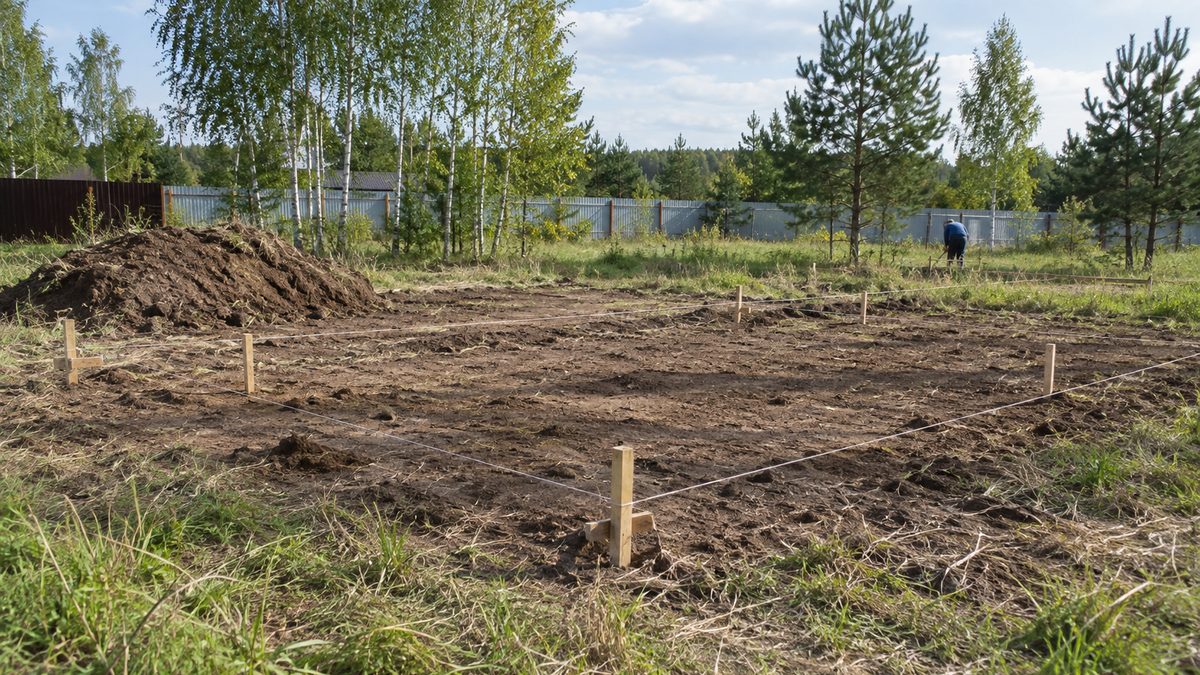

Подготовка участка к строительству дома: расчистка и разметка
Подготовка площадки: подъезд, места хранения материалов, разметка осей

Этап 1. Подготовка участка

Земляные работы начинаются не с котлована, а с организации площадки строительства. Необходим въезд для техники и место для хранения строительных материалов — часть из них портится от влаги и перепадов температур, поэтому под цемент, утеплитель и пиломатериалы делают навес или закрытое хранение.

  • Расчистка территории: снос старых строений, корчевание, вывоз лишних деревьев.
  • Снятие плодородного слоя — его складывают отдельно, потом он пригодится.
  • Устройство временного подъезда: щебень по геотекстилю выдерживает миксер и манипулятор.
  • Разметка пятна застройки по проекту, вынос осей.
  • Временное электричество на стройку — без него не будет работать техника.
  • Бытовка, туалет, места хранения и охрана материалов.

Этап занимает от нескольких дней до двух недель. Ошибка, которая обходится дорого: заезд тяжёлой техники по неподготовленному грунту в сезон дождей — потом эту колею придётся выравнивать под благоустройство.

Этап 2. Фундамент

Выбор фундамента делают по грунту, весу дома и наличию подвала. Три рабочих варианта для частного дома:

  • Ленточный — универсальный, подходит для тяжёлых стен из кирпича и блоков, позволяет сделать цоколь.
  • Плита — работает на слабых и пучинистых грунтах, сразу даёт готовое основание пола, дороже по бетону и арматуре.
  • Свайный — для сложного рельефа, торфа, высокой воды; под лёгкий каркас дешевле остальных.

Порядок работ одинаковый при всех трёх вариантах: разработка грунта, песчано-щебёночная подушка, опалубка, армирование, заливка бетона, выдержка, гидроизоляция. Марка бетона для основания частного дома — обычно М250–М300, арматура рабочая 12 мм. Бетон набирает проектную прочность 28 дней, но продолжать работы можно раньше — через неделю при плюсовой температуре.

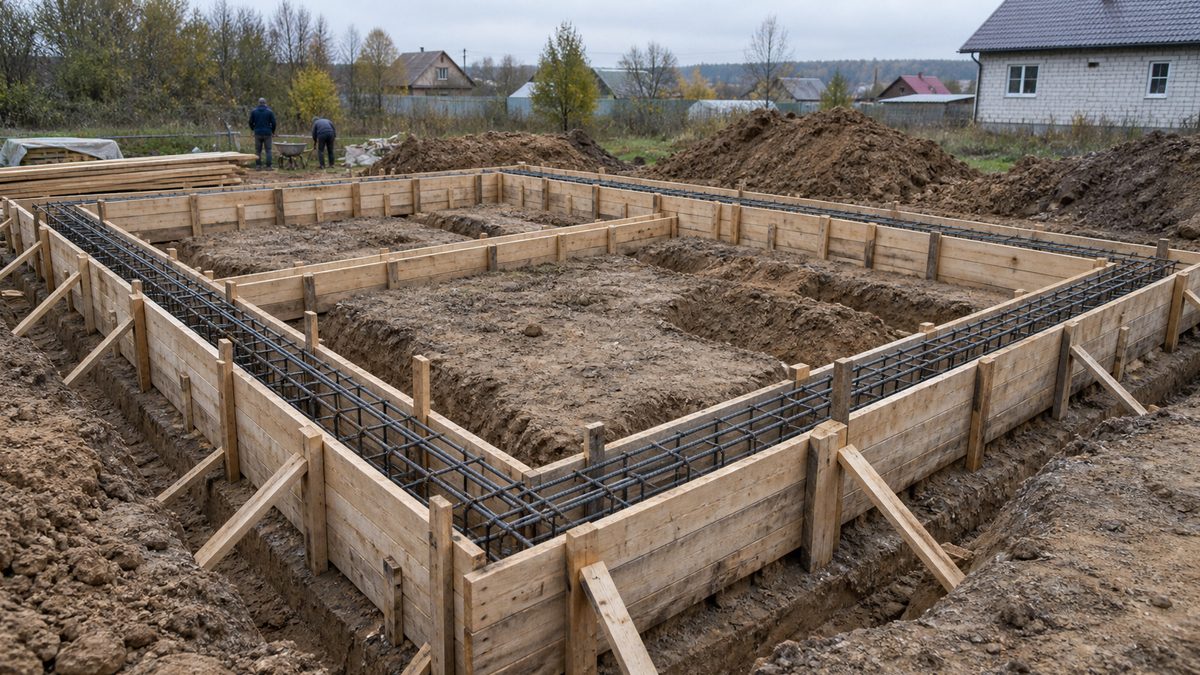

Армирование ленточного фундамента перед заливкой бетона
Арматура и опалубка ленты: на этом этапе исправить ошибку ещё можно, после заливки — нет

Что проверяют до заливки: геометрию и диагонали, высоту опалубки, защитный слой арматуры, продухи и гильзы под инженерные вводы. Забытая гильза под канализацию означает алмазное бурение по свежему бетону, а это лишние деньги и потерянная неделя.

Подробно: какой фундамент выбрать, ленточный фундамент, плитный фундамент, свайный фундамент.

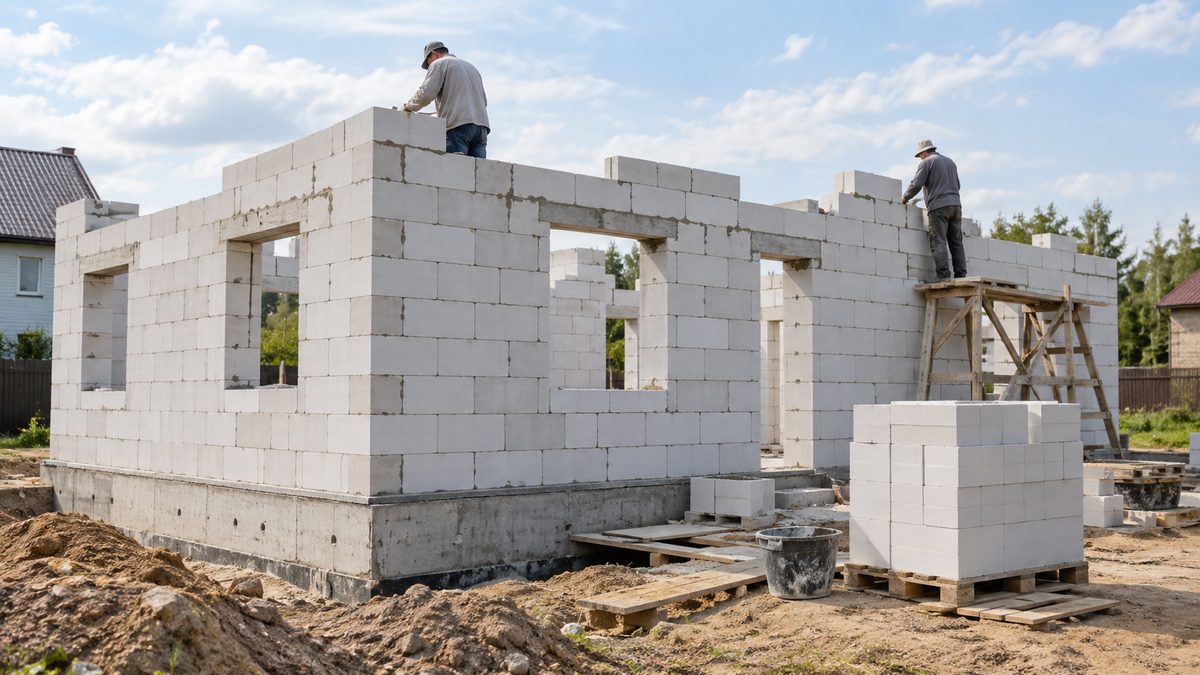

Возведение стен дома из газобетонных блоков
Возведение стен: за месяц участок превращается в дом, и это самый заметный процесс на стройке

Этап 3. Коробка дома

Возведение стен — самый заметный этап строительства: за месяц участок превращается в дом. Технологию выбирают заранее, ещё на проекте, потому что от неё зависят и основание, и сроки. Особенности четырёх основных технологий такие:

  • Газобетон и другие блоки — быстрая кладка, тёплый материал, нужен армопояс и защита от влаги до отделки фасада.
  • Кирпич — самый долговечный и самый тяжёлый вариант, требует мощного основания и опытного каменщика.
  • Каркас — сухая технология, монтаж каркаса идёт быстро, дом почти не даёт усадку, качество целиком зависит от узлов.
  • Брус и бревно — стены из дерева не требуют отделки внутри, но дают усадку, и отделочные работы откладываются на год.

Внутри этапа порядок такой: первый ряд кладки по гидроизоляции, стены до проёмов, перемычки над окнами и дверями, армопояс, перекрытие, стены второго этажа или фронтоны. Перегородки чаще ставят позже, вместе с внутренней отделкой, чтобы не мешали разводке. Такие мелочи и определяют, насколько ровно идёт процесс.

Толщина стен зависит от материала и региона: газобетон D400 обычно 375–400 мм, каркас — 150–200 мм утеплителя в стойках, кирпичная стена всегда требует дополнительного утепления. Однослойная кирпичная стена в 380 мм по теплу не проходит нигде в средней полосе, поэтому её всегда используют вместе с утеплением.

Подробно: из чего строить дом, стены и коробка, армопояс, перекрытия.

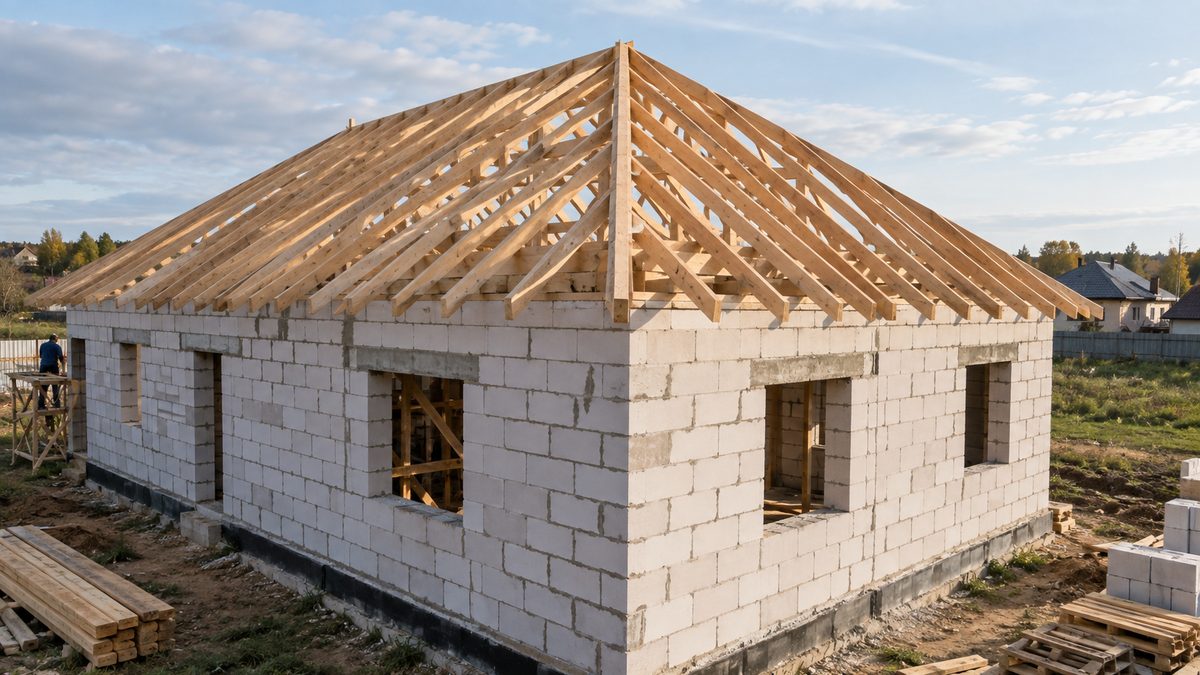

Стропильная система крыши частного дома из дерева
Стропильная конструкция из дерева: шаг и сечение считают по снеговой нагрузке региона

Этап 4. Крыша

Возведение крыши начинают сразу после коробки: незакрытые стены и перекрытия мокнут, а газобетон и дерево набирают влагу. Монтаж кровли включает мауэрлат, стропильную систему, обрешётку, гидроизоляционную мембрану и само покрытие. Это большая по трудоёмкости часть строительства, и качество здесь видно только вблизи.

  • Сечение и шаг стропил считают по пролёту и снеговой нагрузке региона — обычно доска 50×200 с шагом 600 мм.
  • Тип обрешётки зависит от покрытия: под мягкую кровлю нужен сплошной настил из дерева, под металлочерепицу используется разрежённая.
  • Кровельные материалы: металлочерепица, гибкая черепица, профнастил, фальц, композит. Выбор влияет и на угол наклона, и на шумность.
  • Водосток и снегозадержатели ставят сразу, пока есть леса.

Если планируется мансарда, утепление кровли делают по-другому: между стропилами закладывают утеплитель, снизу пароизоляция, сверху вентзазор. Ошибка в пироге мансарды даёт конденсат и мокрый утеплитель уже на первую зиму, а переделка возможна только со снятием покрытия.

Подробно: крыша дома, стропильная система, чем покрыть крышу, мансарда.

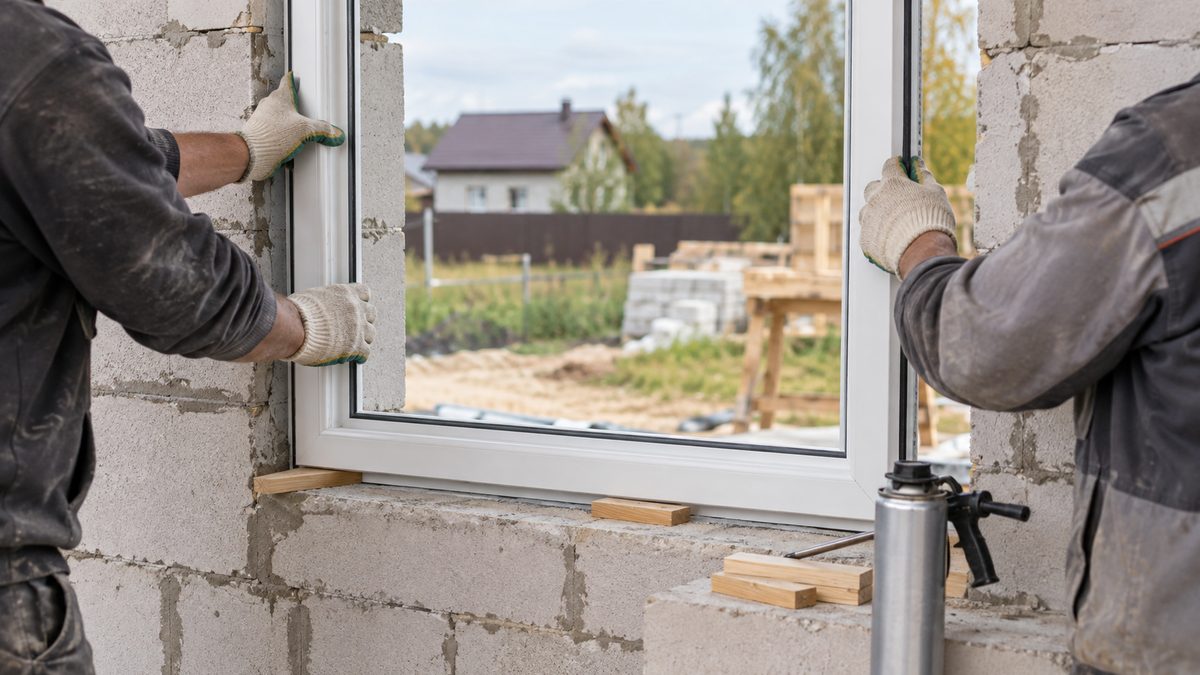

Монтаж окон в проёмы частного дома
Монтаж окон закрывает контур — дальше отделочные работы идут в любую погоду

Этап 5. Закрытый контур

Установка окон и входной двери закрывает здание от погоды и воровства. С этого момента внутри можно работать в любую погоду, а зимой — топить тепловой пушкой и вести отделочные работы.

Окна ставят по проекту: размер и расположение проёмов влияют и на тепло, и на освещение комнат. Установка выполняется после того, как проёмы приняты по факту. Стандартный стеклопакет для средней полосы — двухкамерный с энергосберегающим покрытием. Монтаж по ГОСТ 30971 с паро- и гидроизоляционными лентами снаружи и внутри — не формальность: без лент шов мокнет и промерзает.

Подробно: окна и двери в доме.

Этап 6. Инженерные коммуникации

Инженерные системы дома — самая недооценённая по бюджету часть строительства. Эти системы съедают пятую часть сметы, а переделка после отделки означает вскрытие стен и стяжки.

Что входит

  • Отопление — котёл, разводка, радиаторы или тёплый пол, дымоход. Мощность подбирают по теплопотерям здания.
  • Водоснабжение — источник (скважина или колодец), насосная станция, разводка, водонагреватель.
  • Канализация — септик, наружные сети, стояки и разводка внутри.
  • Электрика — ввод, щит, кабельные линии, розетки, освещение, заземление.
  • Вентиляция — вытяжные каналы, приток, при желании рекуператор.

Порядок работ такой: сначала наружные сети и вводы в дом, потом черновая разводка по стенам и полу, потом опрессовка и проверка, и только после этого стяжка и зашивка стен. Монтаж труб и кабеля идёт до отделочных работ — это правило нарушают чаще всего, и цена нарушения на стройке самая высокая.

Разводка коммуникаций до стяжки: после отделки любая правка означает вскрытие пола.

Мощность котла считают по площади и теплопотерям, объём септика — по числу жильцов, сечение кабеля — по нагрузке. Все три расчёта необходимо сделать заранее, они есть в калькуляторах.

Подробно: отопление частного дома, водоснабжение, канализация, электрика, вентиляция.

Тепловой контур: толщину утеплителя подбирают по региону, а не по остаткам материала.

Этап 7. Утепление и фасад

Тепловой контур дома снаружи собирают в строго определённом порядке: утеплитель, ветрозащита, вентиляционный зазор, отделка. Толщина утепления зависит от региона и материала стен, и это тот случай, когда важно считать, а не брать на глаз: для средней полосы это обычно 100–150 мм минеральной ваты по газобетону и 150–200 мм в каркасе.

  • Мокрый способ — штукатурка по утеплителю, дешевле и требует аккуратности.
  • Вентилируемый вариант — сайдинг, панели или клинкер по обрешётке.
  • Облицовка кирпичом — такой вариант закладывается ещё в основание дома, ширина ленты должна её учитывать.

Отдельно утепляют цоколь и отмостку — через них уходит большая часть тепла, а промерзание грунта у основания создаёт нагрузку на конструкции.

Подробно: утепление дома, фасад дома.

Черновая отделка: стяжка, штукатурка, подготовка поверхности под финиш.

Этап 8. Внутренняя отделка

Внутренняя отделка делится на черновую и чистовую. Черновая — это стяжка пола, штукатурка стен, разводка под финиш. Здесь же проверяют качество поверхностей. Чистовая — то, что видно: полы, покраска, потолки, двери.

  1. Стяжка пола и черновая штукатурка стен.
  2. Разводка электрики по местам, установка подрозетников.
  3. Шпаклёвка, подготовка поверхности под финиш.
  4. Полы, покраска или обои, потолок.
  5. Установка внутренних дверей, розеток, светильников, сантехники.

Дом из бруса или бревна к этому моменту приходит на год позже: стены из дерева дают усадку, и отделка до её окончания рвётся. В каркасе и блочном доме усадка минимальная, отделочные работы начинают сразу после инженерки.

Подробно: отделка дома, полы в доме.

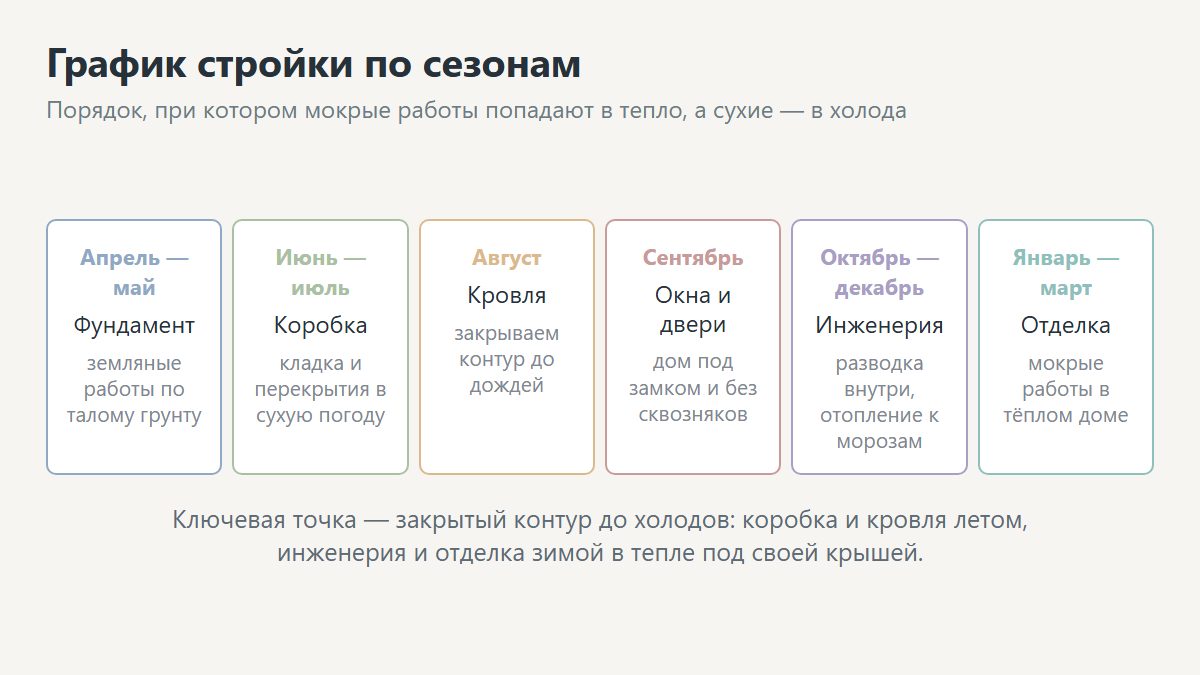

График строительства дома по сезонам
Удобный график: коробка и кровля до холодов, инженерные системы и отделка — зимой

Сколько времени занимает каждый этап

Сроки строительства дома площадью около 120 м² при работе бригады. Своими силами по выходным каждый срок умножается на три-четыре, и это важно закладывать в план.

ЭтапСрокСезон
Геология и проект3–8 недельлюбой
Подготовка участка3–14 днейтёплый
Фундамент2–4 недели плюс выдержкатёплый
Коробка1–2 месяцатёплый
Крыша2–4 неделитёплый
Окна и двери3–7 днейлюбой
Коммуникации1–2 месяцапосле контура
Утепление и фасад3–6 недельтёплый
Внутренняя отделка2–6 месяцевлюбой

Самый удобный график — начать земляные работы весной, коробку и крышу закончить до холодного сезона, а инженерку и отделку вести зимой в закрытом контуре. Если до холодов успели только фундамент, его консервируют: накрывают, отводят воду, не оставляют открытым котлован.

Сколько стоит: бюджет по этапам

Доли от общей сметы держатся довольно устойчиво независимо от того, дорогой дом или экономный. Меняется абсолютная стоимость строительства, а пропорции примерно такие:

  • Проект и документы — 2–5 %.
  • Фундамент — 15–20 %.
  • Коробка и перекрытия — 20–25 %.
  • Крыша — 10–15 %.
  • Окна и двери — 5–8 %.
  • Коммуникации — 15–20 %.
  • Утепление и фасад — 10–15 %.
  • Внутренняя отделка — 15–25 %.

Отсюда простой вывод: коробка дома, которую все считают главной статьёй, занимает четверть бюджета. Половину съедают то, что не видно снаружи, и то, что делается в конце. Смету составляют на весь дом сразу, а не поэтапно — иначе деньги кончаются в середине строительства. Стоимость каждого этапа считают вместе с материалами и работой.

Подробно: сколько стоит построить дом, смета на строительство.

Материалы заказывают заранее: цена сезонная, а доставка в разгар сезона расписана на недели.

Основные конструкции дома и строительные материалы

Чтобы читать смету и разговаривать с бригадой, полезно понимать, из каких конструкций состоит здание и какие строительные материалы для них используются. Набор конструкций одинаковый для частного дома при всех технологиях, меняется только исполнение и материалы.

  • Основание — бетон и арматура. Марка бетона, класс арматуры и толщина ленты или плиты берутся из конструктивной части рабочих чертежей.
  • Несущие стены — блоки, кирпич, деревянный каркас или брус. От материала зависит и вес здания, и требования к основанию.
  • Перемычки и армопояс — железобетон. Это связка, которая распределяет нагрузку от перекрытия и крыши по стенам.
  • Перекрытия — плита, монолит или деревянные балки. Деревянные дешевле, плита прочнее и не скрипит.
  • Стропильная конструкция — пиломатериал камерной сушки: используется доска и брусок из хвойного дерева.
  • Тепловой контур — утеплитель, пароизоляция, ветрозащита, мембраны.
  • Наружная отделка — штукатурка и краска, панели, натуральный камень или облицовочный кирпич.

Объём строительных материалов для дома считается по проекту с запасом на подрезку: обычно 5–7 % на блоки и кирпич, 10 % на кровельное покрытие со сложной геометрией. Заказать материал заранее важно по двум причинам: цена сезонная, а доставка на участок в разгар сезона расписана на недели вперёд. Рассчитать нужное количество можно в наших калькуляторах — по каждому основному материалу есть своя форма.

Отдельная статья расходов, о которой забывают, — крепёж, смеси, расходники и аренда техники. В сумме это большая часть бюджета, чем кажется, и в смету подрядчика она входит не всегда: этот пункт нужно проверить до подписания.

Кто ведёт стройку: подрядчик, прораб или вы сами

Три рабочих схемы, у каждой своя стоимость и своя цена ошибки. Выбор здесь влияет и на сроки, и на качество.

  • Генподряд «под ключ». Одна компания отвечает за весь процесс строительства и сдаёт результат. Дороже на 20–30 %, зато есть с кого спросить и один договор на всё.
  • Бригады по этапам. Отдельно основание, отдельно коробка и монтаж кровли, отдельно инженерные работы. Дешевле, но стыки между этапами — ваша зона ответственности: каждая следующая бригада будет говорить, что предыдущая сделала неправильно.
  • Своими руками. Возможность сэкономить треть сметы. Взамен — растянутые сроки и необходимость самому разбираться в узлах, которые потом нельзя переделать. Такие узлы есть на каждом этапе.

Что бы вы ни выбрали, важно письменно зафиксировать состав работ, сроки и порядок оплаты. Юридический смысл договора подряда простой: он описывает, что именно считается выполненным этапом и когда за него платят. Без этого спор про «а это входило в цену?» неизбежен.

Технический надзор — отдельный человек или компания, которая проверяет работы за подрядчика. Технадзор стоит около 5 % сметы и окупается на первом же скрытом дефекте: специалист приезжает в контрольные точки, смотрит арматуру до заливки, узлы стропил до обрешётки, опрессовку до стяжки.

Приёмка на каждом рубеже: дальше конструкция закрывается, и проверить её будет нельзя.

Как принимать работы по этапам

Приёмка необходима на каждом рубеже работ, потому что дальше конструкция закрывается и становится недоступной. Так же поступают и с инженерными системами. Основные контрольные точки:

  1. До заливки бетона — геометрия, арматура, защитный слой, гильзы под инженерные вводы.
  2. После коробки — вертикальность стен, ровность рядов, перемычки, армопояс.
  3. До обрешётки — сечение и шаг стропил, узлы крепления, гидроизоляционная мембрана.
  4. После монтажа окон — плотность швов, работа фурнитуры, отсутствие продувания.
  5. До стяжки — опрессовка труб, проверка электрики, фотофиксация разводки.
  6. Перед чистовой отделкой — влажность стен, ровность поверхности, вентиляционные каналы.

Фотографии скрытых работ — самая дешёвая страховка качества. Через год, когда понадобится повесить полку или найти трубу в полу, снимок разводки сэкономит и время, и деньги. Всю исполнительную документацию — паспорта на материалы, схемы, акты — стоит собирать в одну папку с самого начала.

Цена ошибки: трещины по стенам — это почти всегда основание, выбранное без геологии.

Типичные ошибки в порядке работ

  • Возведение дома без геологии. Тип основания выбирается по грунту. Угадали — повезло, не угадали — трещины по стенам.
  • Начинать без рабочих чертежей. Каждый следующий шаг требует решений, принятых на предыдущем: под какой вес считается лента, где пройдут гильзы, какая высота этажа.
  • Оставлять коробку без крыши на зиму. Влага в блоках и перекрытиях — это высолы, промерзание и долгая просушка.
  • Вести инженерные работы после стяжки. Прокладка труб и кабеля идёт до отделки, иначе всё вскрывается.
  • Считать бюджет по коробке. Дом под кровлей — это меньше половины денег, и большая часть расходов ещё впереди.
  • Экономить на утеплении. Материал покупается один раз, отопление оплачивается каждый месяц, и эта разница в стоимости накапливается годами.
  • Заказывать окна до готовности проёмов. Замер под установку делают по факту, а не по чертежу.

Что делать дальше

Если участка ещё нет — начинайте с выбора участка: там же про категории земли и подключение коммуникаций. Если участок есть — следующий шаг геология и проект. Если проект готов и вопрос только в деньгах — смотрите бюджет стройки и калькуляторы.

Вопросы и ответы

С чего начать строительство дома, если участок уже куплен?

С геологии и проекта. Отчёт по грунтам определяет тип фундамента, проект — всё остальное. Уведомление о планируемом строительстве подают до начала земляных работ.

Можно ли построить дом за один сезон?

Коробку под крышей с закрытым контуром — да, при готовом проекте и бригаде. Полностью, вместе с инженеркой и отделкой, обычно получается за полтора-два сезона.

Что делать, если деньги кончились на середине?

Довести до этапа, на котором стройку можно законсервировать: дом под крышей с закрытыми проёмами стоит без потерь годами. Фундамент без нагрузки зимовать тоже может, но его нужно укрыть и отвести воду.

Обязательно ли разрешение на строительство частного дома?

Для индивидуального жилого дома разрешение заменено уведомительным порядком: подаётся уведомление о планируемом строительстве, а после окончания — уведомление об окончании. Требования по отступам и высоте при этом сохраняются.

Сколько стоит построить дом своими руками?

Экономия на работе составляет примерно 30–40 % сметы, но растягивает сроки в три-четыре раза. Часть работ — бетонирование, монтаж кровли, электрика — трудоёмкий и рискованный участок, где ошибка дороже сэкономленного.

Всё в этом разделе

Консервация стройки на зиму

Как законсервировать стройку на зиму: что делать с фундаментом, коробкой без крыши и открытыми проёмами, чтобы весной не…

Ошибки при строительстве дома

Главные ошибки при строительстве частного дома на каждом этапе: фундамент, стены, крыша, инженерия. Как их заметить вовремя и…

Порядок работ на стройке: что за чем

В каком порядке строят дом: нулевой цикл, коробка, крыша, окна, инженерия и отделка. Что за чем идёт на…

С чего начать строительство дома

Начало строительства дома: участок, документы, проект и бюджет. Пошаговый план, что сделать до первого ковша земли, чтобы не…

Строить самому или нанять бригаду

Строить дом самому или с бригадой: сколько экономит стройка своими руками, какие этапы по силам без опыта, а…

Сколько строится дом

Сколько по времени строится дом из газобетона, бруса, кирпича и каркаса: сроки каждого этапа, технологические паузы и что…

Технадзор и приёмка этапов

Технический надзор при строительстве частного дома: что проверять на каждом этапе, как принимать скрытые работы и сколько стоит…
