Строить самому или нанять бригаду

Редакция · обновлено 11 сентября 2026

Строительство дома своими руками экономит 40–50 % сметы дома, потому что работа стоит примерно столько же, сколько материалы. Но полностью сам частный дом строит один человек из сотни: обычно фундамент, стены и крышу отдают бригаде, а внутреннюю отделку, утепление перекрытий и благоустройство участка берут на себя. Выбор материалов при этом тоже меняется: самостоятельная стройка тянет к лёгким технологиям. Ключевой критерий выбора простой: чем дороже цена ошибки и чем сложнее её исправить, тем меньше поводов лезть на этот этап самому.

Ниже разобрано, сколько реально можно сэкономить на каждом этапе строительства дома, какие строительные операции посильны без опыта, где нужен допуск и обязательна организация, как сделать выбор подрядчика и проверить его, чем отличаются формы работы с бригадой, что писать в договоре, какие материалы нужно закупать самому и как принимать результат.

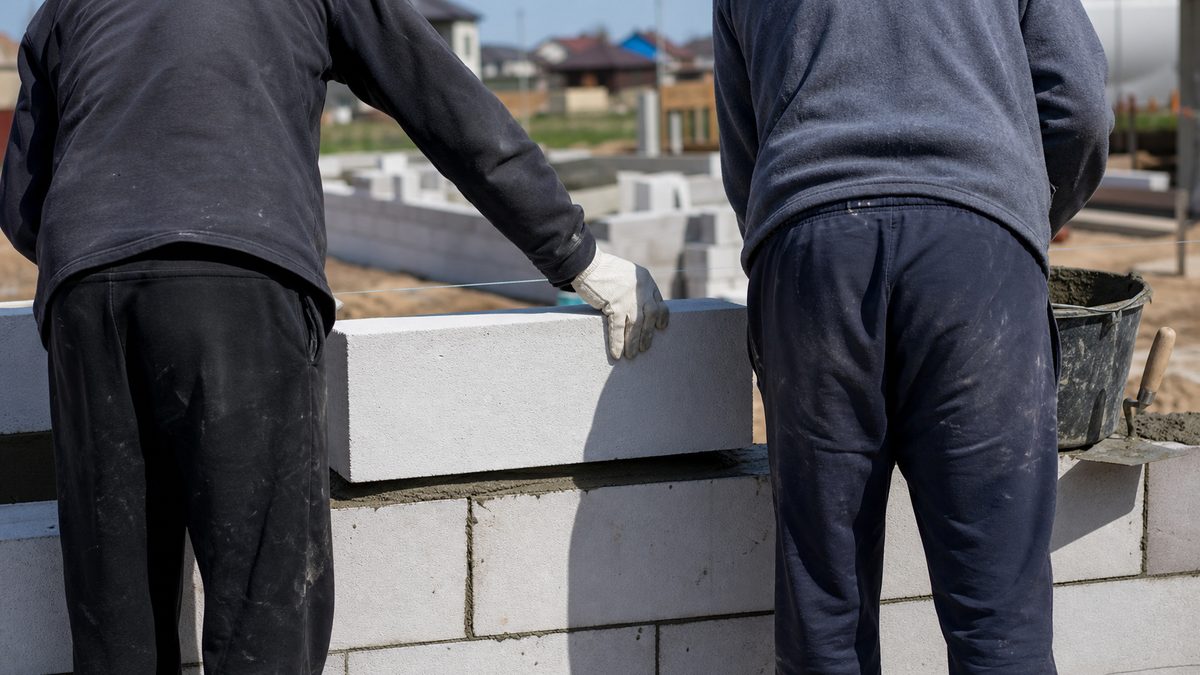

Строительство дома своими руками: кладка стен и работа бригады
Строительство дома своими руками: конструктив обычно отдают бригаде, а отделку и благоустройство участка берут на себя

Сколько экономит работа своими руками

Общее правило сметы строительства: материал и работа делят её примерно пополам. Значит, теоретический потолок экономии — половина бюджета строительства дома. На практике самостоятельно закрывают не весь объём, а 30–40 %.

  • Фундамент дома — работа 40–50 % стоимости. Разметку, опалубку и вязку арматуры реально выполнить самому, но бетон заказывают с завода: он зависит от типа грунта и нагрузки дома.
  • Возведение стен дома — работа каменщика 45–55 %. Кладка блоков посильна, кирпич требует навыка. Каркасные панели ставят ещё проще.
  • Крыша дома — 40 % стоимости, а по технологии это самый сложный узел. Стропильная система требует точности, а вот кровельные листы и панели монтировать проще.
  • Инженерные коммуникации — 50–60 % стоимости. Разводка воды и канализации доступна, а газ и электрику необходимо отдать специалистам.
  • Утепление и фасад — 50 % стоимости. Монтаж утеплителя, который держит тепло в доме, выполняют сами часто, штукатурный фасад — редко.
  • Внутренней отделки работы — до 60 % сметы. Здесь самая большая экономия и самая низкая цена ошибки, поэтому важно начинать именно с неё.

Плата за экономию — срок. То, что бригада из четырёх человек делает за неделю, один человек по выходным делает два месяца. Строительство дома своими руками почти всегда растягивается на три-пять лет, и это необходимо закладывать в решение наравне с деньгами.

Что реально выполнить своими руками

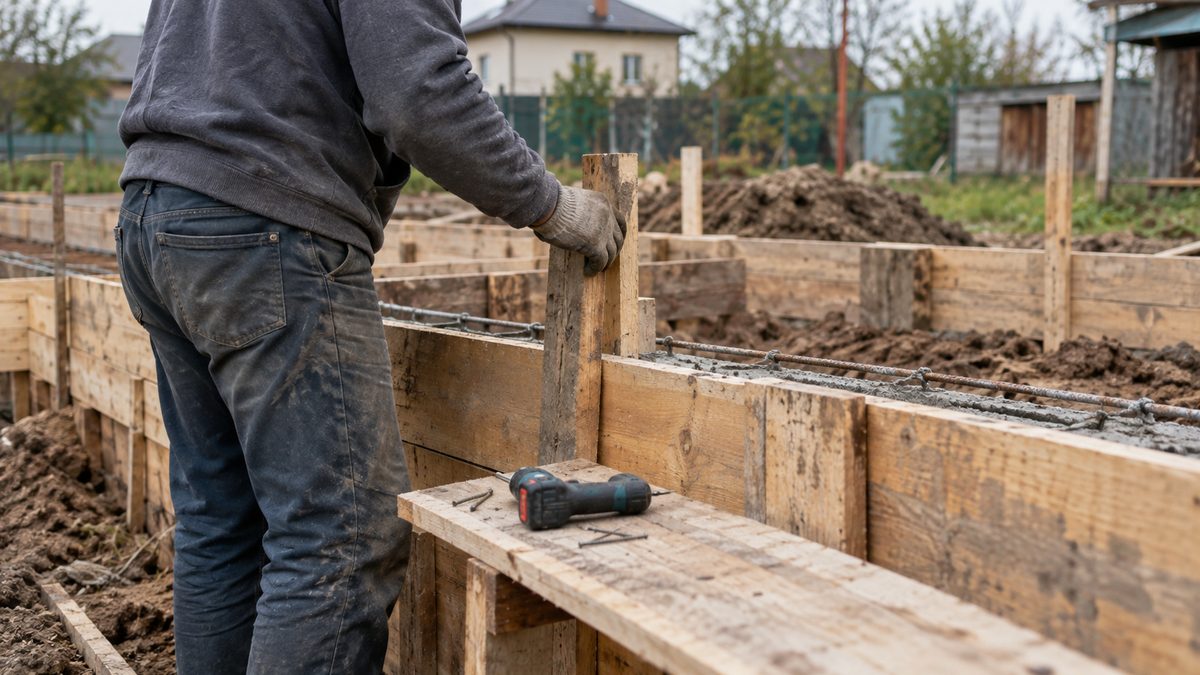

Работы, которые можно выполнить своими руками при строительстве дома
Самостоятельно разумно брать то, где ошибку видно сразу и её можно переделать без разборки конструкций

Выбор проходит не по сложности, а по цене ошибки. Вот что берут на себя чаще всего при строительстве дома.

  • Подготовка участка — расчистка территории участка, вывоз мусора, разметка дома по осям: важно правильно вынести места углов.
  • Опалубка и арматурного каркаса вязка для плиты фундамента по проекту, где диаметры подобраны под грунт участка. Деревянные щиты собирают на месте.
  • Внутренние перегородки из газобетона или каркасного типа с обшивкой — такая конструкция не несущая, поэтому её ставят своими силами.
  • Утепление перекрытий и мансарды — укладка минеральной ваты между балками каркаса, монтаж пароизоляции: так тепло остаётся в доме, а материалы лёгкие и недорогие.
  • Разводка водоснабжения и канализации внутри дома по коллекторной схеме: необходимо только соблюдать уклоны.
  • Черновая и чистовая внутренней отделки работы — шпаклёвка, покраска, укладка напольного покрытия, плинтусы. Также сюда входит установка плинтусов и порогов. Основные материалы тут недорогие.
  • Благоустройство участка — дорожки, забор, посадки, отсыпка площадок: это также места, где экономия максимальная.

Отдельная категория — то, что осваивают быстро на одном объекте: монтаж сайдинга, укладка плитки, сборка каркасного дома. Такая возможность есть, когда заложен запас на переделку первого квадратного метра.

Что нельзя делать самому

Есть виды операций, где решает не навык, а закон и допуск. Их выполняет только организация, и никакие сэкономленные деньги этого не отменяют.

  • Подключение газа и монтаж газового оборудования — только организация с допуском, иначе построить и сдать дом не получится.
  • Подключение к электросети и установка прибора учёта — эту работу выполняет сетевая компания, и другого варианта нет.
  • Проектирование конструкций — расчёт фундамента по типу грунта, перекрытий и стропильной системы делает инженер.
  • Бурение скважины на известняк — необходимо получить лицензию, и требуется техника.
  • Технический план и кадастровые работы — только аттестованный кадастровый инженер.

Ещё одна группа — то, что технически можно сделать самому, но экономически бессмысленно: аренда техники и оснастки для одного объекта обходится дороже, чем бригада с собственным инструментом. Так бывает с бетонированием больших объёмов, монтажом плит перекрытия и фасадом выше второго этажа.

Чем опасно строительство своими руками

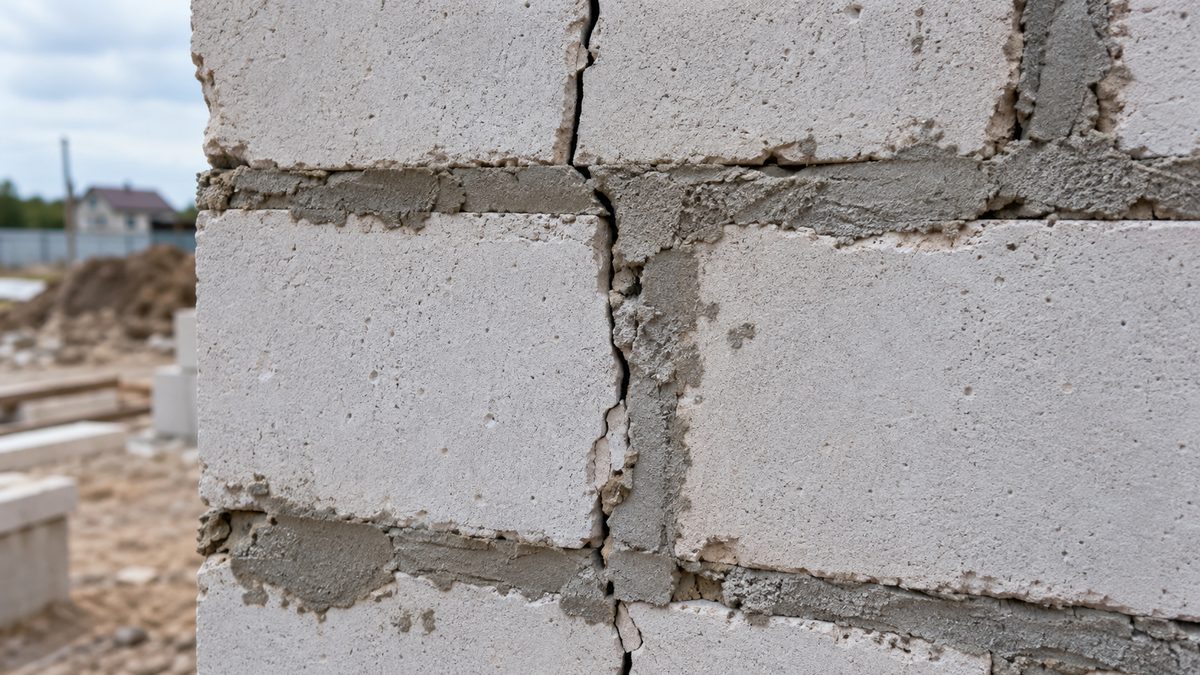

Ошибки при строительстве дома своими руками: трещина в кладке стен
Ошибки самостоятельной стройки видны через сезон: трещины в кладке стен, промерзание углов, сырость в утеплителе
  • Сроки. Самостоятельное строительство растягивается в три-четыре раза, и времени уходит не по опыту, а по числу свободных дней.
  • Отсутствие гарантии. Претензии предъявить некому, переделка идёт за ваш счёт.
  • Ошибки скрытых узлов. Неверная схема технологии утепления или пароизоляции проявляется через год, когда всё закрыто отделкой.
  • Инструмент. Полный набор для строительства дома стоит 150–300 тыс. ₽, и часть его используется один раз за всё время стройки.
  • Физика процесса. Кладка стен, монтаж стропил и подъём материала на высоту быстро выматывают: правильно сразу искать напарника.
  • Ипотека. Банки по программам строительства требуют договор подряда и смету на материалы; самострой финансируют неохотно.

Самый частый сценарий провала выглядит так: человек берёт фундамент и возведение коробки на себя, тратит два сезона, устаёт и нанимает бригаду на остальное. Установка окон и инженерии к этому времени ещё не начата. К этому моменту исправление начатого стоит дороже, чем сэкономленное.

Формы работы с подрядчиком

Между «всё сам» и «под ключ» есть промежуточные виды подряда, и правильно сделанный выбор определяет и цену, и меру вашего участия. Каждый вариант разберём отдельно.

  • Дом под ключ. Одна строительная организация ведёт всё от фундамента до отделки. Дороже на 15–25 %, но ответственность одна, и материалы закупает она.
  • Подряд по частям. Отдельная бригада на нулевой цикл, отдельная на возведение коробки и крышу, отдельная на инженерию. Дешевле, но стыки контролируете вы.
  • Подряд без материалов. Бригада даёт только руки, материал вы покупаете сами — это экономит 10–15 % и убирает наценку.
  • Помощь по вызову. Основную часть делаете сами, а на сложный монтаж зовёте специалиста на день-два.
  • Технадзор без подряда. Вы нанимаете бригаду, а независимый инженер проверяет условия и ход строительства за 2–4 % бюджета.

Практика показывает, и такой выбор используется чаще: подряд по частям выгоднее, если вы бываете на участке хотя бы раз в неделю. Если ездить редко — необходимо выбрать дом под ключ с фиксированной сметой и одной точкой ответственности.

Как выбрать подрядчика

Выбор подрядчика для строительства дома: осмотр объекта бригады
Выбор подрядчика делают на его объектах: смотрят готовые дома и стройку в работе, а не фотографии в каталоге

Выбор бригады — самое ответственное решение после проекта дома. Возможность проверить её есть всегда, и порядок такой.

  1. Смотреть объекты, а не сайт. Нужно попросить два адреса: готовый дом и стройку в работе. Второе важнее — видно культуру производства и то, как хранятся материалы.
  2. Говорить с заказчиками. Один звонок предыдущему клиенту даёт больше, чем любой отзыв в интернете.
  3. Проверить юридическое лицо. ИНН, срок работы, судебные дела, банкротство — эти основные данные открыты в картотеке арбитражных дел.
  4. Сравнить сметы. Три сметы на один проект дома показывают рынок; подозрительно низкая цена означает, что часть позиций вынесена за скобки.
  5. Оценить смету по составу. В хорошей смете есть объёмы, материал и расценки по позициям, а не «фундамент — 800 тыс. ₽».
  6. Спросить про технадзор. Отказ пускать независимого инженера — повод выбрать другую бригаду.

Красные флаги: требование полной предоплаты, отсутствие договора, готовность начать завтра без проекта дома, отказ показывать любой объект и обещание построить заметно дешевле рынка. В этом случае необходимо искать другую бригаду.

Договор подряда: что в нём должно быть

Договор — единственный документ, который защищает вас, если стройка пошла не так. Проверьте, что в нём есть все пункты: сроки, этапы, установка оборудования, порядок приёмки.

  • Предмет и объём строительства — со ссылкой на проект дома и смету как приложения к договору.
  • Сроки — начало, окончание и условия переноса дат по погоде.
  • Цена — фиксированная или с оговорённым порядком изменения; отдельно указано, входят ли строительные материалы.
  • Порядок оплаты — аванс не больше 30 %, остальное по закрытым этапам.
  • Ответственность за срыв — пени за каждый день просрочки.
  • Гарантия — на конструктив и стены от 3 лет, на инженерные системы от 1 года.
  • Порядок приёмки — акт на каждый этап, право не принимать сделанное с недостатками.

Отдельно важно прописать, кто закупает материал и как подтверждаются расходы: эта часть технологии не менее важна, чем сама стройка. Схема «мы купим сами, вы отдадите деньги» без чеков — источник половины конфликтов при строительстве частного дома.

Сколько стоит работа бригады

Ориентиры на 2026 год для дома 150 м² в средней полосе. Цена зависит от региона и дана без стоимости материала: она также меняется по сезону.

Этап строительства домаРабота, ₽Доля
Фундамент ленточный300–550 тыс.45 %
Кладка стен и перегородок500–900 тыс.50 %
Стропильная система и кровля350–600 тыс.40 %
Инженерные коммуникации400–700 тыс.55 %
Утепление и фасад300–600 тыс.50 %
Внутренняя отделка800 тыс. – 1,5 млн60 %

Расценки за единицу дают более точную картину, и такой вариант сметы используется чаще: кладка стен из газобетона 2,5–4 тыс. ₽ за кубометр, монтаж кровельного покрытия 400–700 ₽ за квадратный метр, штукатурка стен 500–900 ₽ за метр, стяжка пола 600–1000 ₽ за метр. Материалы в эти цифры не входят.

Строительство дома самостоятельно по этапам

Этапы строительства дома своими руками: фундамент, стены, крыша
Порядок этапов при самостоятельном строительстве тот же, что и с бригадой, но каждый этап занимает втрое больше времени

Если вы решили строить сами, порядок строительства не меняется. Меняется только длительность и то, что придётся отдать на сторону: правильно распределить работы важнее скорости.

  1. Проект и документы — заказывают у проектировщика, самостоятельно делают только сбор бумаг.
  2. Разметка и выемка грунта — экскаватор арендуют с оператором, разметку дома выполняют сами.
  3. Фундамент — опалубка и арматура свои, бетон заводской с миксера.
  4. Возведение стен — кладка блоков посильна вдвоём, армопояс требует опалубки и бетона.
  5. Перекрытия — монтаж деревянных балок посилен самому, плиты требуют крана.
  6. Стропильная система и крыша — самый рискованный монтаж для новичка: высота, точность, вес материала.
  7. Окна и двери — замер и установка за производителем, иначе теряется тепло и гарантия.
  8. Инженерные коммуникации — вода и канализация свои, газ и электрика подрядные: тут выбор не ваш.
  9. Утепление и фасад — установка утеплителя своя, а также финишная штукатурка по желанию: выбор материалов тут широкий.
  10. Отделка внутренней части — почти полностью самостоятельно, если есть свободное время.

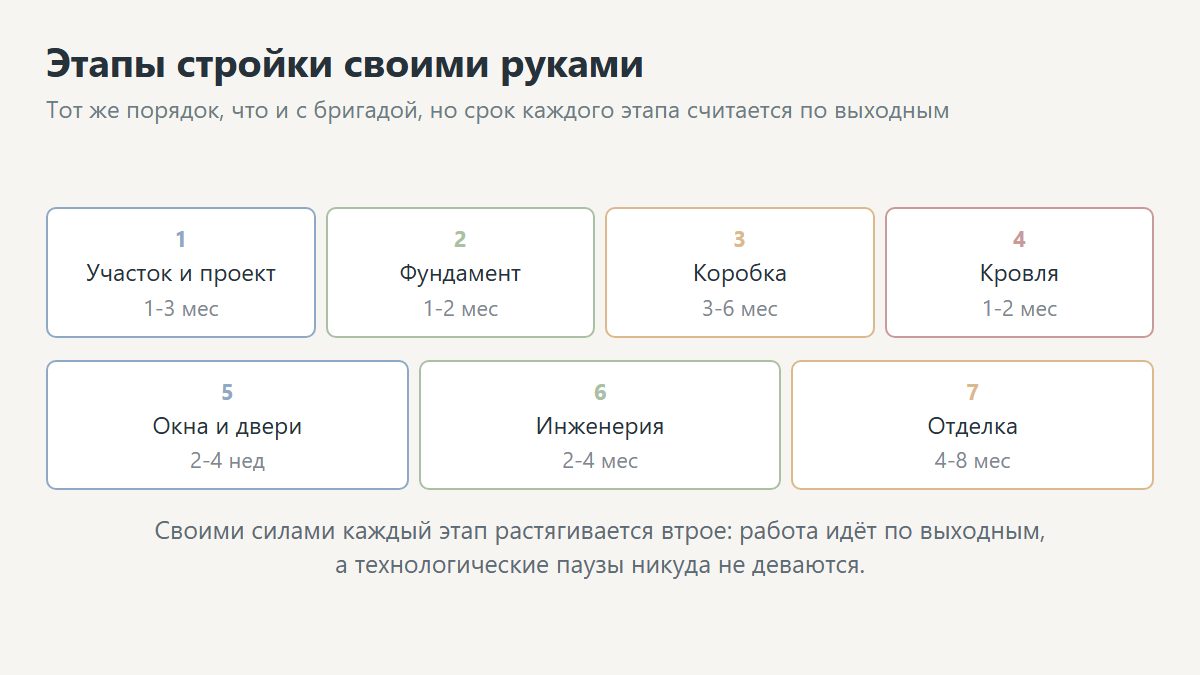

Реалистичный график самостоятельного строительства дома: первый сезон — фундамент и возведение стен, второй — крыша, окна и черновая инженерия, третий — отделка и въезд. Деревянные конструкции при этом сохнут в паузах.

Из чего проще строить дом самостоятельно

Материалы для самостоятельного строительства дома: брус, газобетон, каркас
Брус, газобетон и каркас — три материала, которые чаще всего выбирают для самостоятельного строительства дома

Выбор технологии для самостоятельного строительства решает больше, чем опыт. Виды материалов, с которыми справляется непрофессионал, ограничены: каркас и готовые панели проще, чем кирпич. Это стоит учесть до покупки участка.

  • Брус. Профилированный брус собирается по венцам без техники и мокрых процессов. Такая технология используется чаще всего, когда дом строят вдвоём: брус ложится по разметке, а возведение коробки идёт без крана.
  • Каркас. Лёгкие конструкции из доски, сухая сборка, простой фундамент на сваях под слабые виды грунта. Материал недорогой, но каркас не прощает ошибок в узлах и пароизоляции.
  • Газобетон. Крупные блоки на клею, ровная геометрия, возможность резать материал ножовкой. Кладка стен посильна вдвоём, но нужен армопояс и защита от влаги.
  • Кирпич. Самый требовательный материал: возведение стен требует навыка каменщика, а вес конструкции задаёт дорогой фундамент под тип грунта участка.
  • Бревно. Красивый дом, но обработка бревна и подгонка чашек — работа, которую осваивают годами.

Для самостоятельного строительства дома подходят брус, каркас и газобетон: у них лёгкие конструкции, простой фундамент и понятная последовательность возведения. Кирпич и монолит разумно отдать бригаде — там цена ошибки выше стоимости работы.

Инструмент и оснастка

Набор зависит от того, что вы берёте на себя. Минимальный комплект для отделки обойдётся в 40–60 тыс. ₽, полный для возведения коробки — в 150–300 тыс. ₽.

  • Измерительный — лазерный уровень, рулетка 10 м, угольник, гидроуровень: это основные приборы.
  • Электроинструмент — перфоратор, шуруповёрт, болгарка, лобзик, миксер: он используется на каждом этапе.
  • Для кладки стен — кельма, каретка для клея, штроборез, ножовка по газобетону: этот материал пилится вручную.
  • Для бетона — вибратор, правило, тёрка; бетономешалка нужно брать только на малых объёмах.
  • Оснастка — леса или вышка-тура для работы у стен, стремянка, тачка, ёмкости под материалы.
  • Защита — каска, очки, перчатки, наушники, страховка: используется при любой работе на высоте.

Часть техники выгоднее арендовать: вибратор, вышку-туру, бетономешалку большого объёма, тепловую пушку. Аренда на неделю стоит 3–7 тыс. ₽ против покупки за 30–80 тыс. ₽, и это особенности разовой стройки.

Строительные материалы: покупать самому или через бригаду

Самостоятельная закупка экономит 10–15 %: бригады закладывают наценку или получают скидку у поставщика, которую не передают заказчику. Но появляются свои задачи.

  • Объёмы. Считать материал необходимо по проекту дома с запасом 5–10 % на бой и подрезку.
  • Хранение. Газобетон, утеплитель и брус нельзя держать под открытым небом; условия хранения задаёт производитель.
  • Логистика. Манипулятор, разгрузка материалов, подъезд для фуры — всё это ваша забота.
  • Претензии по браку. Возврат некондиционных материалов при самостоятельной закупке ложится на вас: нужно сохранять накладные.
  • Своевременность. Простой бригады из-за непривезённого материала оплачивается вами, поэтому важно вести график поставок.

Компромисс, который работает: тяжёлые и стандартные виды позиций (бетон, блоки, брус, арматура) заказывает подрядчик, а отделочные материалы и оборудование выбираете и покупаете вы.

Как контролировать бригаду

Контроль работы бригады на строительстве частного дома
Контроль ведут по контрольным точкам: арматура до заливки, узлы стропил, утеплитель до закрытия отделкой
  • Контрольные точки. Арматура до заливки, геометрия дома до кровли, монтаж стропильной системы, инженерия до закрытия стен.
  • Фотофиксация. Скрытые работы снимают с рулеткой в кадре — через год это единственное доказательство.
  • Оплата по факту. Деньги за этап переводят после подписания акта, а не по обещанию.
  • Журнал работ. Простая таблица с датами и объёмами показывает, где строительство отстаёт от графика.
  • Один канал связи. Все решения нужно фиксировать письменно, устные договорённости на стройке забываются.
  • Технадзор. Независимый инженер окупается на первом же выявленном нарушении, особенно если вы живёте далеко от участка.

Проверять важно не только результат, но и процесс: соблюдение технологии, условия хранения материала, температурный режим. Готовую стену уже не разобрать, чтобы посмотреть, что внутри.

Как принимать работы

Приёмка идёт по каждому этапу, а не в конце строительства. Что смотреть по основным этапам возведения дома.

  • Фундамент — диагонали, горизонт верха, защитный слой арматуры, отсутствие раковин в бетоне.
  • Стены — вертикаль, толщина швов, перевязка, армирование четвёртого ряда, армопояс: основные параметры кладки стен.
  • Крыша — плоскость скатов, шаг стропил по проекту, вентзазор, особенности примыканий и ендов.
  • Окна — трёхслойный монтажный шов, отсутствие открытой пены, работа фурнитуры.
  • Инженерия — опрессовка систем под давлением с протоколом, прозвонка линий, монтаж автоматики.
  • Утепление — отсутствие щелей между плитами материала, цельная пароизоляция, проклейка примыканий.
  • Отделка — плоскость стен под правило, отсутствие пустот под плиткой, ровность стяжки.

Обнаруженные недостатки фиксируют в акте с датой устранения. Подписанный без замечаний акт лишает вас права на претензию по видимым дефектам, и это работает против заказчика чаще, чем кажется.

Что выгоднее в цифрах

Сравнение для дома 150 м² из газобетона со средней отделкой: цифры зависят от региона.

  • Полностью под ключ — 9–12 млн ₽, срок строительства 1,5–2 года, ответственность на подрядчике.
  • Подряд по частям с вашим контролем — 8–10,5 млн ₽, срок 2 года, часть рисков на вас.
  • Конструктив подрядный, отделка самостоятельная — 6,5–8,5 млн ₽, срок 2,5–3 года, материалы покупаете вы.
  • Максимум самостоятельно — 5–7 млн ₽, срок 3–5 лет, гарантии нет.

Разница между крайними вариантами — примерно вдвое по деньгам и втрое по времени. Если ваш час стоит дороже 500 ₽, экономия на самостоятельной стройке становится условной: те же деньги можно заработать быстрее, чем сэкономить на строительных работах.

Кому подходит работа своими руками

  • Есть свободное время — не выходные раз в месяц, а хотя бы два полных дня в неделю весь сезон.
  • Есть опыт или готовность учиться — по каждому этапу нужно разобраться до того, как начать.
  • Участок рядом с жильём, где вы живёте: дорога до участка в два часа съедает весь выигрыш.
  • Дом простой формы — прямоугольник под двускатной крышей: такие виды проектов строить быстро.
  • Нет жёсткого срока переезда и нет платы за съёмное жильё, которая съедает экономию.
  • Есть напарник. В одиночку не поднять ни стропильную ногу, ни тяжёлые материалы кровли.

Если хотя бы три пункта не выполняются, разумнее нанять бригаду на конструктив дома, а себе взять отделку: там та же экономия, но без риска для несущих конструкций.

Куда идти дальше

Порядок этапов разобран в статье последовательность работ, сроки — в статье сколько строится дом. Документы для работы с бригадой — договор подряда и приёмка работ. Расчёт бюджета — в разделе деньги и смета.

Вопросы и ответы

Насколько дешевле построить дом своими руками?

На 30–40 % от полной сметы строительства. Теоретический максимум — половина, но часть всё равно отдают: бетон, газ, электрика, кадастровые работы. Материалы при этом дешевле не становятся, а срок растёт втрое.

Можно ли построить дом одному, без бригады?

Физически можно построить каркасный дом или дом из бруса небольшой площади, и то с помощником на монтаже стропильной системы каркасного этажа. Кладка стен, бетон и кровля в одиночку затягиваются на годы.

Какие работы запрещено выполнять самостоятельно?

Подключать газ и монтировать газовое оборудование, подключаться к электросети, выполнять кадастровые работы и проектировать несущие конструкции стен и перекрытий. Всё остальное закон не запрещает.

Как проверить подрядчика перед договором?

Нужно посмотреть два его объекта — готовый и в работе, поговорить с прежними заказчиками, проверить юридическое лицо в картотеке арбитражных дел и сравнить смету на работы и материалы с двумя другими по тому же проекту.

Какой аванс считается нормальным?

До 30 % стоимости этапа. Полная предоплата за весь дом — главный признак риска: после неё у бригады не остаётся стимула соблюдать сроки и технологию.

Что выгоднее: дом под ключ или подряд по частям?

Под ключ дороже на 15–25 %, но ответственность одна и стыки не ваша забота. Подряд по частям дешевле и подходит, если вы бываете на участке хотя бы раз в неделю и готовы контролировать переходы между бригадами.
