С чего начать строительство дома
Начать строительство дома важно не с выбора проекта и не с покупки материалов, а с двух вещей: понимания бюджета на весь дом целиком и проверки участка. Дальше идут геология, проект, уведомление о начале работ и только потом сама стройка. Подготовительный этап строительства занимает от двух до шести месяцев и стоит 3–7 % бюджета, но именно он определяет, во сколько обойдётся всё остальное.
Самая частая ошибка новичка — считать деньги только на коробку. Инженерные коммуникации и отделка вместе стоят столько же, сколько конструкции фундамента, стен и крыши, поэтому дом, начатый по бюджету «на конструктив», встаёт недостроенным на годы. Ниже — все шаги, которые проходят в подготовке, в правильном порядке: сколько нужно денег, что проверить в участке, зачем геология, какой выбрать проект, какие документы подать и как решить, строить своими руками или нанимать подрядчика.

Шаг 1. Посчитать бюджет

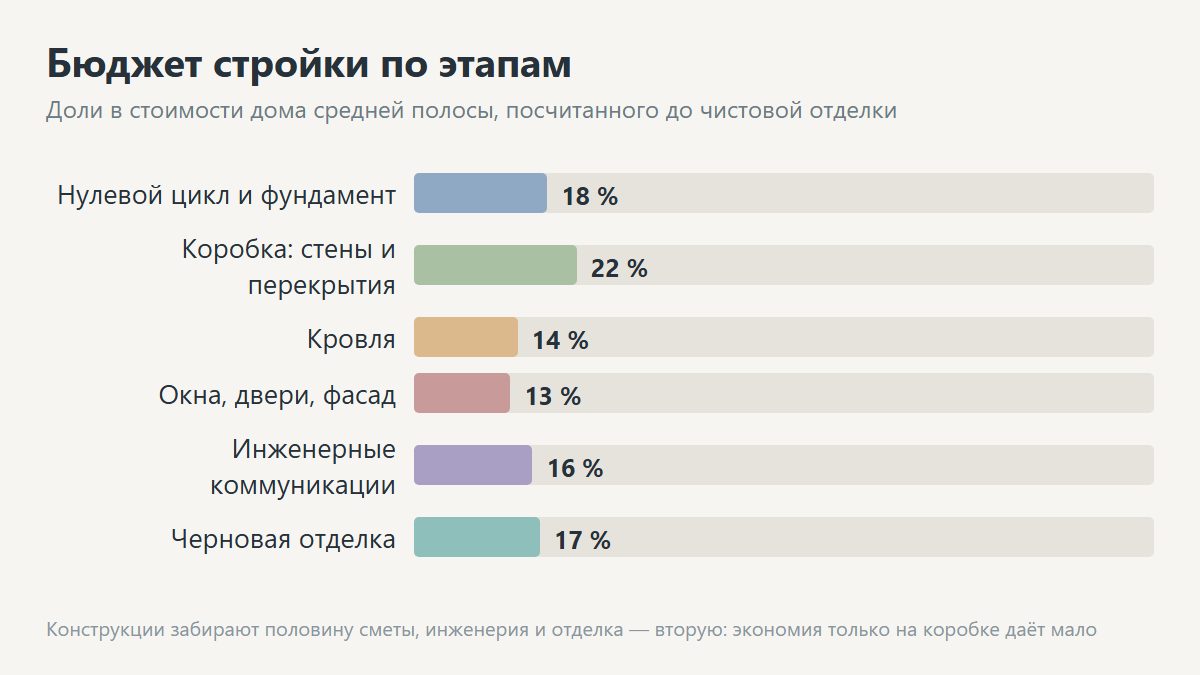

Бюджет строительства считают на дом целиком, включая инженерию, отделку и благоустройство. Порядок цифр для дома 150 м² в средней полосе в 2026 году:
- Подготовка — геология, проект, документы: 150–400 тыс. ₽.
- Фундамент — 400 тыс. — 1,4 млн ₽ в зависимости от типа и грунта.
- Коробка со стенами и перекрытиями — 1,4–2,5 млн ₽.
- Крыша — 800 тыс. — 1,5 млн ₽.
- Окна и двери — 400–900 тыс. ₽.
- Инженерные коммуникации — 1,2–2 млн ₽ на отопление, воду, канализацию, электрику и вентиляцию.
- Утепление и фасад — 600 тыс. — 1,7 млн ₽.
- Отделка — 3–4,5 млн ₽ вместе с черновой.
- Резерв — 10–15 % от сметы: без него процесс встаёт на первом же подорожании материалов.
Итого дом под ключ обходится в 8–15 млн ₽ в зависимости от технологии и уровня отделки. Если такой суммы нет, есть две возможности: уменьшить площадь дома или разбить строительство на этапы — в первый сезон коробка под крышей, во второй инженерия и черновая отделка, в третий чистовая. Разбор сметы по позициям — в разделе деньги и бюджет и статье смета на строительство.
Шаг 2. Проверить участок

Если участок ещё не куплен, это самое удачное время что-то сделать: половину будущих проблем можно не создавать. Что проверить:
- Категория земли и вид разрешённого использования. Строить жилой дом можно на землях населённых пунктов с ВРИ под ИЖС или на сельхозземле с ВРИ для садоводства. На землях сельхозназначения других видов дом не зарегистрировать.
- Границы. Межевание должно быть проведено, а фактический забор совпадать с кадастровыми границами. Расхождение в метр-полтора встречается часто.
- Обременения. Охранные зоны газопровода, ЛЭП, водоохранная зона, сервитут — всё это ограничивает пятно застройки, а иногда запрещает строить вовсе.
- Коммуникации. Есть ли по улице газ и центральный водопровод, какая выделенная мощность по электричеству, кто и как чистит дорогу зимой.
- Подъезд. Миксер весит 25 тонн: если дорога не держит такую технику, бетон придётся возить малыми машинами с наценкой.
- Соседи. Что и где у них построено — от их стен считаются противопожарные расстояния.
- Рельеф и условия по воде. Уклон больше 10 % означает подпорные стенки или свайный фундамент, а весной по низине идёт талая вода.
Подробный список проверок — в разделе участок под строительство и статье категории земель.

Шаг 3. Заказать геологию

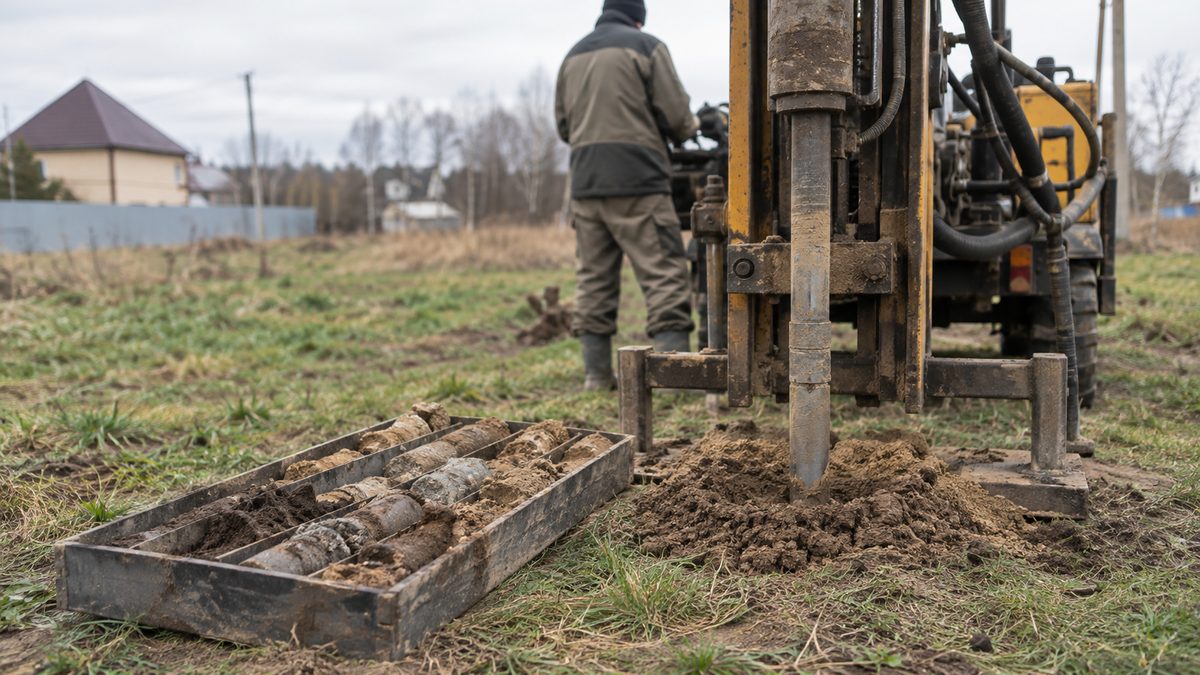

Геологические изыскания — самая недооценённая трата в начале строительства. Бурят 2–3 скважины по пятну застройки на глубину 5–8 метров и получают отчёт: какие слои грунта залегают, где стоит вода, какая несущая способность основания.
- Стоимость — 25–60 тыс. ₽ для частного дома.
- Что даёт — тип конструкции фундамента, его глубину и размеры. Без отчёта фундамент проектируют «с запасом», и этот запас стоит дороже самой геологии.
- Когда делать — до проекта, лучше всего весной, когда уровень грунтовых вод максимальный.
- Чего не заменяет — рассказы соседей: на одной улице грунты отличаются, а торфяная линза бывает шириной в один участок.
Подробно — в статье геология участка.
Шаг 4. Выбрать технологию и материалы

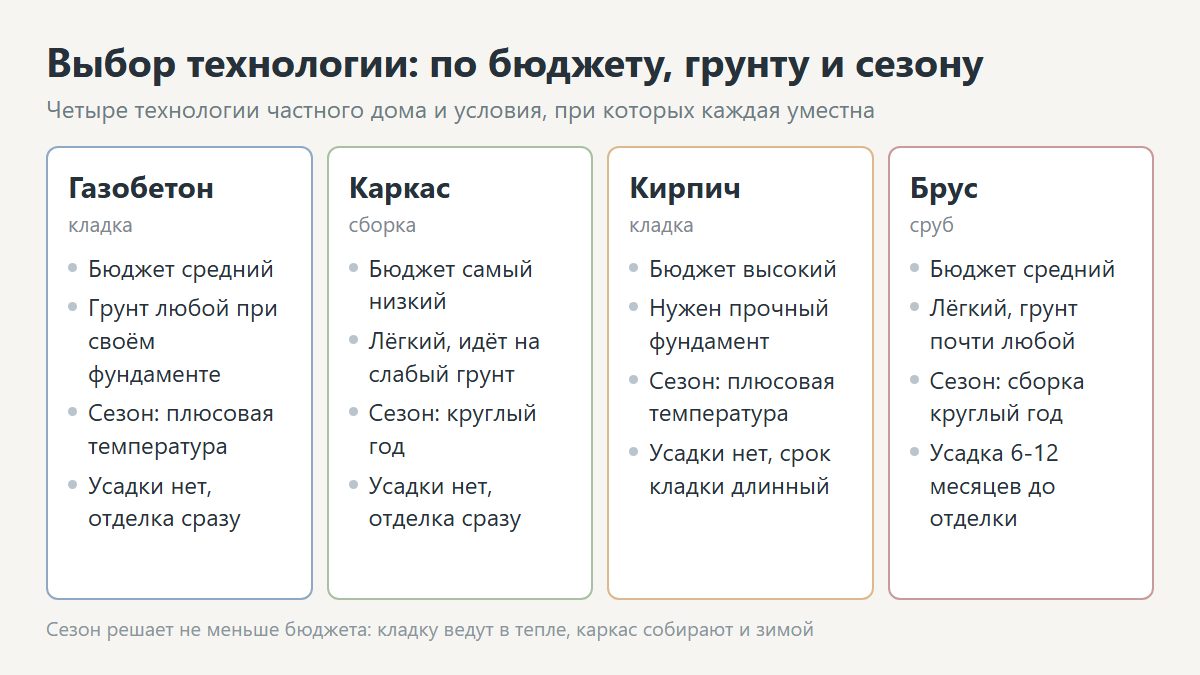

Материал стен решает многое: вес конструкции влияет на фундамент, скорость возведения — на сроки, теплопроводность — на будущие счета за отопление.
- Газобетон — самый частый выбор для постоянного проживания: стена 375–400 мм проходит по теплу без утепления, кладка быстрая, цена средняя.
- Каркасный дом — дешевле и быстрее всех, его возведение идёт круглый год, лёгкий и не требует мощного основания. Требователен к качеству узлов.
- Кирпич — самый долговечный вариант, но холодный, тяжёлый и дорогой в работе.
- Брус и другие деревянные технологии — не требуют внутренней отделки, но дают усадку до года.
- Керамоблок, монолит, СИП-панели — решения под конкретные задачи: тёплая керамика, сложная форма, максимальная скорость.
Сравнение всех вариантов по цене, теплу и срокам — в разделе технологии строительства.

Шаг 5. Заказать проект

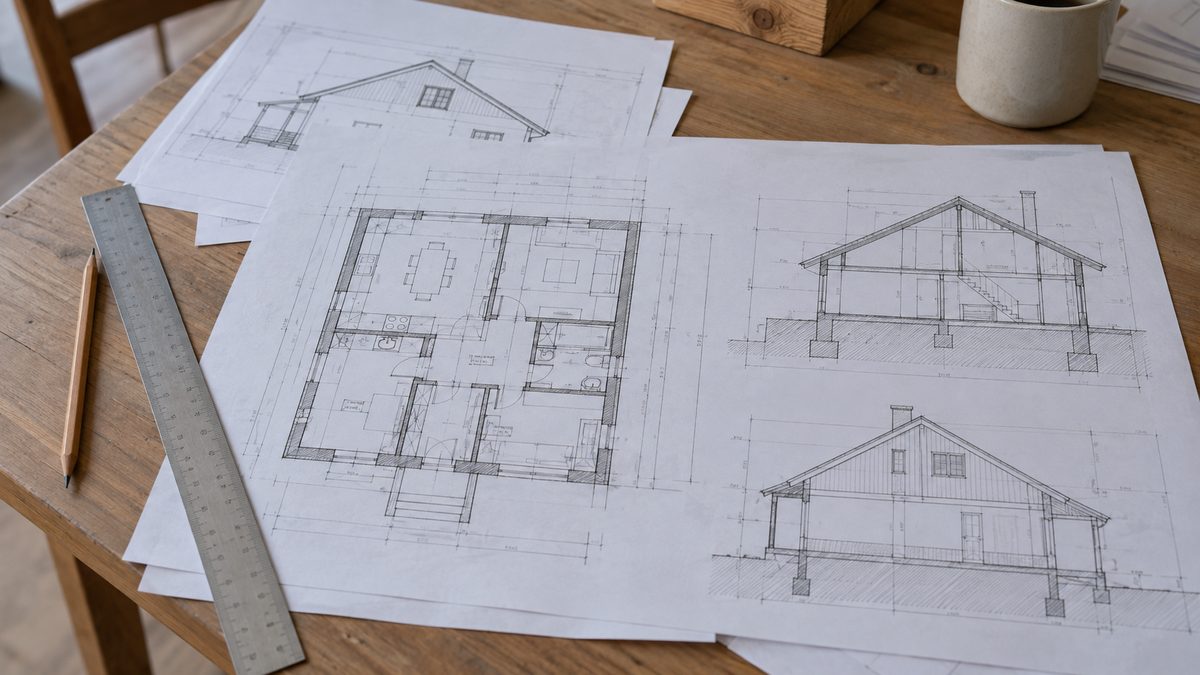

Проект — это рабочая документация, по которой считают материалы и ведут работы, а не картинка фасада. Начинать возведение дома без него означает принимать решения на площадке и платить за переделки.
- Готовый проект — 30–80 тыс. ₽, срок несколько дней. Подходит, если планировка вас устраивает и участок стандартный.
- Индивидуальный — 150–500 тыс. ₽, срок 1–3 месяца. Нужен при сложном рельефе, нестандартной семье или особых требованиях.
- Что должно быть в комплекте — архитектурный раздел, конструктив с расчётом фундамента и перекрытий, инженерные разделы, ведомость материалов.
- Адаптация под геологию. Даже готовый проект пересчитывают под ваш грунт: фундамент в типовом комплекте условный.
- Большая площадь. Каждый лишний квадратный метр — это и строительство, и отопление, и уборка на всю жизнь дома. Для семьи из четырёх человек комфортно 120–160 м².
Разбор — в разделе проект дома и статье готовый или индивидуальный проект.
Шаг 6. Подать уведомление

Для жилого дома на землях ИЖС и садовых участках вместо разрешения на строительство подают уведомление о планируемом строительстве.
- Подают в местную администрацию лично, через МФЦ или госуслуги.
- В уведомлении указывают параметры дома: площадь, этажность, высоту, отступы от границ.
- Ограничения по умолчанию: не выше 20 м, не больше трёх надземных этажей, не для раздела на квартиры.
- Ответ приходит в течение семи рабочих дней; уведомление о соответствии действует 10 лет.
- После окончания стройки подают второе уведомление — о завершении, с техническим планом.
Порядок и бланки — в разделе документы и статье уведомление о начале строительства.
Шаг 7. Решить: своими руками или подрядчик
Полностью своими руками строят единицы. Разумное разделение работ выглядит так:
- Только бригада — фундамент, коробка, кровля, подключение газа и электричества. Цена ошибки здесь — переделка всего дома, а часть работ по закону выполняет только организация с допуском.
- Можно самому, если разобраться — внутренняя разводка воды и канализации, утепление перекрытия, монтаж вентиляции, перегородки.
- Разумно делать самому — отделка, покраска, укладка покрытий, благоустройство: любую ошибку можно исправить.
Экономия на самостоятельной работе — 30–40 % сметы этапа, но платят за неё временем. И ещё: подрядчик даёт гарантию, а на свою работу гарантии нет. Если нанимаете бригаду, договор обязателен: объём, сроки, стоимость, оплата по этапам, ответственность за срыв.
Как выбрать строительную бригаду

Выбор подрядчика — такое же решение, как выбор технологии, и делают его до начала работ, а не когда фундамент уже залит. Проверять стоит по нескольким пунктам:
- Объекты, которые бригада уже построила. Смотреть нужно не свежие фото, а дома возрастом год-два: за это время вылезают трещины, протечки и просадки.
- Специализация. Каменщики, которые всю жизнь клали газобетон, не сделают хорошо каркасные конструкции, и наоборот. Деревянные дома и монолит — тоже разные школы.
- Договор. В нём должны быть объём работ, сроки по этапам, стоимость, порядок оплаты и ответственность за срыв. Работа без договора означает, что предъявить претензию не по чему.
- Смета с расшифровкой. Общая сумма «за коробку» ни о чём не говорит: нужен перечень позиций с объёмами и ценами за единицу.
- Порядок оплаты. Аванс не больше 30 % на этап, остальное — после приёмки. Полная предоплата за весь дом недопустима.
- Приёмка по этапам. Каждый закрытый этап фиксируют актом и фотографиями: фундамент до засыпки, армирование до заливки, утеплитель до отделки.
- Кто отвечает за материалы. Если закупает бригада, в договоре указывают марки и производителей, иначе на площадку приедет то, что дешевле.
Есть и обратная сторона: строительная организация с офисом и гарантией стоит на 20–30 % дороже частной бригады. Разница в цене — это и есть плата за возможность что-то потребовать, если работы сделаны плохо.

Шаг 8. Подготовить площадку
Подготовительные работы начинают до фундамента, и их часто недооценивают по времени и деньгам.
- Временное электричество — столб со щитом и розетками: без него нечем мешать бетон и резать материал.
- Забор со стороны улицы и ворота для завоза материалов.
- Бытовка или хозблок для инструмента и бригады, уличный туалет.
- Расчистка. Снос старых строений, вырубка деревьев в пятне застройки, вывоз мусора.
- Снятие плодородного слоя — его складывают в отвал, потом используют для газона.
- Планировка территории и водоотвод: вода не должна стоять в котловане.
- Геодезическая разбивка. Вынос осей дома на местность по проекту, с учётом расположения на участке, с обноской и шнурами.
Подготовка площадки: временное электричество, бытовка и геодезическая разбивка осей по проекту с учётом расположения дома.
Шаг 9. Спланировать сезон
График строительства привязан к погодным условиям сильнее, чем к деньгам. Оптимальная схема для средней полосы:
- Зима — проект, документы, выбор подрядчика и закупка того, что не боится хранения.
- Апрель–май — подготовка площадки и фундамент; котлован по раскисшему грунту не роют.
- Июнь–август — возведение стен и перекрытий.
- Сентябрь–октябрь — крыша и окна: тепловой контур должен быть закрыт до морозов.
- Зима — инженерные коммуникации и черновая отделка при работающем отоплении.
Если контур закрыть не успеваете, дом консервируют: накрывают верх стен, закрывают проёмы, отводят воду от фундамента. Каркасный дом можно строить круглый год, а кладку и бетонные работы ведут при температуре выше +5 °C; деревянные конструкции также собирают зимой.
Что влияет на стоимость больше всего
Одинаковые по площади дома могут отличаться по стоимости вдвое. Влияют на это не отделочные материалы, а решения, принятые в самом начале строительства.
- Площадь. Самый прямой множитель: дом 120 м² вместо 180 м² — это минус треть бюджета целиком, а не только по коробке.
- Форма. Простой прямоугольник дешевле сложной геометрии на 15–20 %: меньше углов, проще крыша, меньше отходов материала.
- Этажность. Два этажа на том же пятне дешевле одноэтажного дома той же площади: фундамент и крыша вдвое меньше по площади.
- Грунт и условия участка. Слабое основание, уклон или высокая вода добавляют к фундаменту от 300 тыс. ₽ и больше.
- Расположение дома на участке. Чем дальше от улицы, тем длиннее коммуникации и подъезд для техники.
- Инженерия. Магистральный газ дешевле в эксплуатации, но дорог на подключении; скважина дороже колодца, но надёжнее.
- Уровень отделки. Разброс между эконом-вариантом и комфортом — два-три раза при одинаковой площади.
Практический вывод такой: на цену дома влияет проект, а не экономия на мешке цемента. Все крупные решения по стоимости принимаются в первые два месяца, и переиграть их потом невозможно.
Чего делать не нужно
- Покупать материалы заранее «по акции». Цемент теряет марку за 3–6 месяцев, пиломатериал ведёт, утеплитель мокнет.
- Начинать с забора по всему периметру. Технике нужен проезд, и часть забора всё равно придётся разбирать.
- Копать котлован до проекта. Размеры и глубина зависят от типа фундамента, а он — от геологии.
- Заказывать окна до коробки. Проёмы в реальности отличаются от чертежа, замер делают по факту.
- Экономить на геологии и проекте. Это 3–5 % бюджета, которые определяют остальные 95 % стоимости строительства.
- Платить бригаде вперёд целиком. Оплата идёт по закрытым этапам с приёмкой.
Куда идти дальше
Следующий шаг после подготовки — порядок работ на стройке и сроки строительства. Общая карта всех этапов — в разделе этапы строительства дома, а первые практические решения — в разделах участок, проект и фундамент.
Вопросы и ответы
С чего начать строительство дома на своём участке?
С бюджета на дом целиком и проверки участка, потом геология, проект и уведомление. Первые земляные работы идут только после этого.
Сколько денег нужно, чтобы начать?
На подготовку — 150–400 тыс. ₽: геология, проект, документы, временное электричество и площадка. На весь дом 150 м² — от 8 млн ₽.
Можно ли строить без проекта?
Формально для жилого дома на ИЖС проект не требуют при подаче уведомления. Практически без рабочей документации невозможно ни посчитать материалы, ни проверить бригаду.
Нужно ли разрешение на строительство?
Для жилого дома на землях ИЖС и садовых участках — нет, подают уведомление. Разрешение нужно для объектов, не подпадающих под уведомительный порядок.
В каком месяце начинать стройку?
Земляные работы и фундамент — в мае-июне, чтобы к октябрю закрыть дом крышей и окнами. Подготовку документов и проекта делают зимой.
Что нужно построить на участке первым?
Временный забор со стороны улицы, столб с электричеством и хозблок. Дом строят после них, а баню и гараж — уже после дома.
