Пристройка к дому — это расширение готового здания: веранды, кухни, санузла или жилой комнаты. Главное правило: пристройка ставится на собственный фундамент и не связывается с домом жёстко, потому что осадка у старого и нового основания разная.

Юридически пристройка к дому — реконструкция, и её оформляют уведомлением в администрацию с последующим внесением изменений в ЕГРН. Ниже — какие бывают типы, как выбрать фундамент, чем связать конструкции стен со старой коробкой, сколько стоят работы и что нужно оформить.

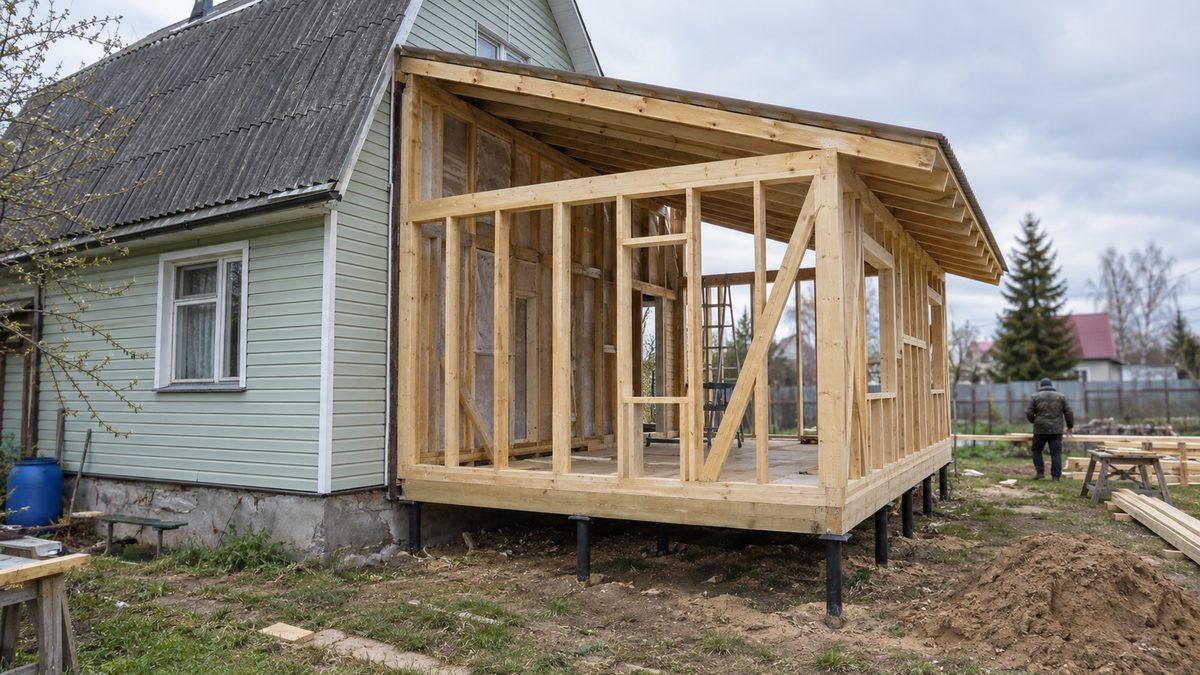

Пристройка к дому: каркасная пристройка на винтовых сваях
Пристройка к дому на собственном фундаменте: деформационный шов обязателен

Какие бывают пристройки

  • Веранда открытая. Без утепление слоя и остекления, только пол, крыша и опоры. Самый простой и дешёвый вариант: 8–15 тыс. ₽ за м².
  • Веранды закрытые. С остеклением, но без отопления. 15–25 тыс. ₽ за м².
  • Жилая пристройка. Полноценные утеплённые конструкции стен, отопление, окна. 25–45 тыс. ₽ за м².
  • Кухня или санузел. То же самое плюс подводка коммуникаций: ещё 100–250 тыс. ₽.
  • Гараж или навес. Отдельная категория: чаще без утепление, с воротами.
  • Второй свет и терраса на уровне кровли. Сложный случай, требует расчёта нагрузки на существующие конструкции.

Тип определяет всё остальное: фундамент, материал стен, состав кровли. Открытая веранда обходится втрое дешевле жилой пристройка площади, потому что там нет ни утепление контура, ни инженерии.

Фундамент под пристройку

Фундамент под пристройку к дому: винтовые сваи с деформационным швом
Фундамент пристройки делают отдельным: связывать со старым нельзя

Это главный узел, и здесь ошибаются чаще всего. Старый дом уже дал осадку, новая пристройка только начнёт её давать — если связать основания жёстко, по стыку пойдёт трещина в первый же год.

  • Винтовые сваи. Лучший вариант для лёгкой пристройка коробки: не нужны земляные работы вплотную к дому, не подкапывается старый фундамент. 3,5–6 тыс. ₽ за сваю.
  • Столбчатый. Дёшево для веранды и навеса, но глубина заложения обязательно ниже промерзания.
  • Мелкозаглублённая лента. Для каркасная или брусовой пристройка стены, с обязательным деформационным швом от дома.
  • Плита. Для тяжёлых стен и там, где нужен тёплый пола пирог.
  • Глубина. Такая же, как у фундамента дома, иначе разное промерзание даст разное движение.

Деформационный шов — это зазор 20–30 мм между старым и новым телом фундамента, заполненный утеплителем и герметиком. Он позволяет двум частям двигаться независимо. Замуровывать стык бетоном нельзя: это верный способ получить трещину по всей высоте.

Из чего строить

  • Каркасная пристройка. Лёгкая, быстрая, ставится на сваи. Брус камерной сушки, утеплитель 150–200 мм, обшивка. Оптимальна в большинстве случаев.
  • Из бруса. Хорошо смотрится у деревянного дома, но даёт усадку 5–7 % в первые два года: отделку откладывают.
  • Из газобетона. Тёплые стены без дополнительного утепление слоя, но нужен серьёзный фундамент и армопояс.
  • Из кирпича. Только под ленту или плиту, тяжело и дорого. Оправдано, если дом тоже кирпичный.
  • Каркас с панелями. Быстрая сборка, подходит для веранды.

Материал пристройки лучше выбирать по весу, а не по фасаду: лёгкая каркасная коробка на винтовые сваи даёт минимальную осадку, а значит и минимальный риск для узла примыкания. Внешняя отделка потом приводится в один вид со старым домом, и с фасада разница не читается.

Узел примыкания

Второй критичный момент после фундамента — как пристройка стыкуется со стеной дома.

  • Никакой жёсткой перевязки кладки. Новые блоки не заводят в старую стену: разная осадка порвёт шов.
  • Скользящее соединение. Металлический профиль или направляющая, закреплённая на старой стене, в которой новая конструкция может двигаться вертикально.
  • Деформационный шов по всей высоте. 20–30 мм с утеплителем и наружным герметиком.
  • Гидроизоляция стыка. Планка примыкания сверху, чтобы вода не шла в шов.
  • Пароизоляция изнутри с заходом на старую стену.

Кровля пристройки примыкает к стене дома или к его скату. В первом случае ставят планку примыкания с заводом в штробу, во втором — ендову. Обе точки текут чаще всего, поэтому монтаж узла делают до отделки и проверяют проливом из шланга.

Пол, крыша и утепление

  • Пола пирог по лагам. Черновой пол, пароизоляция, утеплитель 150–200 мм, чистовой. Для холодного подполья снизу ветрозащита.
  • Обвязка. Брус 150×150 мм по сваям с гидроизоляцией — основа всей пристройка конструкции.
  • Крыша односкатная. Простейшее и самое частое решение: уклон от дома, примыкание сверху.
  • Крыша двускатная. Если пристройка широкая, а также когда хочется сохранить общий вид дома.
  • Утепление стен. 150 мм минваты для средней полосы, 200 мм для холодных регионов.
  • Утепление потолка. 200–250 мм: тепло уходит вверх, и на этом узле экономить нельзя.
  • Внешняя отделка. Приводится к материалу дома: сайдинг, штукатурка, планкен.

Отдельно про качество примыкания кровли к стене: если пристройка низкая, снег со ската дома будет падать на её крыша плоскость. Это дополнительная нагрузка, и её закладывают в расчёт стропил, а на основном скате ставят снегозадержатели.

Порядок работ по этапам

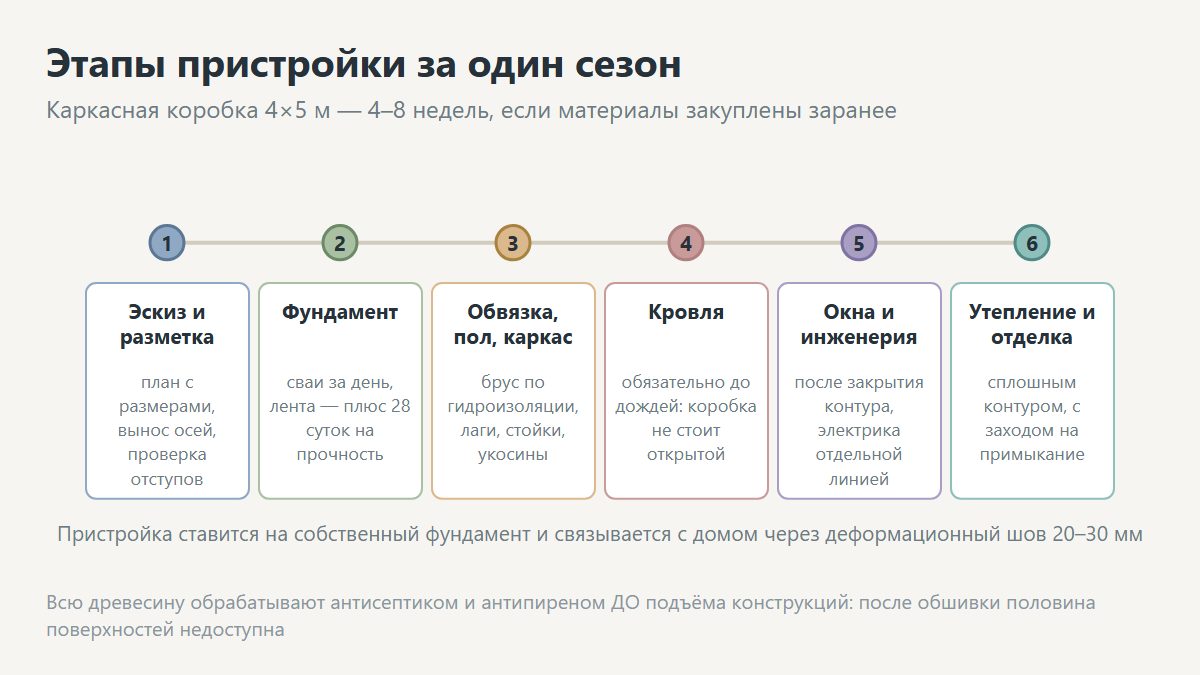

Этапы строительства пристройки к дому: от фундамента до отделки
Этапы пристройки те же, что у дома, но сжаты в один сезон

Пристройка проходит те же этапы, что и дом, только быстрее. Средний срок для каркасной коробки 4×5 м — 4–8 недель, если материалы закуплены заранее.

  • Проекта эскиз. Хотя бы план с размерами и разрез: без него бригада будет решать узлы на месте. Даже простой набросок с отметками высот экономит неделю споров.
  • Разметка и вынос осей. Проверка отступов от границы и привязка к стене дома.
  • Фундамент. Сваи за день, лента — заливка плюс 28 суток на набор прочности. Этот срок часто забывают заложить в график.
  • Обвязка и пол. Брус по гидроизоляции, лаги, черновой настил из доски.
  • Каркас или кладка стен. Стойки, укосины, верхняя обвязка.
  • Стропильная система и кровля. Обязательно до дождей: коробка не должна стоять открытой.
  • Окна и двери. После закрытия контура.
  • Инженерные системы. Электрика, при необходимости вода и отопление с врезкой в системы дома.
  • Утепление и пароизоляция. Сплошным контуром, с заходом на примыкание.
  • Отделка. Снаружи под материал дома, внутри по назначению помещения.

Отдельный пункт, который необходимо сделать до сборки, — обработка всей древесины антисептиком и антипиреном. Использовать надо составы для наружных работ, и наносить их до подъёма конструкций: после обшивки половина поверхностей недоступна, и обработка уже не поможет.

Доски и брус закупают с запасом 10 % и дают им отлежаться под навесом хотя бы неделю. Сырой материал после усушки поведёт, и каркас затрещит в первую же зиму. Это тот случай, когда лишняя неделя в графике дешевле переделки.

Врезка коммуникаций

Если в пристройке будет кухня, санузел или просто отопление, инженерные системы придётся тянуть из дома. Здесь есть три момента, которые решают заранее.

  • Отопление. Врезка в существующий контур возможна, если у котла есть запас мощности. Считают дополнительную площадь по 1 кВт на 10 м² и сверяют с паспортом котла.
  • Вода и канализация. Проще всего, когда пристройка примыкает к стене с уже существующим санузлом: длина трасс минимальна, уклон выдержать легко.
  • Электрика. Отдельная линия от щита с собственным автоматом, а не удлинение существующей группы.
  • Проход через стену. Все трубы и кабель проводят в гильзах через деформационный шов с запасом на подвижку: жёстко закреплённая труба лопнет при осадке.

Последний пункт снова про тот же принцип: пристройка и дом двигаются по-разному, и это касается не только фундамента и стен, но и всего, что их соединяет.

Документы и узаконивание

Оформление пристройки к дому: уведомление о реконструкции
Пристройка к дому — это реконструкция: нужно уведомление и новый техплан

Пристройка к дому меняет параметры объекта, поэтому по закону это реконструкция, а не новое строительство. Порядок такой.

  • Уведомление о планируемой реконструкции в администрацию: параметры дома после работы завершения, схема расположения на участке.
  • Ответ о соответствии — 7 рабочих дней.
  • Проверка отступов. 3 метра от границы участка до пристройки, противопожарные разрывы до соседних зданий.
  • Строительство.
  • Технический план у кадастрового инженера на изменённый объект: 15–30 тыс. ₽.
  • Уведомление об окончании плюс техплан в администрацию.
  • Внесение изменений в ЕГРН. Площадь дома увеличивается, растёт и налог.

Пристройку без документов узаконивают потом через суд или упрощённый порядок, но это дороже и дольше. Отдельный риск: если пристройка нарушает отступы, узаконить её может не получиться вовсе, и тогда снос — по решению суда.

Сколько стоит

Тип пристройкиЦена за м²Пристройка 4×5 м
Открытая веранда8–15 тыс. ₽160–300 тыс. ₽
Закрытые веранды15–25 тыс. ₽300–500 тыс. ₽
Жилая каркасная25–40 тыс. ₽500–800 тыс. ₽
Из газобетона30–45 тыс. ₽600–900 тыс. ₽
Документы и техплан20–35 тыс. ₽

Своими руками каркасная пристройка обходится вдвое дешевле: основная часть сметы — работы, а материалов на коробку 4×5 м уходит на 200–300 тыс. ₽.

Типичные ошибки

  • Общий фундамент со старым домом. Разная осадка, трещина по стыку в первый год.
  • Жёсткая перевязка стен. То же самое, только рвёт кладку.
  • Нет деформационного шва. Самая частая ошибка при работы своими силами.
  • Мелкий фундамент. Пристройку выдавливает пучением, дом стоит на месте — перекос.
  • Кровля без нормального примыкания. Течёт по стыку каждую весну.
  • Строительство без уведомления. Проблемы при продаже и с налоговой.
  • Пристройка ближе 3 метров к границе. Не узаконить, снос по иску соседа.

Частые вопросы

Нужно ли разрешение на пристройку к дому

Разрешения нет, но нужно уведомление о реконструкции и потом технический план. Порядок тот же, что при строительстве нового дома.

Можно ли связать пристройку со старым фундаментом

Нет. Только деформационный шов и скользящее соединение по стене. Жёсткая связка гарантированно даёт трещину.

Какой фундамент дешевле

Винтовые сваи: 60–140 тыс. ₽ на пристройка площадь 4×5 м против 200–350 тыс. ₽ за ленту.

Увеличится ли налог

Да, после внесения изменений в ЕГРН площадь дома вырастет, и налог пересчитают с новой кадастровой стоимости.

Следующий шаг

Определились с типом — дальше свайный фундамент или столбчатый, потом кровля. Оформление идёт по тем же правилам, что уведомление о строительстве, а отступы проверяют по границам участка.
