Подключение дома к электросетям
Подключение электричества к дому оформляется как технологическое присоединение к электрическим сетям — по Правилам, утверждённым постановлением Правительства РФ № 861 от 27.12.2004. Порядок подключения один для всей страны: заявка в сетевую организацию, договора подписание, технические условия, работы с двух сторон, акт.
Для частного дома с мощности запросом до 15 кВт процедура подключения упрощённая: договора подписание происходит автоматически после оплаты счёта, проект не нужен, срок присоединения — 30 дней при расстоянии до электрическим сетям не более 300 м в городе и 500 м в сельской местности. Ниже — какие документы необходимо собрать, как подать заявку, что входит в зону ответственности заявителя и какая стоимость подключения выходит.
Куда обращаться

Обратиться необходимо в ту сетевую организацию, электросетевого хозяйства объекты которой ближе всего к участку. Чаще всего это «Россети» через региональную компанию, но в садовых товариществах и коттеджных посёлках у электрическим сетям бывает другой владелец.
- Личный кабинет на портале сетевой организации. Основной способ подключения: заявку подать можно онлайн, документы приложить сканами, счёт оплатить картой.
- Портал «Госуслуги». Услуга «технологическое присоединение» доступна во многих регионах, данные заявителя подтягиваются автоматически.
- Портал-тп.рф. Единая точка входа для объектов «Россети», также работает личный кабинет.
- Очный офис обслуживания клиентов. Вариант для сложных случаев и для сетей местного оператора.
Узнать, какая компания обслуживает вашу территорию, проще всего по адресу на портале любой сетевой организации или в местной администрации. Ошибка на этом шаге стоит месяца: заявка уйдёт не туда и вернётся с отказом.
Какие документы нужны
Пакет документов для подключения электричества к дому в 2026 году небольшой, и для льготной категории заявителя он одинаков по всей стране — важно только собрать всё сразу.
- Паспорт собственника или доверенность представителя.
- Документы на землю. Выписка из ЕГРН или договор, подтверждающий право собственности на участок.
- Документы на дом, если объект уже стоит на учёте. Для стройки достаточно земельных.
- План расположения энергопринимающих устройств. Схема участка с домом, границами и точкой ввода — рисуется от руки или в любом редакторе.
- Заявка на технологическое присоединение по типовой форме из приложения к Правилам.
Проект электроснабжения для мощности до 15 кВт подавать не нужно. Его необходимо приложить, когда запрашивают больше или когда присоединение идёт по повышенной категории надёжности с резервным вводом.
Как подать заявку
Заявку на технологическое присоединение подают до начала работ на участке — обычно одновременно с закладкой фундамента, потому что срок действия технических условий подключения позволяет не спешить.
- Указать мощность. 15 кВт закрывает потребности дома с электроплитой, бойлером и насосом. Больше берут только под электроотопление.
- Указать категорию надёжности. Для дома это третья категория, самая простая, и договора условия по ней типовые.
- Приложить документы сканами или фотографиями хорошего качества.
- Дождаться счёта. Сетевая организация выставляет его в течение 15 рабочих дней, вместе с проектом договора и техническими условиями подключения.
- Оплатить. С момента оплаты договора он считается заключённым: подписывать бумажный экземпляр физическому лицу не нужно.
Если в заявке нашли ошибку, компания даёт 20 рабочих дней на исправление, и срок считается заново. Отказ возможен в узком перечне случаев, среди которых нет права на участок, объект вне зоны обслуживания и мощность, технически недостижимая для сетям этого класса напряжения.
Технические условия и границы ответственности

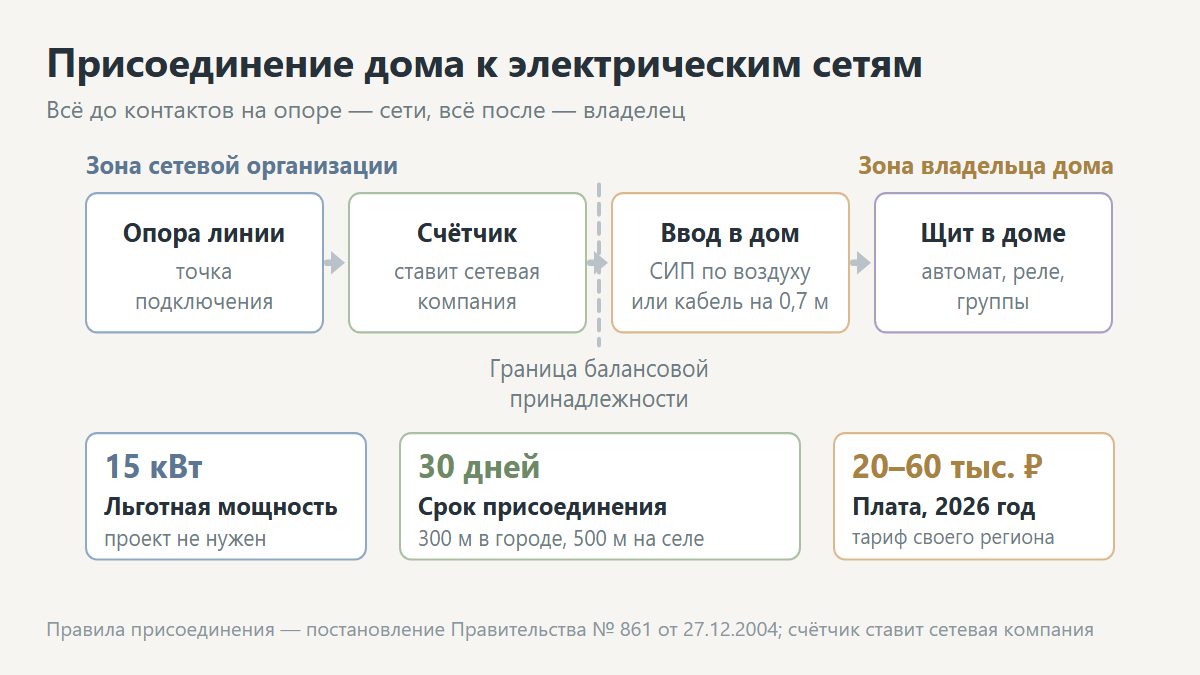

Технические условия — приложение к договора тексту, в котором расписано, что делает сетевая компания и что делает потребитель.
- Со стороны сетевой организации. Строительство линии до границы участка, установка опоры, монтаж прибора учёта, подача напряжения — это их часть подключения.
- Со стороны заявителя. Ввод от точки подключения в дом, вводной щит, автомат защиты, заземляющий контур, внутренняя проводка энергопринимающих устройств.
- Граница балансовой принадлежности. Проходит по контактам на опоре: всё до неё — сети, всё после — ваше.
- Срок действия технических условий. 2 года для льготной категории, дальше необходимо продление.
С 2020 года прибор учёта ставит и обслуживает сетевая компания за свой счёт, и это важно: раньше счётчик покупал владелец. Внутри дома счётчик больше не нужен, хотя контрольный никто ставить не запрещает.
Ввод в дом делают двумя способами: воздушным по проводу СИП от опоры или подземным кабелем в трубе. Воздушный дешевле и быстрее, подземный аккуратнее и не мешает технике на участке, но требует траншеи глубиной 0,7 метра и кабеля с бронёй.
Сроки
Сроки на технологическое присоединение закреплены Правилами: зависят они от мощности и от расстояния до ближайших электрическим сетям.
- 30 дней — до 15 кВт, если до объектов сетевой организации не больше 300 метров в городе и 500 метров в сельской местности.
- 6 месяцев — до 150 кВт, а также в случаях, когда расстояние больше льготного.
- 1 год — для мощности свыше 150 кВт и для случаев, в которых необходимо строительство подстанции.
Отсчёт идёт с момента оплаты счёта. Если компания нарушила срок подключения, потребителя ждёт неустойка: 0,25 % от платы за каждый день просрочки. Взыскивают её через претензию, а при отказе — через ФАС или суд.
Сколько стоит
Плата за технологическое присоединение устанавливается региональным тарифным органом, поэтому стоимость по регионам различается в разы.
- До 15 кВт, льготная категория. В 2026 году плата включает расходы сетевой организации на строительство: обычно 20–60 тыс. ₽ в зависимости от региона и тарифов. Прежней фиксированной суммы 550 ₽ больше нет.
- Свыше 15 кВт. Расчёт по ставкам за киловатт, при которых суммы начинаются от 100 тыс. ₽.
- Ввод в дом своими силами. Провод СИП, гильзы, вводной щит с автоматом — 8–20 тыс. ₽.
- Работы электрика по вводу и щиту. 15–35 тыс. ₽.
- Заземляющий контур. 12–30 тыс. ₽ с монтажом.
Точную стоимость даёт калькулятор на портале сетевой организации: там учтены действующие тарифов ставки вашей области. Рассчитать её до подачи заявки полезно, потому что от этого зависит, что дешевле — тянуть линию к дальнему участку или ставить генератор на время стройки.
Временное подключение на время стройки
Пока идёт стройка, электричества нужно немного: бетономешалка, инструмент, освещение. Возможности здесь три, и стоимость у них разная.
- Постоянное технологическое присоединение сразу. Самый выгодный вариант: услуга оплачивается один раз, а щит на опоре работает и на стройке, и потом.
- Временное подключение к электросетям. Отдельный договор на срок до полугода, оформляется по тем же правилам, но плата не засчитывается в постоянное.
- Генератор. Бензиновый на 3–5 кВт стоит 25–60 тыс. ₽ и окупается, если до ближайших объектов электросетевого хозяйства далеко.
На практике подключить дом постоянно почти всегда дешевле: заявку подают в течение первого месяца стройки, и к моменту кровли напряжение уже есть. Проверить возможности участка можно на портале сетевой организации — там же видно расстояние до ближайших линий, от которых зависит и срок, и плата за услуги присоединения.
Типичные ошибки
- Заявка после окончания стройки. Подключения срок занимает месяцы, а дом стоит без света.
- Запрос мощности «с запасом». Всё, что выше 15 кВт, выводит из льготной категории и умножает плату.
- Нет документов на участок. Без выписки ЕГРН заявку не примут, также откажут по доверенности без нотариуса.
- План расположения энергопринимающих устройств неверен. Точка подключения в стороне от фактической — переделка технических условий.
- Ввод сделан до подачи напряжения без проверки. Электрик компании не примет узел с нарушением ПУЭ, и подключение отложат.
- Нет заземления. Это обязательное условие допуска, без него подключения не будет.
Если в присоединении отказали, отказ должен быть письменным и мотивированным. В большинстве случаев причина устранима: доносят документ, уточняют схему, корректируют мощность. Обратиться с жалобой на необоснованный отказ можно в ФАС.
Что дальше
После подачи напряжения на опору очередь за внутренней частью подключения: вводной щит, разводка по дому, розеточные и осветительные группы. Эти работы удобно делать до черновой отделки, вместе с трассами воды и канализации.
- Проводка в частном доме — схема, сечения, группы
- Разводка воды — соседний этап инженерии
- Отопление частного дома — что выбрать при 15 кВт
- Ошибки при строительстве — чего избегать
Сколько киловатт дают частному дому
По льготной категории подключения — до 15 кВт на одно домовладение. Этого хватает на плиту, бойлер, насос и бытовую технику, но мало для электроотопления.
Можно ли подключиться без документов на дом
Да. Достаточно права на земельный участок: договора оформление идёт на стадии строительства.
Кто ставит счётчик
Сетевая компания за свой счёт, на опоре. С 2020 года покупать прибор учёта потребителю не нужно.
Что делать, если сроки нарушены
Направить претензию в сетевую организацию с требованием неустойки 0,25 % за день, при отказе — жалобу в ФАС.
Нужен ли проект электроснабжения
Для мощности до 15 кВт не нужен. Его необходимо приложить при большей мощности или при повышенной категории надёжности.
